桥 梁 下 部 结 构 施 工 技 术 方 案 一 、工 程概况 本 标 段 内 共 设 4 座 中 桥 , 1 座 分 离 式 立 交 桥 , 1 座 通 道 桥 , 4 座天 桥
中 桥 、分 离 式 立 交 桥 和通 道 桥 上部构造为预应力混凝空心板,下部桥 台为肋板式 和墩式 , 钻孔灌注桩基础;桥 墩为桩柱式 , 钻孔灌柱桩基础
天 桥 上部为现浇连续箱梁, 下部结构为桩柱式 桥 墩、板式桥 台, 下部基础为钻孔灌注桩基础
桥 梁下部结构包括:承台、肋板、台帽、接柱(即桩头)、系梁、立 柱、盖梁
二、人员及施 工 机械配备情况 施工时, 针对施工工期的严峻性, 我部为保证各工序之间的衔接,尽量压缩工序之间的自由时差, 项目部实行项目经理宏观管理领导,项目副经理具体组织实施, 技术人员负责质量管理和现场技术工作,其他人员各负其责、层层把关的生产管理体系

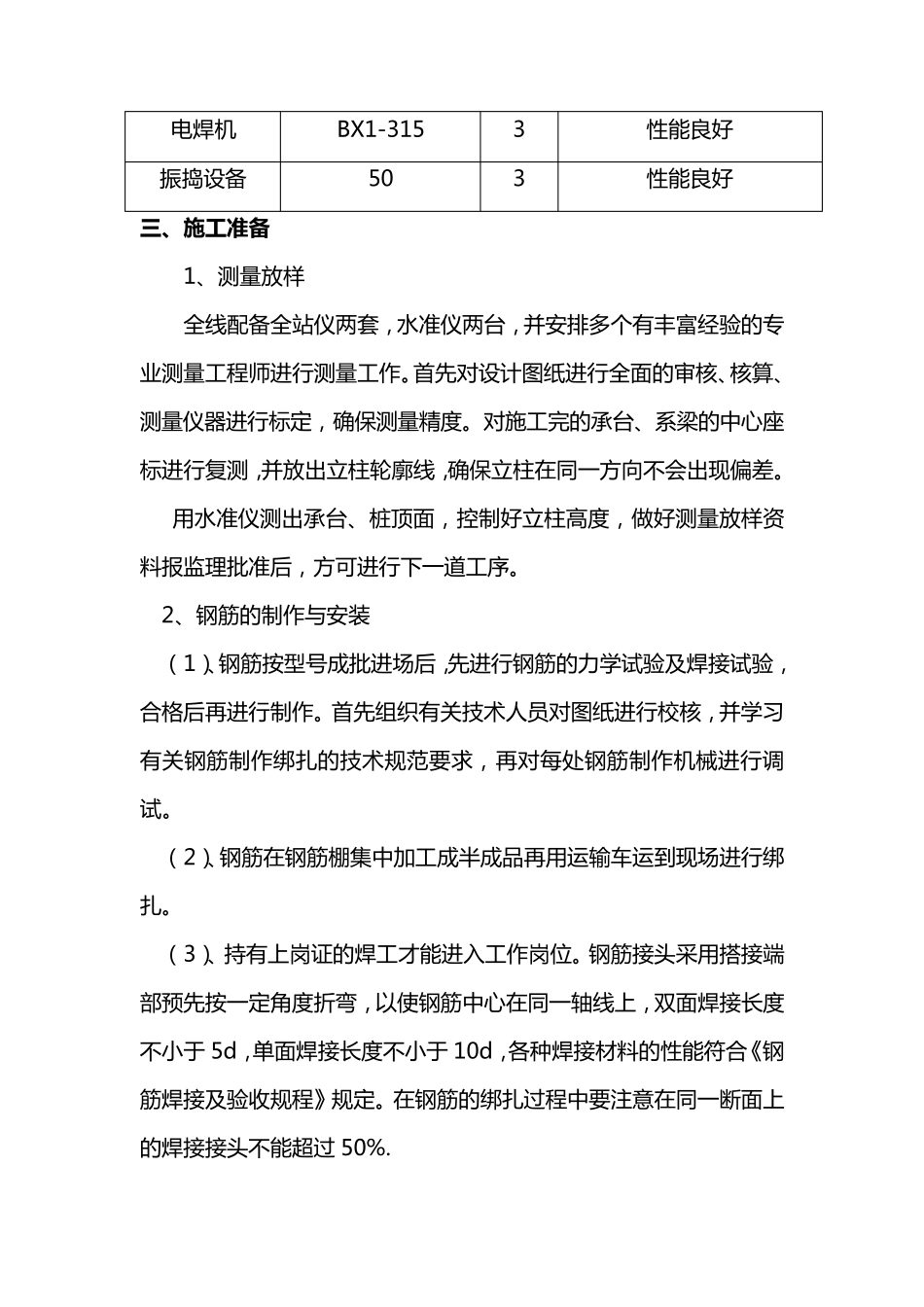

施工人员组织安排见下表: 表 1 施 工 人员组织安排表 名称 岗位 人数 备注 项目部 项目经理 1 项目副经理 1 项目总工程师 1 工程技术部 现场技术负责1 安 质 部 安 全 质 检 员 1 其 他 现 场 协 调 指 挥 1 模 板 工 15 混 凝 土 工 5 电 焊 工 2 电 工 1 钢 筋 工 20 辅 助 人 员 1 同 时 为 保 证 施 工 要 求 , 我 项 目 部 计 划 在 立 柱 施 工 过 程 中 投 入 以 下机 械 设 备 , 如 下表 所 示 主 要 机 械 设 备 一览表: 设 备 名 称 型 号 数 量 备 注 砼 运 输 车 SYR220 4 性 能 良 好 钢 筋 弯 曲 机 -- 1 性 能 良 好 钢 筋 截 断 机 -- 1 性 能 良 好 钢 筋 调 直 机 -- 1 性 能 良 好 汽 车 起 重 机 16T 2 性 能 良 好 汽 车 起 重
