桥梁桩基施工控制要点

桥梁桩基施工控制要点_第1页
1/6
桥梁桩基施工控制要点_第2页
2/6
桥梁桩基施工控制要点_第3页
3/6

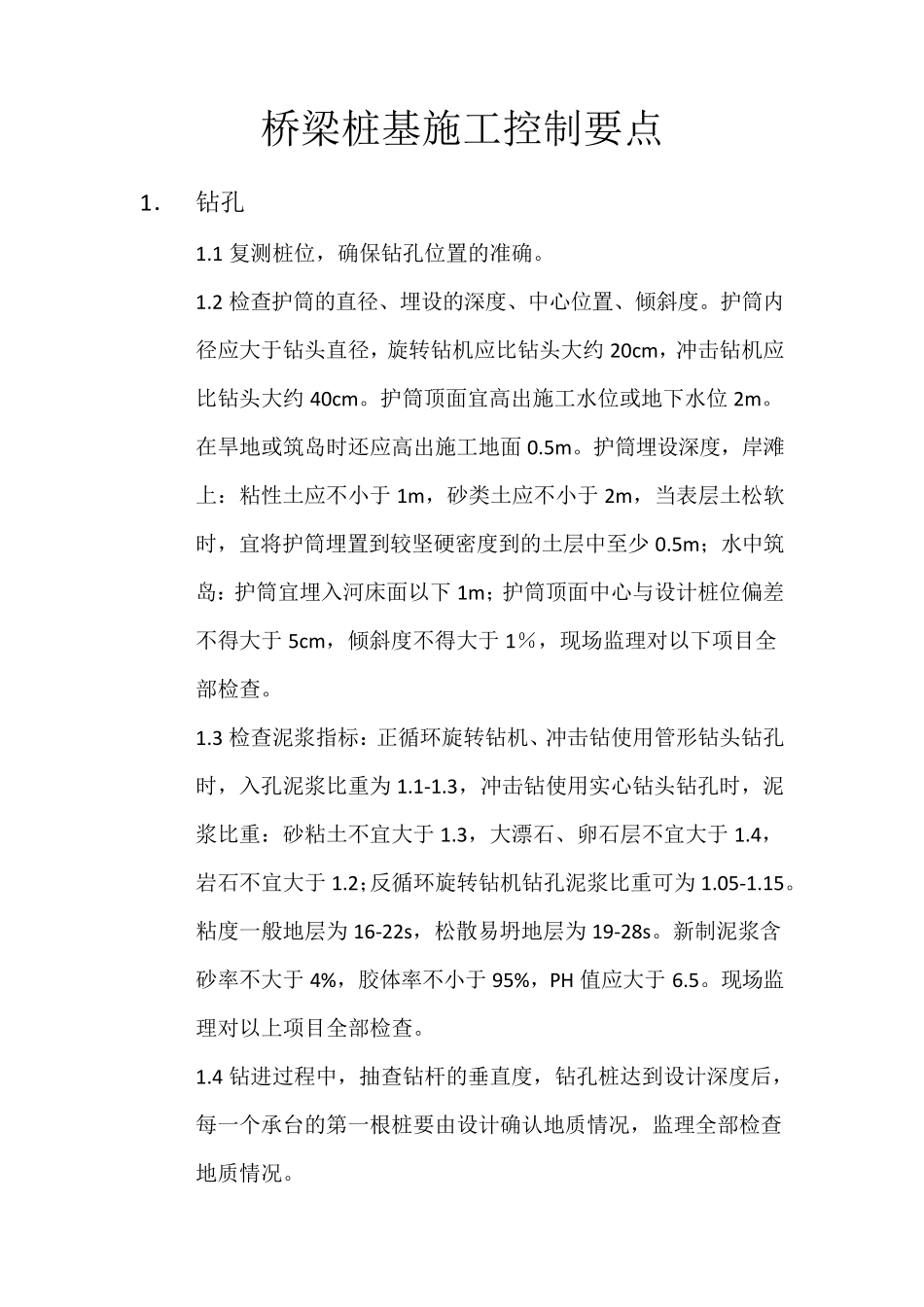

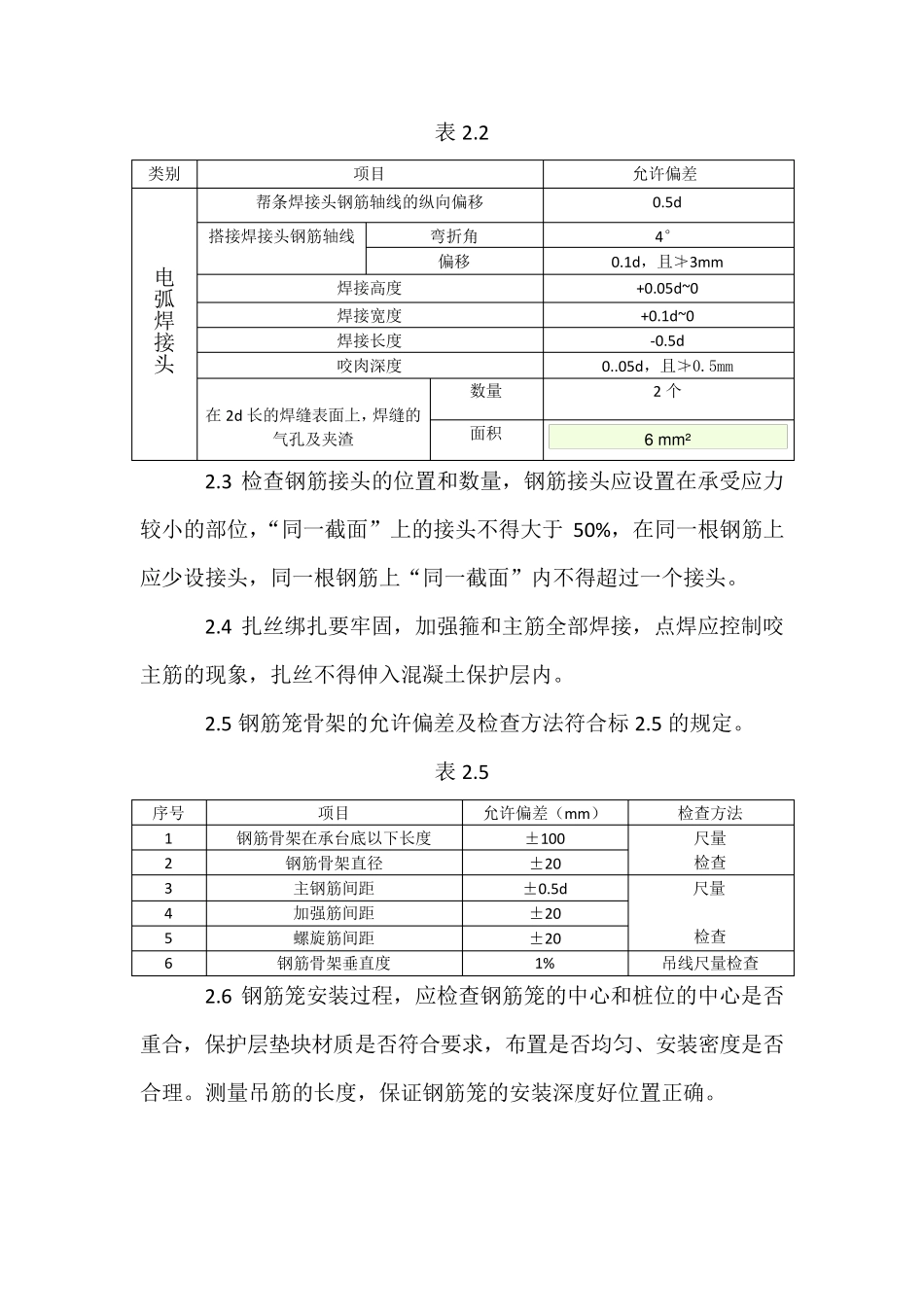

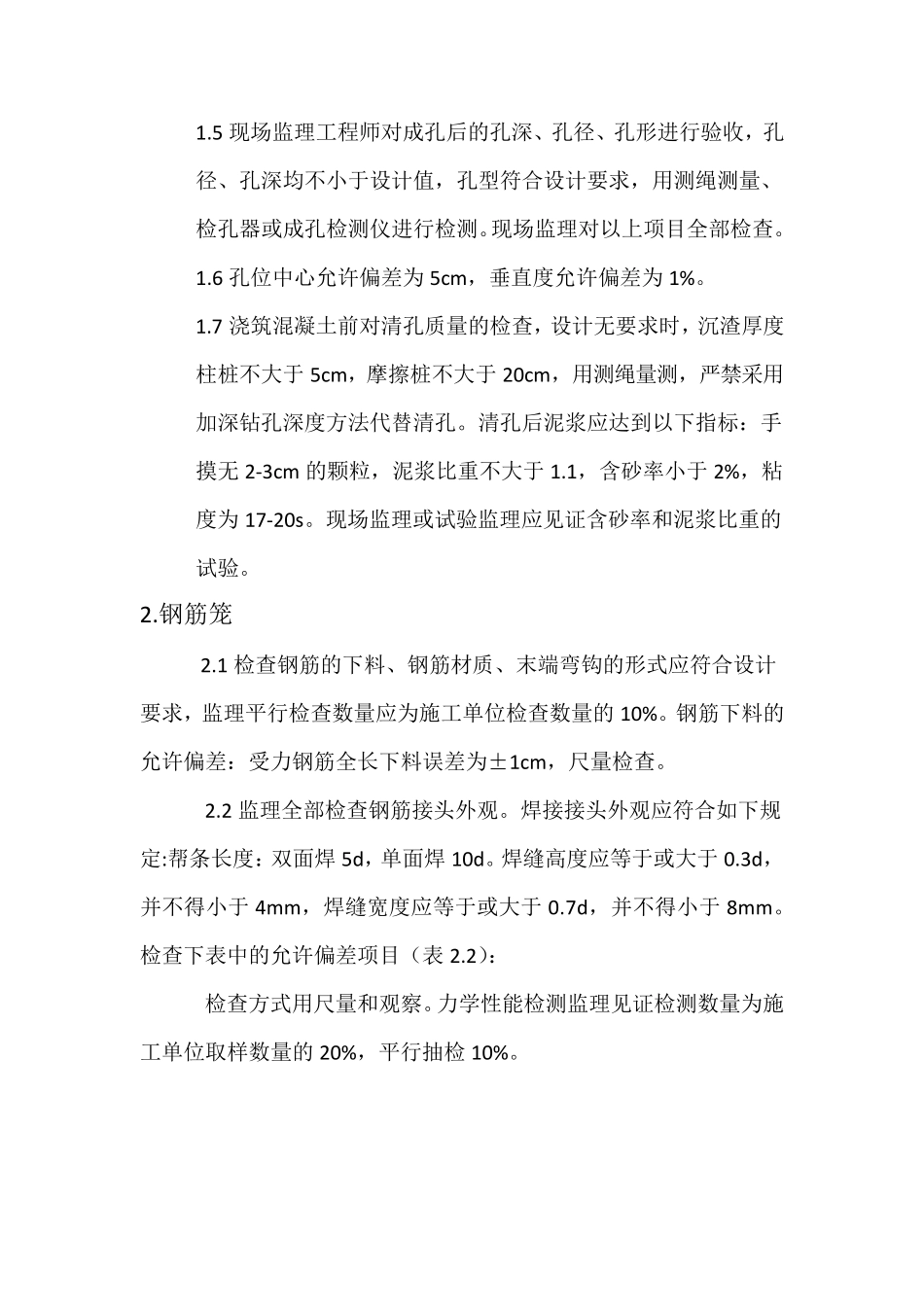

桥梁桩基施工控制要点 1. 钻孔 1.1 复测桩位,确保钻孔位置的准确。 1.2 检查护筒的直径、埋设的深度、中心位置、倾斜度。护筒内径应大于钻头直径,旋转钻机应比钻头大约 20cm,冲击钻机应比钻头大约 40cm。护筒顶面宜高出施工水位或地下水位2m。在旱地或筑岛时还应高出施工地面 0.5m。护筒埋设深度,岸滩上:粘性土应不小于 1m,砂类土应不小于 2m,当表层土松软时,宜将护筒埋置到较坚硬密度到的土层中至少 0.5m;水中筑岛:护筒宜埋入河床面以下 1m;护筒顶面中心与设计桩位偏差不得大于 5cm,倾斜度不得大于 1%,现场监理对以下项目全部检查。 1.3 检查泥浆指标:正循环旋转钻机、冲击钻使用管形钻头钻孔时,入孔泥浆比重为 1.1-1.3,冲击钻使用实心钻头钻孔时,泥浆比重:砂粘土不宜大于 1.3,大漂石、卵石层不宜大于 1.4,岩石不宜大于 1.2;反循环旋转钻机钻孔泥浆比重可为 1.05-1.15。粘度一般地层为 16-22s,松散易坍地层为 19-28s。新制泥浆含砂率不大于 4%,胶体率不小于 95%,PH 值应大于 6.5。现场监理对以上项目全部检查。 1.4 钻进过程中,抽查钻杆的垂直度,钻孔桩达到设计深度后,每一个承台的第一根桩要由设计确认地质情况,监理全部检查地质情况。 1.5 现场监理工程师对成孔后的孔深、孔径、孔形进行验收,孔径、孔深均不小于设计值,孔型符合设计要求,用测绳测量、检孔器或成孔检测仪进行检测。现场监理对以上项目全部检查。 1.6 孔位中心允许偏差为 5cm,垂直度允许偏差为 1%。 1.7 浇筑混凝土前对清孔质量的检查,设计无要求时,沉渣厚度柱桩不大于 5cm,摩擦桩不大于 20cm,用测绳量测,严禁采用加深钻孔深度方法代替清孔。清孔后泥浆应达到以下指标:手摸无 2-3cm 的颗粒,泥浆比重不大于 1.1,含砂率小于 2%,粘度为 17-20s。现场监理或试验监理应见证含砂率和泥浆比重的试验。 2.钢筋笼 2.1 检查钢筋的下料、钢筋材质、末端弯钩的形式应符合设计要求,监理平行检查数量应为施工单位检查数量的 10%。钢筋下料的 允许偏差:受力钢筋全长下料误差为±1cm,尺量检查。 2.2 监理全部检查钢筋接头外观。焊接接头外观应符合如下规定:帮条长度:双面焊 5d,单面焊 10d。焊缝高度应等于或大于 0.3d,并不得小于 4mm,焊缝宽度应等于或大于 0.7d,并不得小于 8mm。检查下表中的允许偏差项目(表 2.2): 检查方式用尺量和观察。力学性能检测监理见证检测数量为施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁桩基施工控制要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
