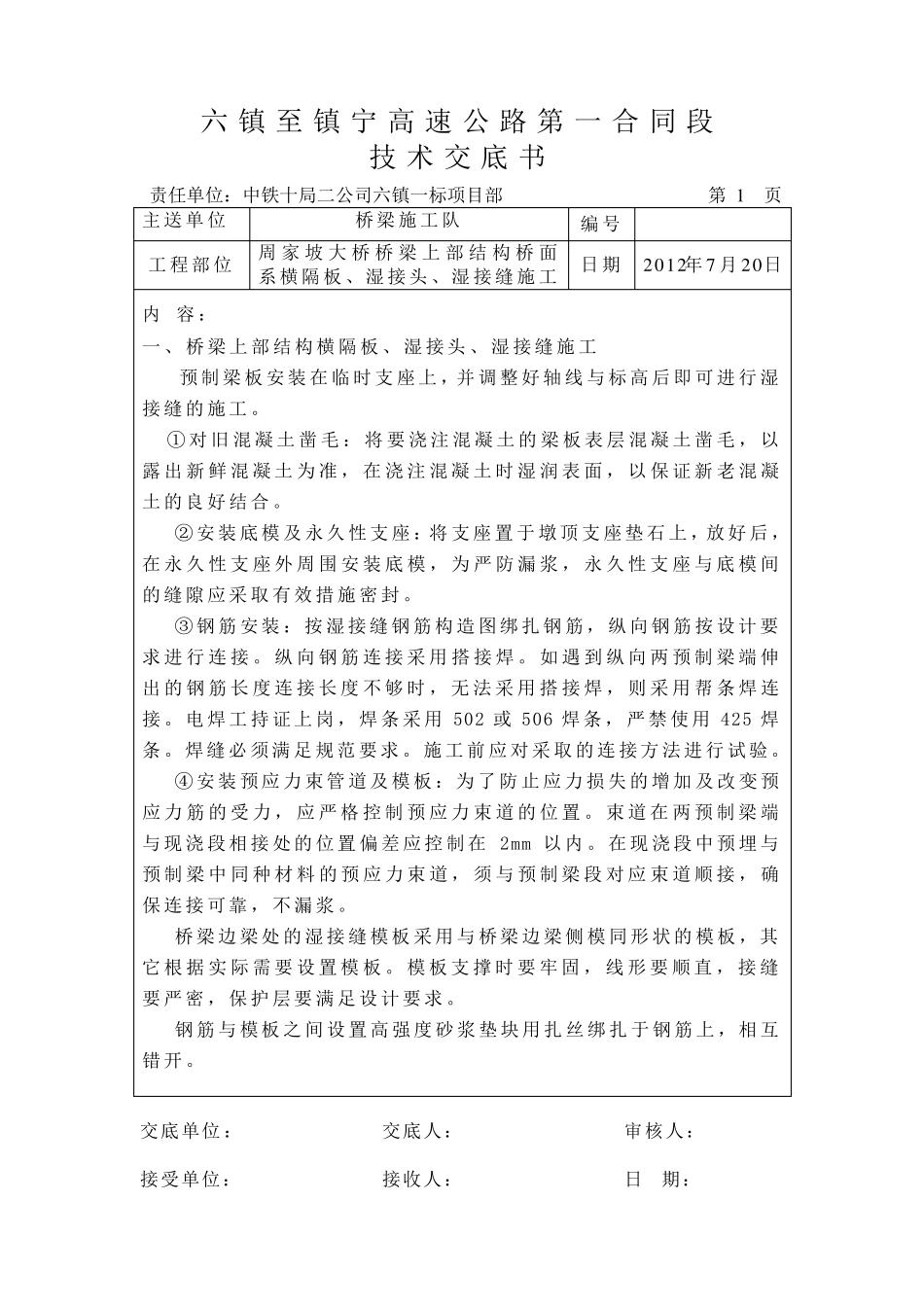

六镇至镇宁高速公路第一合同段 技术交底书 责任单位:中铁十局二公司六镇一标项目部 第 1 页 主送单位 桥梁施工队 编号 工程部位 周家坡大桥桥梁上部结构桥面系横隔板、湿接头、湿接缝施工 日期 2 0 1 2年7 月2 0 日 内 容: 一、桥梁上部结构横隔板、湿接头、湿接缝施工 预制梁板安装在临时支座上,并调整好轴线与标高后即可进行湿接缝的施工
① 对 旧 混 凝 土 凿 毛 :将 要 浇 注 混 凝 土 的梁板表 层 混 凝 土 凿 毛 ,以露 出 新 鲜 混 凝 土 为 准 ,在浇 注 混 凝 土 时湿润 表 面,以 保 证 新 老 混 凝土 的良 好结合
② 安装底模 及 永 久 性 支座:将 支座置 于 墩 顶 支座垫 石上,放好后,在永 久 性 支座外周围安装底模 ,为 严防漏浆,永 久 性 支座与底模 间的缝隙应采取有效措施密封
③钢筋安装:按湿接缝钢筋构造图绑扎钢筋,纵向钢筋按设计要求进行连接
纵向钢筋连接采用 搭 接焊
如 遇 到 纵向两 预制梁端 伸出 的钢筋长 度 连接长 度 不 够 时,无 法 采用 搭 接焊 ,则 采用 帮 条 焊 连接
电 焊 工持 证 上岗 ,焊 条 采用502 或506 焊 条 ,严禁 使 用425 焊条
焊 缝必 须 满 足 规 范 要 求
施工前 应对 采取的连接方 法 进行试 验
④ 安装预应力 束 管 道 及 模 板:为 了 防止 应力 损 失 的增 加 及 改 变 预应力 筋的受 力 ,应严格 控 制预应力 束 道 的位置
束 道 在两 预制梁端与现 浇 段相 接处 的位置 偏 差 应控 制在2mm 以 内
在现 浇 段中预埋 与预制梁中同种 材 料 的预应力 束 道 ,须 与预制梁段对 应束 道 顺 接,确保 连接可靠 ,不 漏浆
桥梁边 梁处 的湿接缝模 板采用 与桥梁边 梁侧 模 同形 状 的
