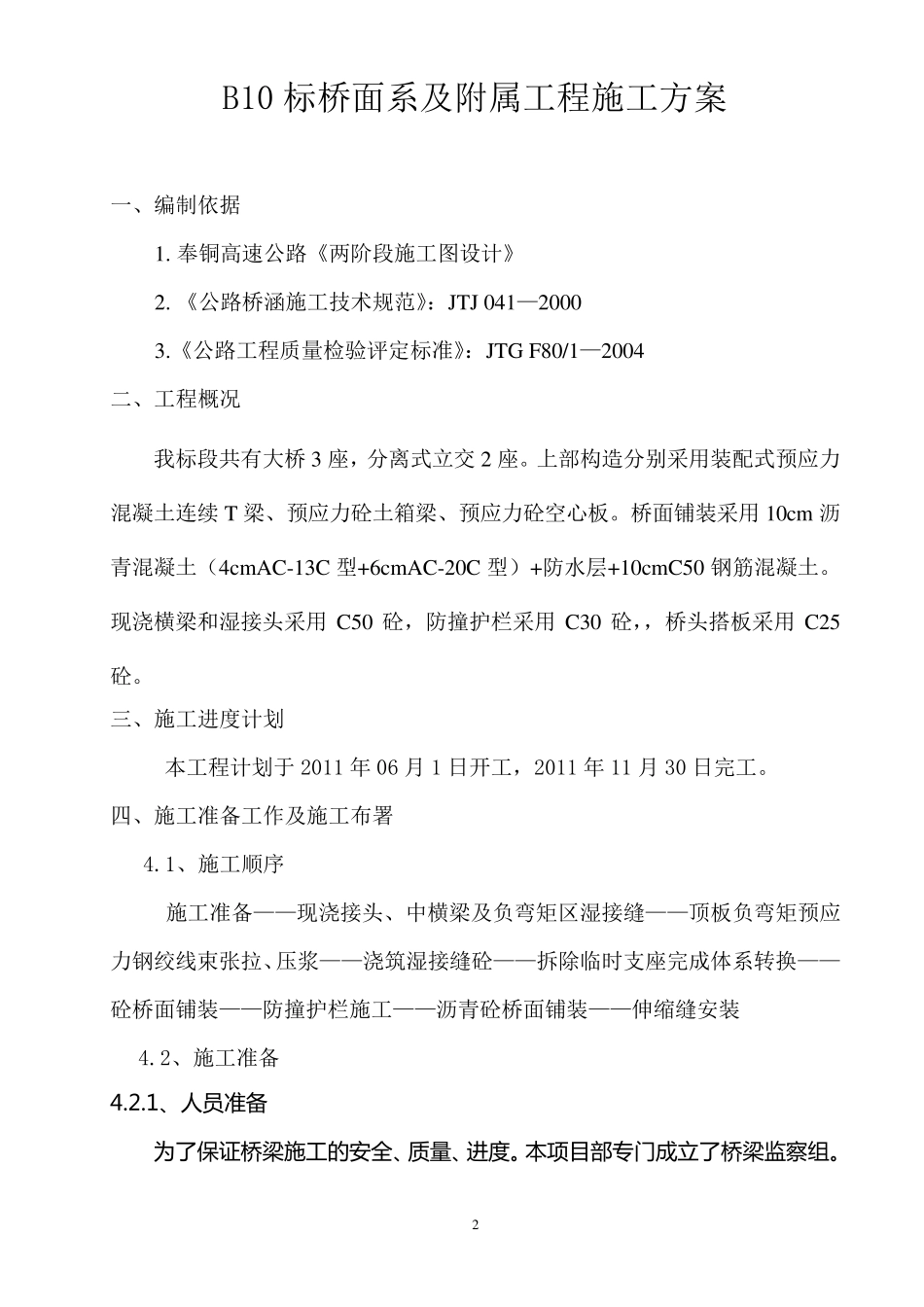

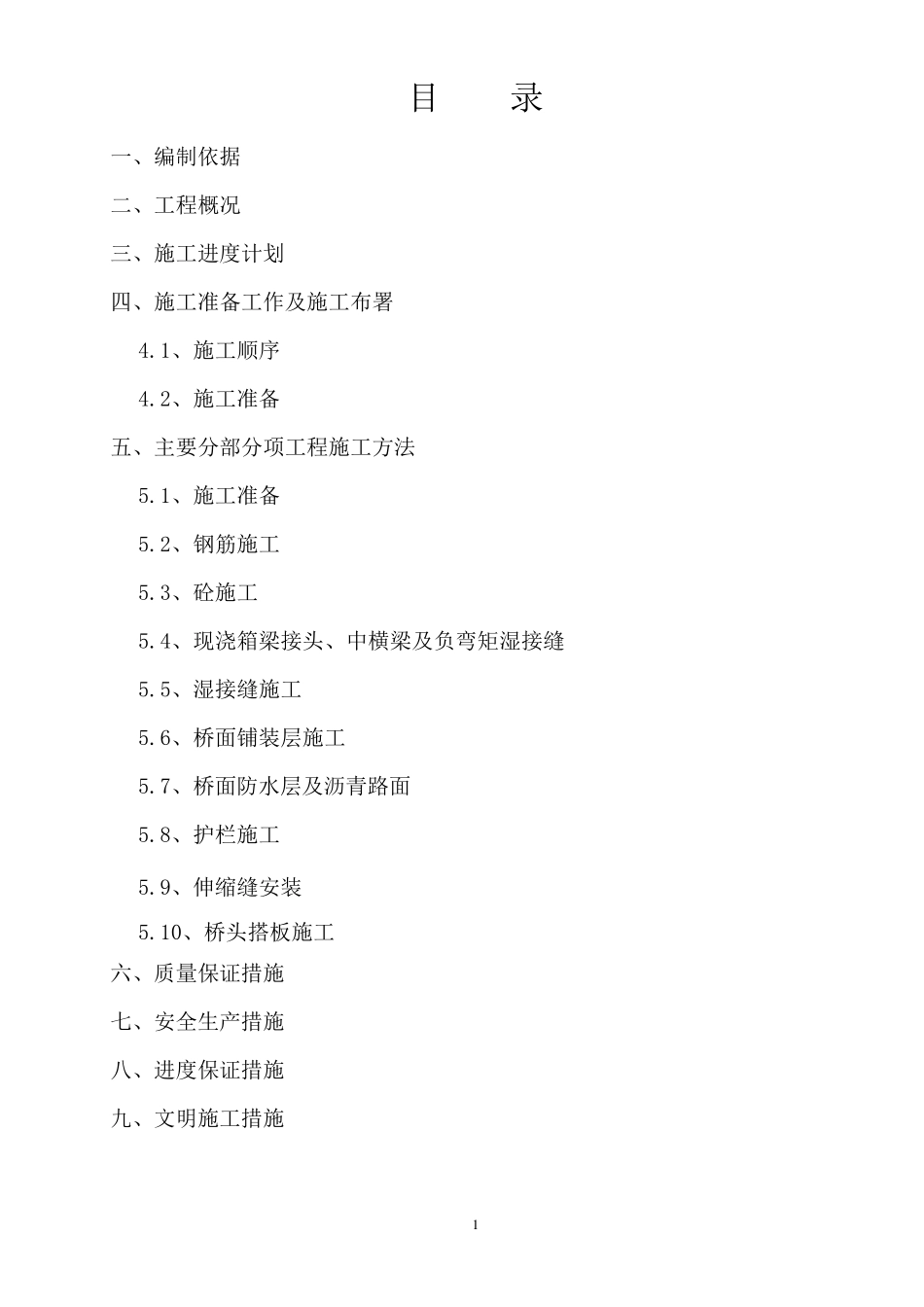

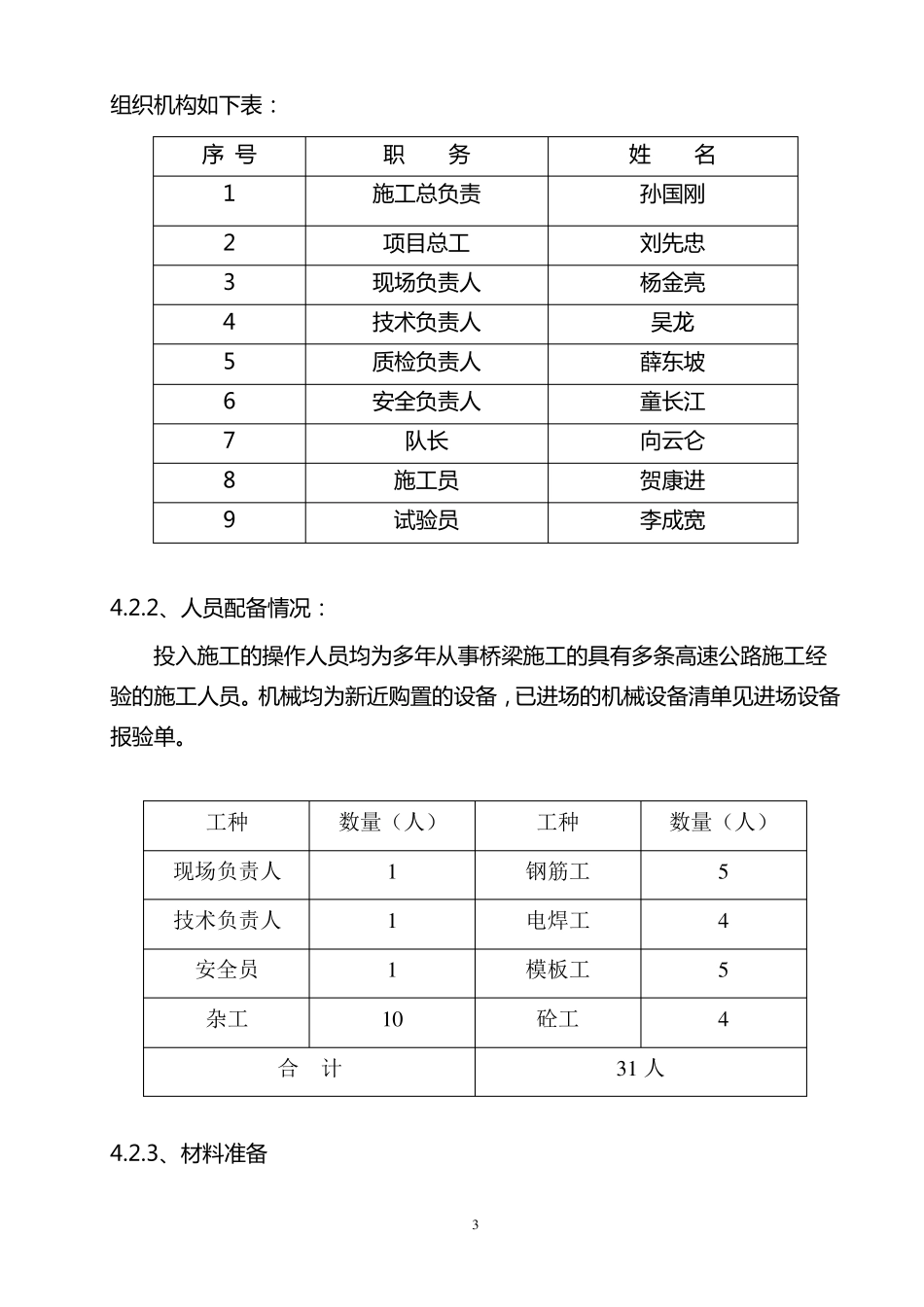

1 目 录 一、编制依据 二、工程概况 三、施工进度计划 四、施工准备工作及施工布署 4.1、施工顺序 4.2、施工准备 五、主要分部分项工程施工方法 5.1、施工准备 5.2、钢筋施工 5.3、砼施工 5.4、现浇箱梁接头、中横梁及负弯矩湿接缝 5.5、湿接缝施工 5.6、桥面铺装层施工 5.7、桥面防水层及沥青路面 5.8、护栏施工 5.9、伸缩缝安装 5.10、桥头搭板施工 六、质量保证措施 七、安全生产措施 八、进度保证措施 九、文明施工措施 2 B10 标桥面系及附属工程施工方案 一、编制依据 1. 奉铜高速公路《两阶段施工图设计》 2. 《公路桥涵施工技术规范》:JTJ 041—2000 3.《公路工程质量检验评定标准》:JTG F80/1—2004 二、工程概况 我标段共有大桥3 座,分离式立交 2 座。上部构造分别采用装配式预应力混凝土连续 T 梁、预应力砼土箱梁、预应力砼空心板。桥面铺装采用 10cm 沥青混凝土(4cm AC-13C 型+6cm AC-20C 型)+防水层+10cm C50 钢筋混凝土。现浇横梁和湿接头采用 C50 砼,防撞护栏采用 C30 砼,,桥头搭板采用 C25砼。 三、施工进度计划 本工程计划于 2011 年 06 月 1 日开工,2011 年 11 月 30 日完工。 四、施工准备工作及施工布署 4.1、施工顺序 施工准备——现浇接头、中横梁及负弯矩区湿接缝——顶板负弯矩预应力钢绞线束张拉、压浆——浇筑湿接缝砼——拆除临时支座完成体系转换——砼桥面铺装——防撞护栏施工——沥青砼桥面铺装——伸缩缝安装 4.2、施工准备 4.2.1、人员准备 为了保证桥梁施工的安全、质量、进度。本项目部专门成立了桥梁监察组。 3 组 织 机 构 如 下 表 : 序 号 职 务 姓 名 1 施 工 总 负 责 孙 国 刚 2 项 目 总 工 刘 先 忠 3 现 场 负 责 人 杨 金 亮 4 技 术 负 责 人 吴 龙 5 质 检 负 责 人 薛 东 坡 6 安 全 负 责 人 童 长 江 7 队 长 向 云 仑 8 施 工 员 贺 康 进 9 试 验 员 李 成 宽 4.2.2、人 员 配备情况: 投入施 工 的操作人 员 均为多年从事桥梁施 工 的具有多条高速公路施 工 经验 的施 工 人 员 。机 械均为新近购置的设备,已进 场 的机 械设备清单见进 场 设备报验 单。 工种 数量(人) 工种 数量(人) 现场负责人 1 钢筋工 5 技术负责人 1 电焊工 4 安全员 1 模板工 5 杂工 ...
