桩基工程施工方案 1

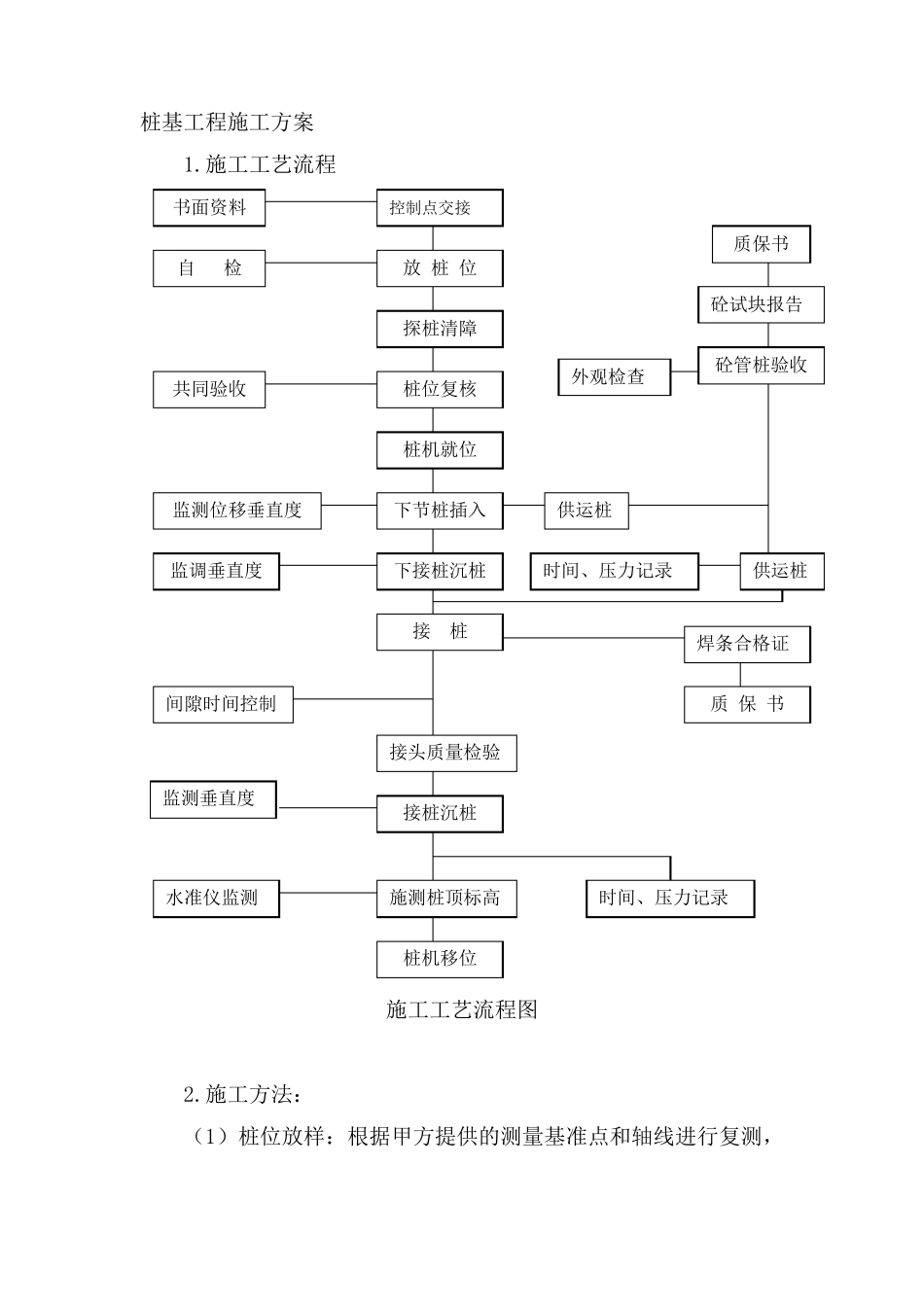

施工工艺流程 施工工艺流程图 2

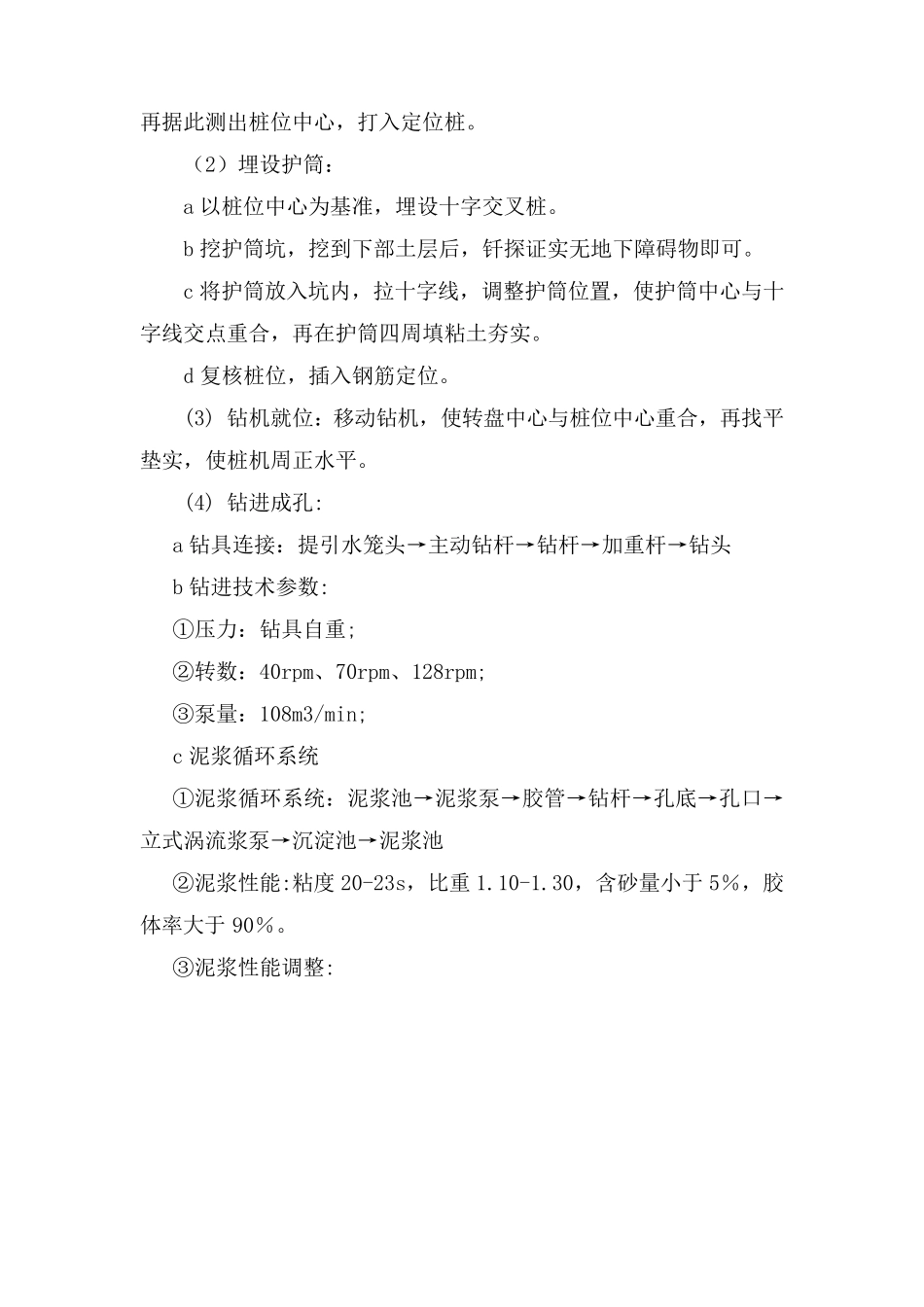

施工方法: (1)桩位放样:根据甲方提供的测量基准点和轴线进行复测,控制点交接 书面资料 放 桩 位 自 检 探桩清障 桩位复核 共同验收 桩机就位 下节桩插入 监测位移垂直度 下接桩沉桩 监调垂直度 接 桩 接头质量检验 间隙时间控制 接桩沉桩 监测垂直度 施测桩顶标高 水准仪监测 时间、压力记录 桩机移位 焊条合格证 质 保 书 供运桩 时间、压力记录 供运桩 砼管桩验收 外观检查 砼试块报告 质保书 再据此测出桩位中心,打入定位桩
(2)埋设护筒: a 以桩位中心为基准,埋设十字交叉桩
b 挖护筒坑,挖到下部土层后,钎探证实无地下障碍物即可
c 将护筒放入坑内,拉十字线,调整护筒位置,使护筒中心与十字线交点重合,再在护筒四周填粘土夯实
d 复核桩位,插入钢筋定位
(3) 钻机就位:移动钻机,使转盘中心与桩位中心重合,再找平垫实,使桩机周正水平
(4) 钻进成孔: a 钻具连接:提引水笼头→主动钻杆→钻杆→加重杆→钻头 b 钻进技术参数: ①压力:钻具自重; ②转数:40rpm、70rpm、128rpm; ③泵量:108m3/min; c 泥浆循环系统 ①泥浆循环系统:泥浆池→泥浆泵→胶管→钻杆→孔底→孔口→立式涡流浆泵→沉淀池→泥浆池 ②泥浆性能:粘度 20-23s,比重1
30,含砂量小于 5%,胶体率大于 90%

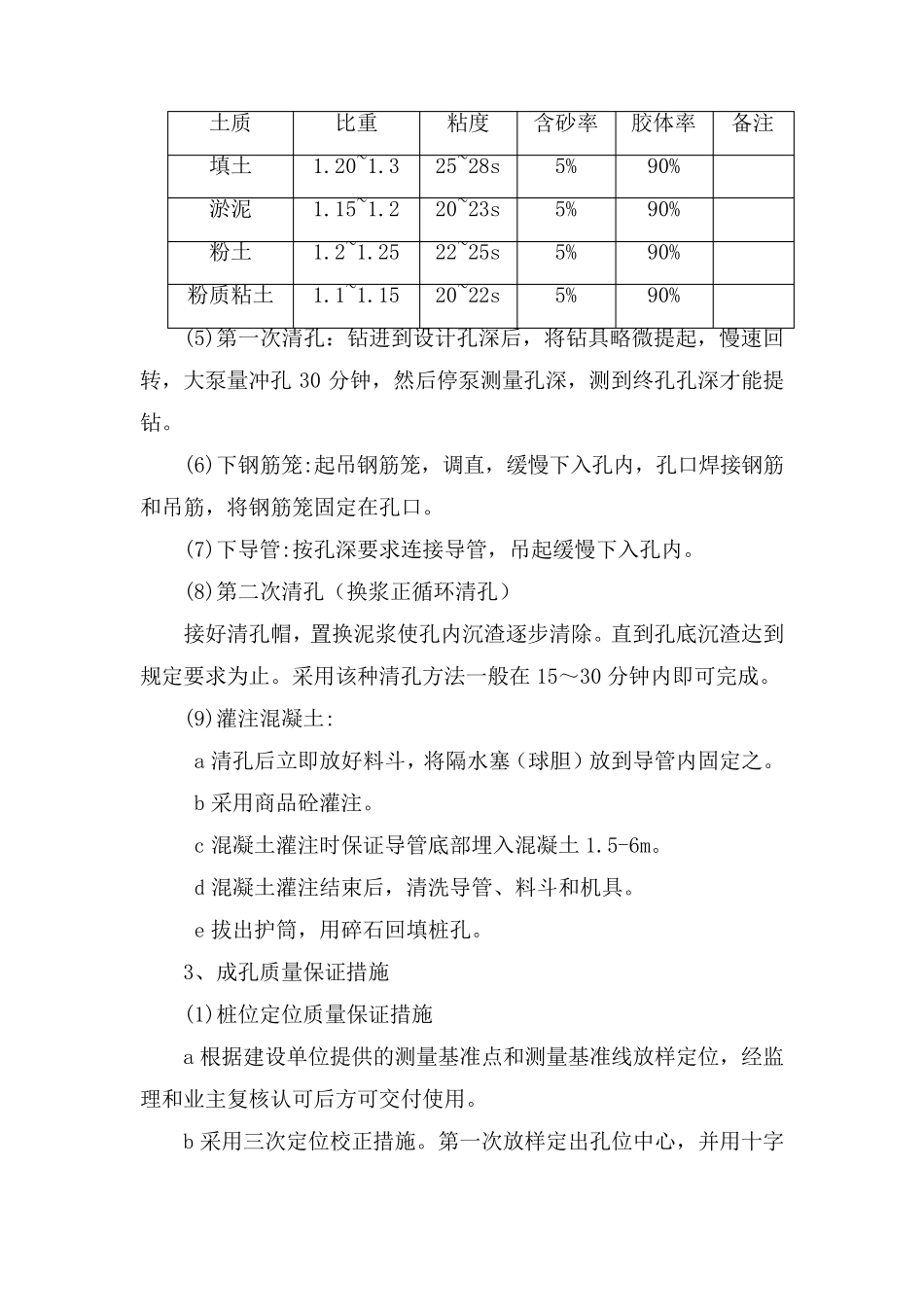

③泥浆性能调整: 土 质 比 重 粘 度 含 砂 率 胶 体 率 备 注 填 土 1
3 25~28s 5% 90% 淤 泥 1
2 20~23s 5% 90% 粉 土 1
25 22~25s 5% 90% 粉 质 粘 土 1
15 20~22s 5% 90% (5)第 一 次 清 孔 : 钻 进 到 设 计 孔 深 后 , 将 钻 具 略
