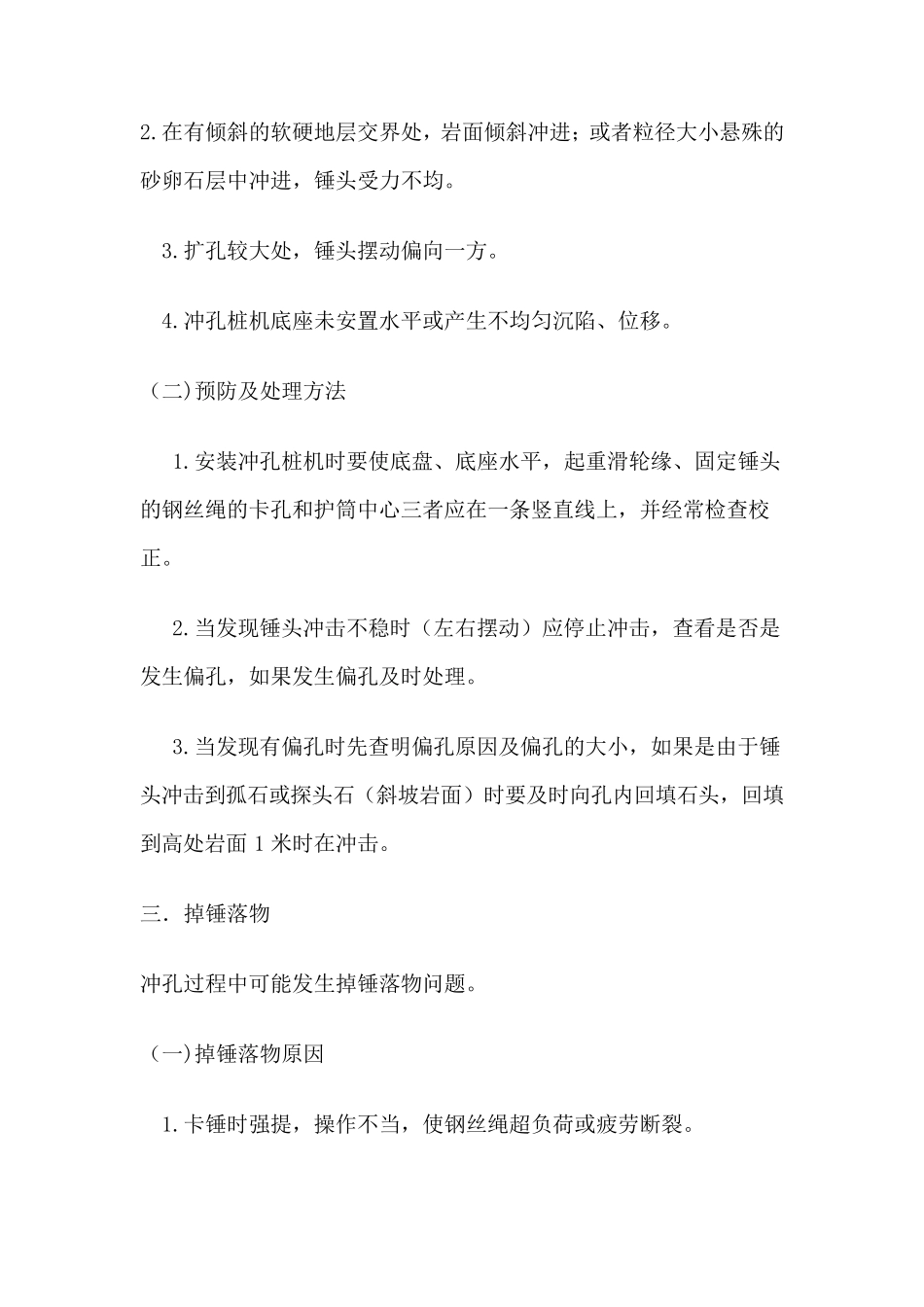

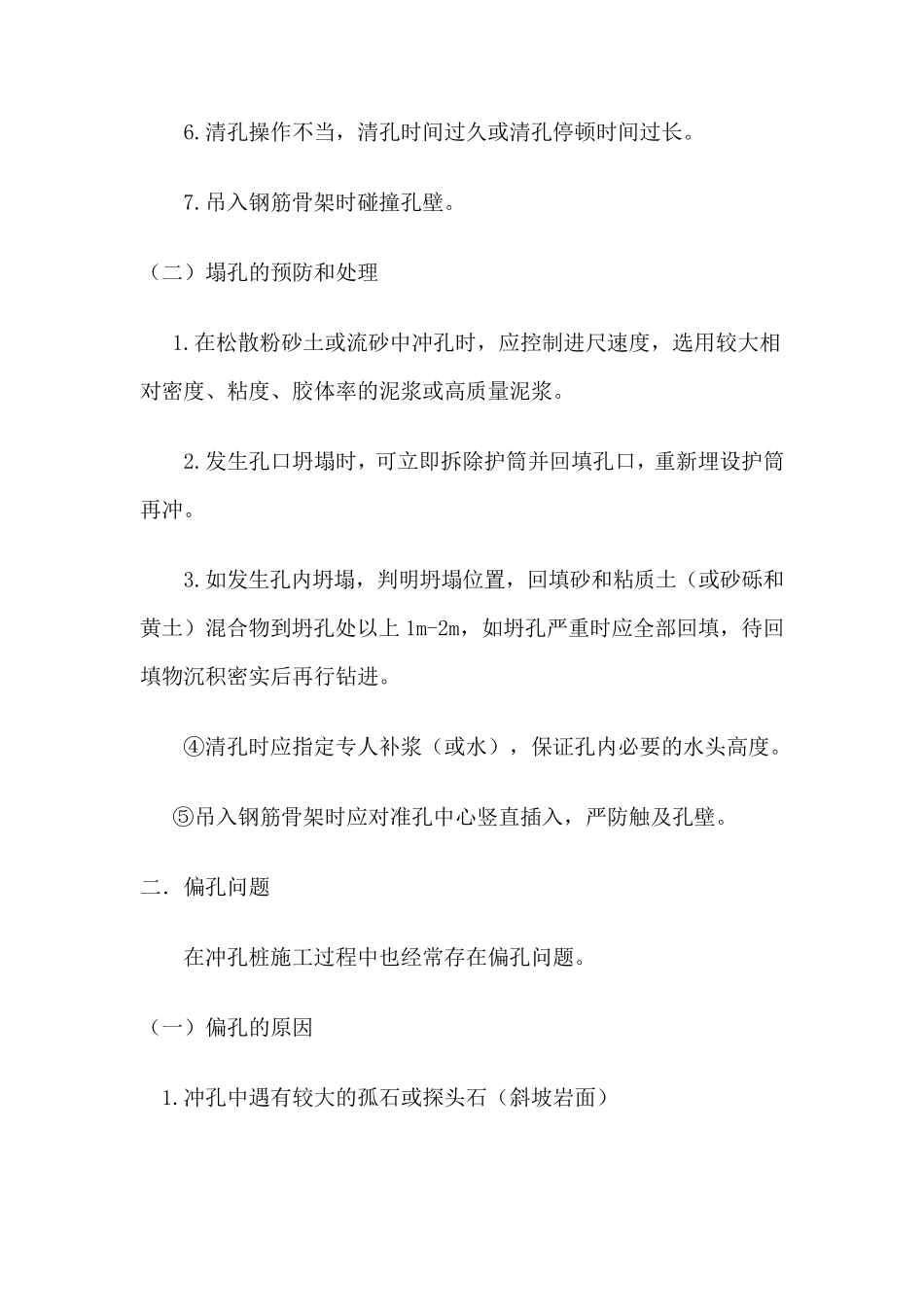

关于桩基施工中的常见问题及处理方法 冲孔桩施工事宜 一.塌孔 在冲孔桩施工过程中都会发生塌孔的问题,孔内水位突然下降,孔口冒细密的水泡,出渣量显著增加而不见进尺,锤头冲击不稳等。 (一)塌孔的原因 1.泥浆相对密度不够及其它泥浆性能指标不符合要求,使孔壁未形成坚实泥皮。 2.由于出渣后未及时补充泥浆(或水),或河水、潮水上涨,或孔内出现承压水,或锤头通过砂砾等强透水层,孔内水流失等而造成孔内水头高度不够。 3.护筒埋置太浅,下端孔口漏水、坍塌或孔口附近地面受水浸湿泡软,或锤头提起过高而直接接触在护筒上,由于冲击使孔口坍塌,扩展成较大坍孔。 4.在松软砂层中锤击进尺太快。 5. 清孔后泥浆相对密度、粘度等指标降低,用空气吸泥机清孔泥浆吸走后未及时补浆(或水),使孔内水位低于地下水位。 6.清孔操作不当,清孔时间过久或清孔停顿时间过长。 7.吊入钢筋骨架时碰撞孔壁。 (二)塌孔的预防和处理 1.在松散粉砂土或流砂中冲孔时,应控制进尺速度,选用较大相对密度、粘度、胶体率的泥浆或高质量泥浆。 2.发生孔口坍塌时,可立即拆除护筒并回填孔口,重新埋设护筒再冲。 3.如发生孔内坍塌,判明坍塌位置,回填砂和粘质土(或砂砾和黄土)混合物到坍孔处以上1m-2m,如坍孔严重时应全部回填,待回填物沉积密实后再行钻进。 ④清孔时应指定专人补浆(或水),保证孔内必要的水头高度。 ⑤吊入钢筋骨架时应对准孔中心竖直插入,严防触及孔壁。 二.偏孔问题 在冲孔桩施工过程中也经常存在偏孔问题。 (一)偏孔的原因 1.冲孔中遇有较大的孤石或探头石(斜坡岩面) 2.在有倾斜的软硬地层交界处,岩面倾斜冲进;或者粒径大小悬殊的砂卵石层中冲进,锤头受力不均。 3.扩孔较大处,锤头摆动偏向一方。 4.冲孔桩机底座未安置水平或产生不均匀沉陷、位移。 (二)预防及处理方法 1.安装冲孔桩机时要使底盘、底座水平,起重滑轮缘、固定锤头的钢丝绳的卡孔和护筒中心三者应在一条竖直线上,并经常检查校正。 2.当发现锤头冲击不稳时(左右摆动)应停止冲击,查看是否是发生偏孔,如果发生偏孔及时处理。 3.当发现有偏孔时先查明偏孔原因及偏孔的大小,如果是由于锤头冲击到孤石或探头石(斜坡岩面)时要及时向孔内回填石头,回填到高处岩面1 米时在冲击。 三.掉锤落物 冲孔过程中可能发生掉锤落物问题。 (一)掉锤落物原因 1.卡锤时强提,操作不当,使钢丝绳超负荷或疲劳断裂。 2.锤头于钢丝...
