河北省茅荆坝(蒙冀界)至承德公路 桩 头 凿 除 规 范 化 施 工 项目名称:承赤高速公路十二合同项目部 中铁七局集团有限公司 桩头凿除规范化施工 第一步:在桩顶位置设置10~15CM 的切割线,图中红色带状区域(宽度为10~15CM) 第二步:人工凿开缺口,深度致钢筋
便于后续的风镐作业不会破坏钢筋保护层
第三步:风镐剥离缺口上侧钢筋外保护层
第四步:钢筋向外侧微弯,便于施工
第五步,加钻顶断,钻头水平或稍向上,位置在桩顶线以上10~15CM
第六步:将桩头破除混凝土提出,然后用人工凿除并清顶,保证不破坏保护层,并至桩头微凸

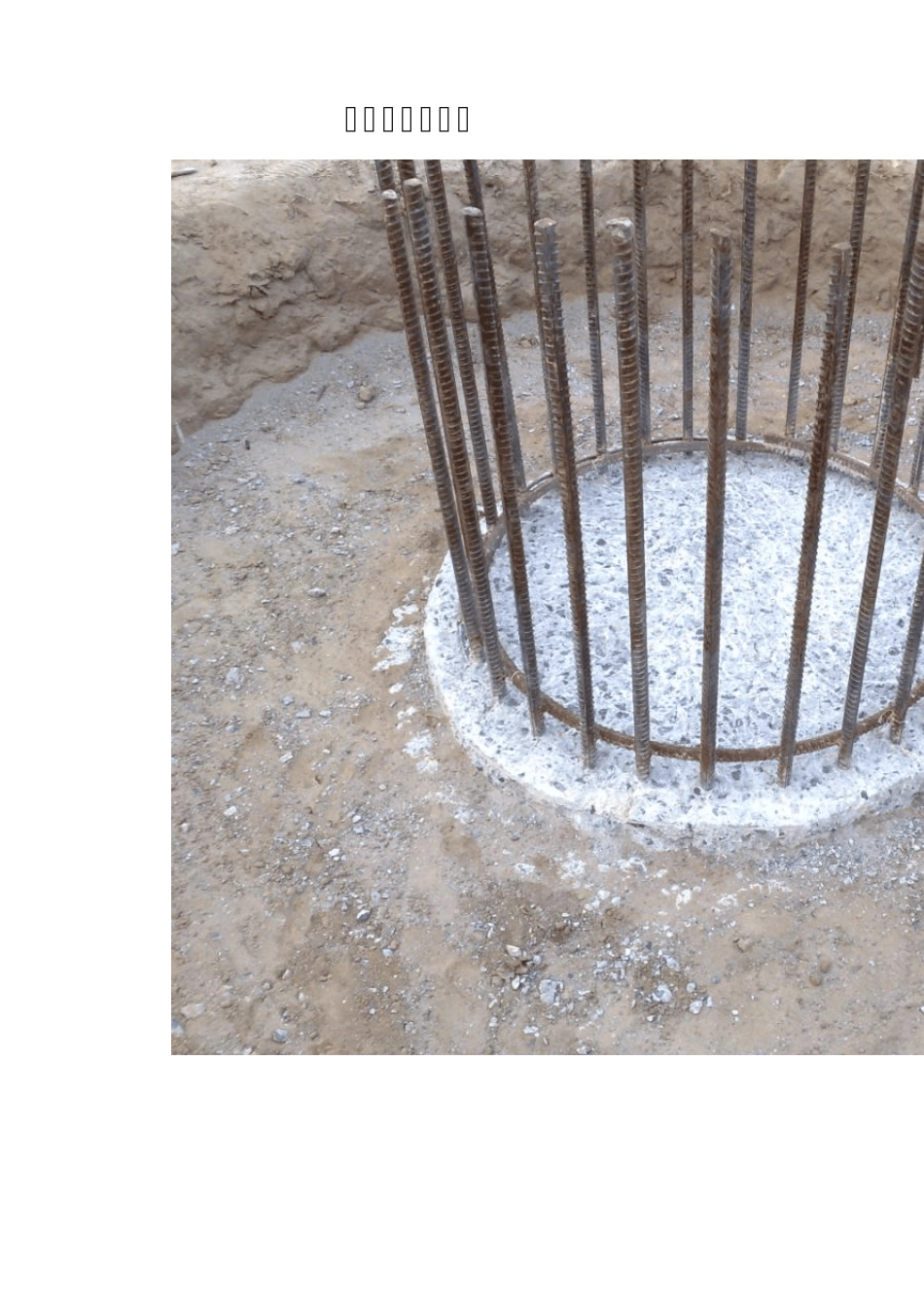

第七步:清洗后的桩顶效果图
桩头凿除标准图 河北省茅荆坝(蒙冀界)至承德公路 分 部 开 工 报 告 (K109+371
627 滦河互通主线桥基础及下部构造) 项目名称:承赤高速公路十二合同项目部 中铁七局集团有限公司 河北省茅荆坝(蒙冀界)至承德公 桥面混凝土铺装层 施工工艺标准 项目名称:承赤高速公路十二合同项目部 中铁七局集团有限公司 桥面混凝土铺装层施工工艺标准 1 适用范围 我标段桥梁工程中桥面混凝土铺装层的施工
2 施工准备 2
1 材料 2
1 钢筋 2
1 冷轧带肋钢筋网片 工厂化制造的冷轧带肋钢筋网片的品种、级别、规格应符合设计要求,进厂应有产品合格证、出厂质量证明书和试验报告单,进场后应抽取试件作力学性能试验,其质量应符合现行国家标准《冷轧带肋钢筋》GB 13777 的规定
钢筋网片必须具有足够的钢度和稳定性
钢筋网焊点应符合设计规定,并符合国家现行标准《公路桥涵施工技术规范》JT J 041 的规定
2 普通钢筋:钢筋的品种、级别、规格应符合设计要求,进厂应有出厂质量证明书和试验报告单,进场后应抽取试件作力学性能试验,其质量应符合现行国家标准《钢筋混凝土用热轧带肋钢筋》GB 149
