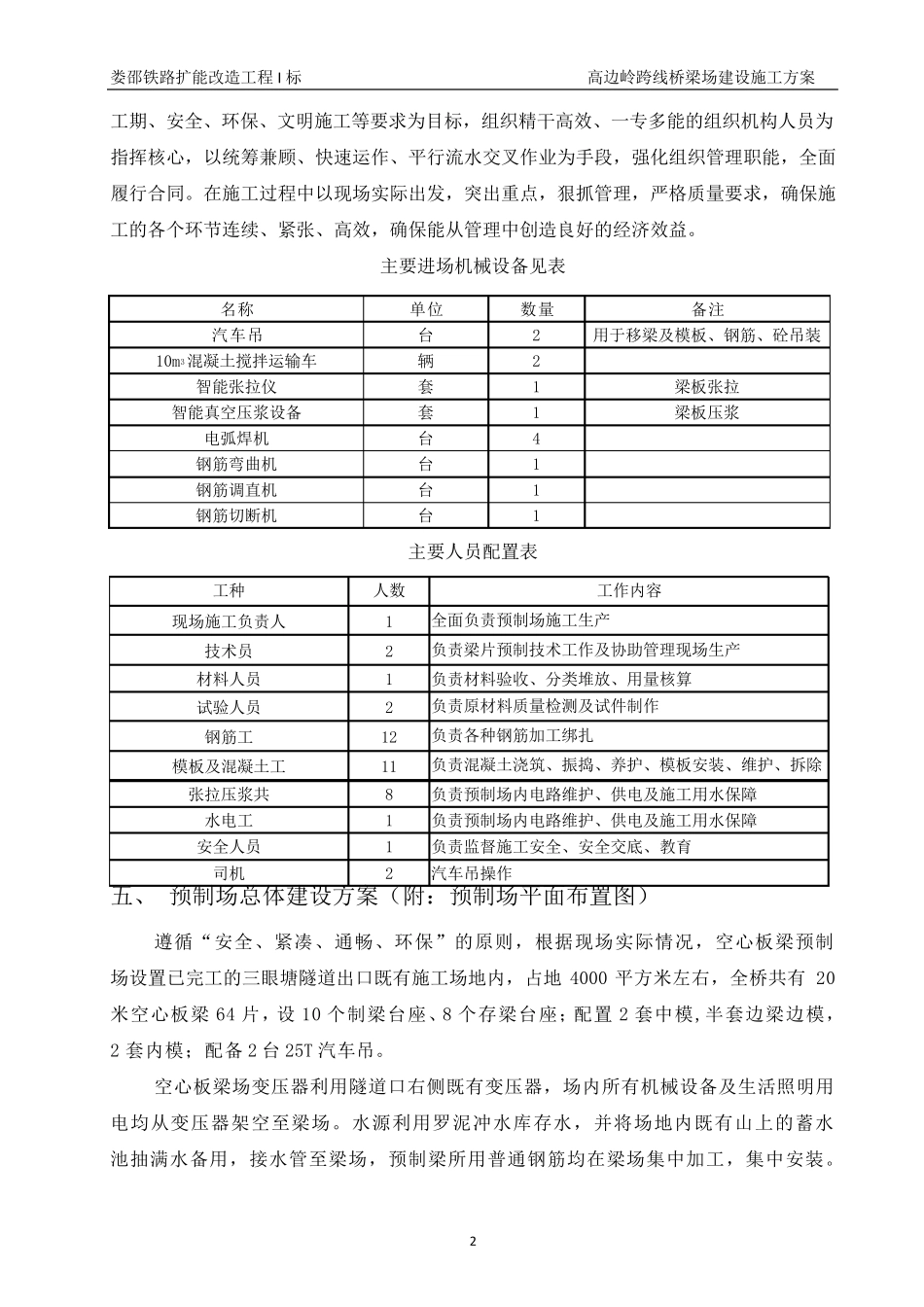

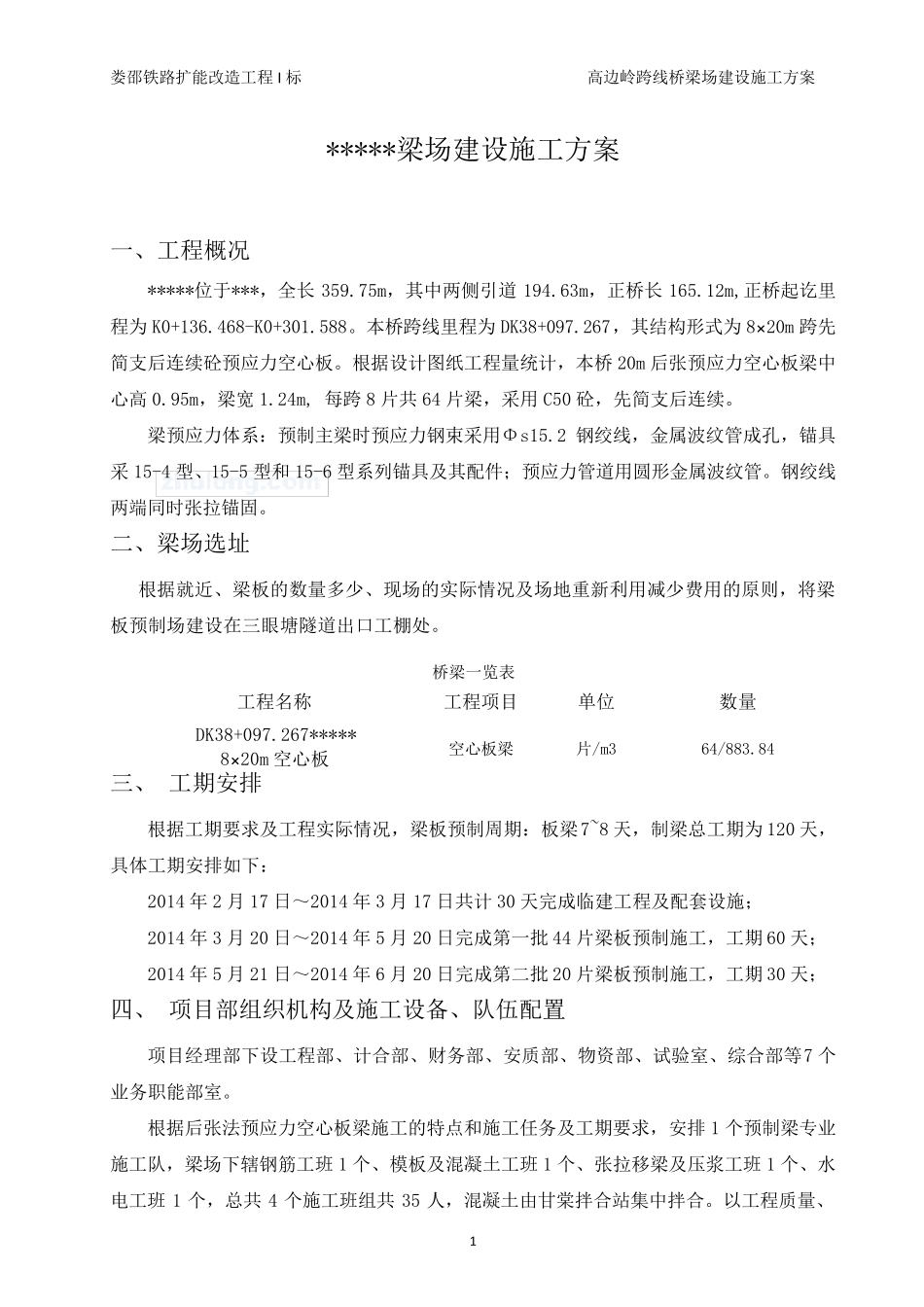

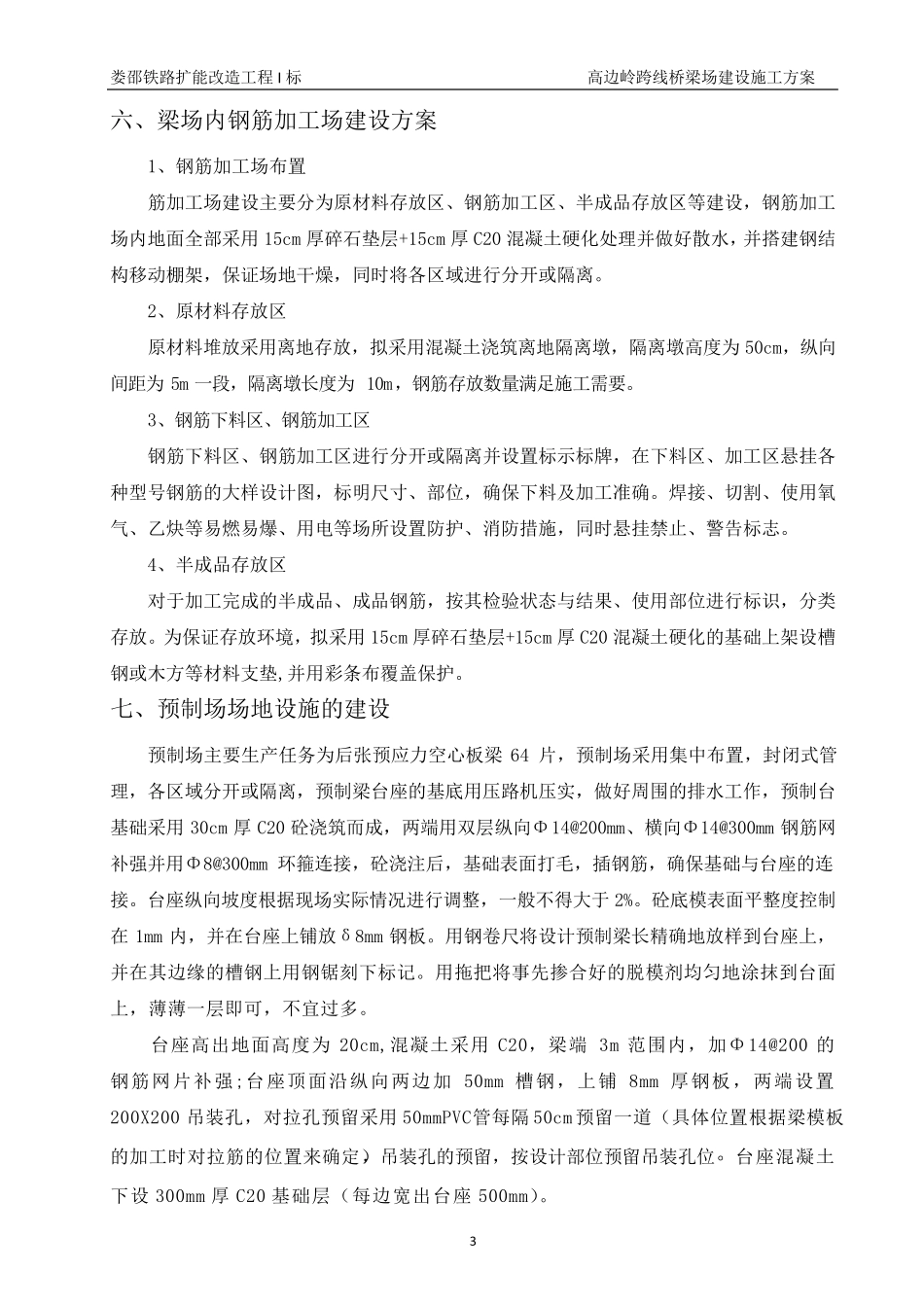

娄邵铁路扩能改造工程I标 高边岭跨线桥梁场建设施工方案 1 *****梁场建设施工方案 一、工程概况 *****位于***,全长359
75m,其中两侧引道194
63m,正桥长165
12m,正桥起讫里程为K0+136
468-K0+301
本桥跨线里程为DK38+097
267,其结构形式为8×20m 跨先简支后连续砼预应力空心板
根据设计图纸工程量统计,本桥20m 后张预应力空心板梁中心高0
95m,梁宽1
24m, 每跨8 片共64 片梁,采用C50 砼,先简支后连续
梁预应力体系:预制主梁时预应力钢束采用Φs15
2 钢绞线,金属波纹管成孔,锚具采15-4 型、15-5 型和 15-6 型系列锚具及其配件;预应力管道用圆形金属波纹管
钢绞线两端同时张拉锚固
二、梁场选址 根据就近、梁板的数量多少、现场的实际情况及场地重新利用减少费用的原则,将梁板预制场建设在三眼塘隧道出口工棚处
桥梁一览表 工程名称 工程项目 单位 数量 DK38+097
267***** 8×20m 空心板 空心板梁 片/m3 64/883
84 三、 工期安排 根据工期要求及工程实际情况,梁板预制周期:板梁7~8 天,制梁总工期为120 天,具体工期安排如下: 2014 年2 月17 日~2014 年3 月17 日共计30 天完 成临 建工程及配套 设施; 2014 年3 月20 日~2014 年5 月20 日完 成第 一批 44 片梁板预制施工,工期60 天; 2014 年5 月21 日~2014 年6 月20 日完 成第 二批 20 片梁板预制施工,工期30 天; 四 、 项目部 组 织 机 构及施工设备 、队 伍 配置 项目经 理 部 下设工程部 、计合 部 、财 务 部 、安质 部 、物 资 部 、试 验 室 、综 合 部 等 7 个业 务 职 能部 室
