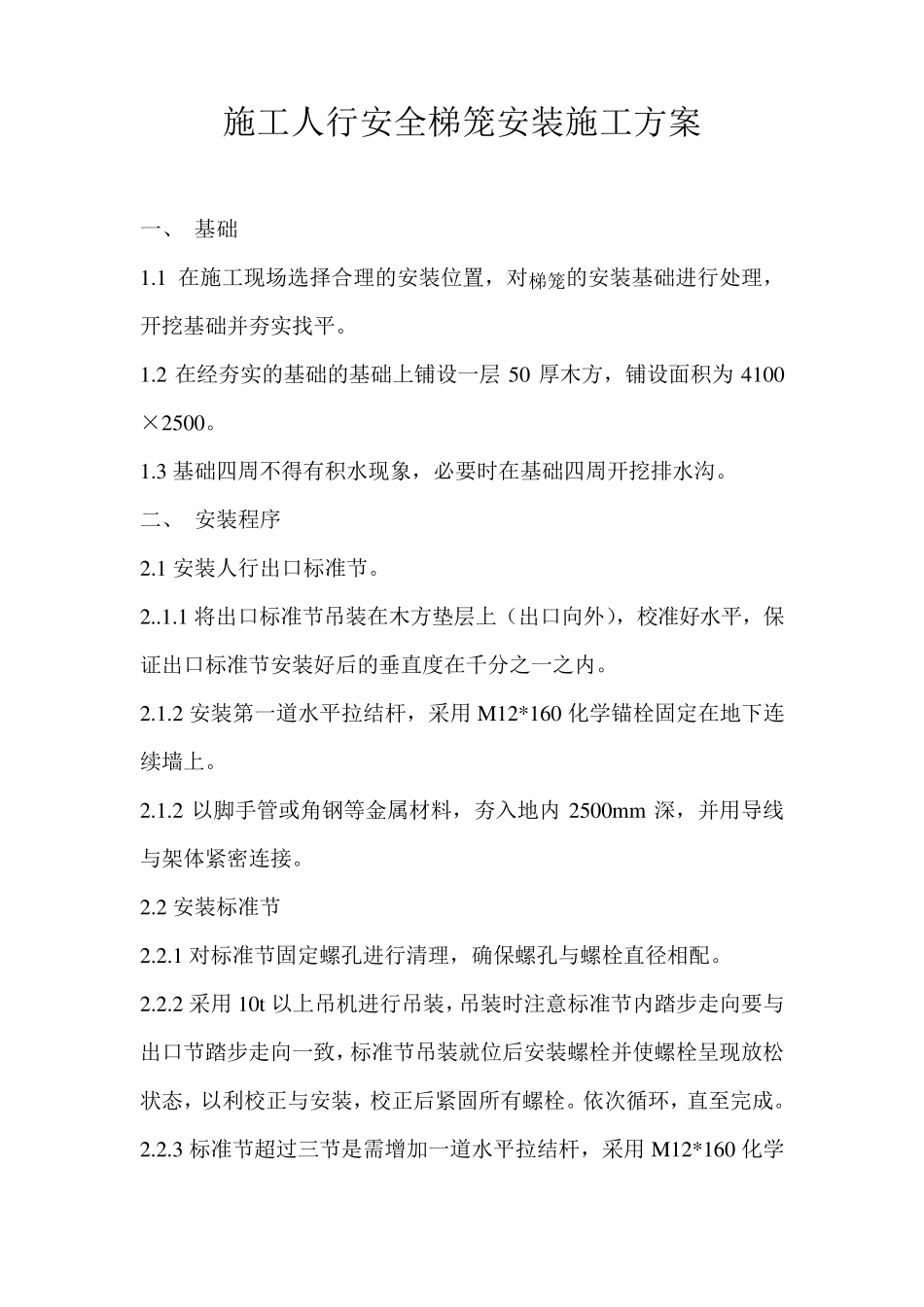

施工人行安全梯笼安装施工方案 一、 基础 1
1 在施工现场选择合理的安装位置,对梯笼的安装基础进行处理,开挖基础并夯实找平
2 在经夯实的基础的基础上铺设一层50 厚木方,铺设面积为4100×2500
3 基础四周不得有积水现象,必要时在基础四周开挖排水沟
二、 安装程序 2
1 安装人行出口标准节

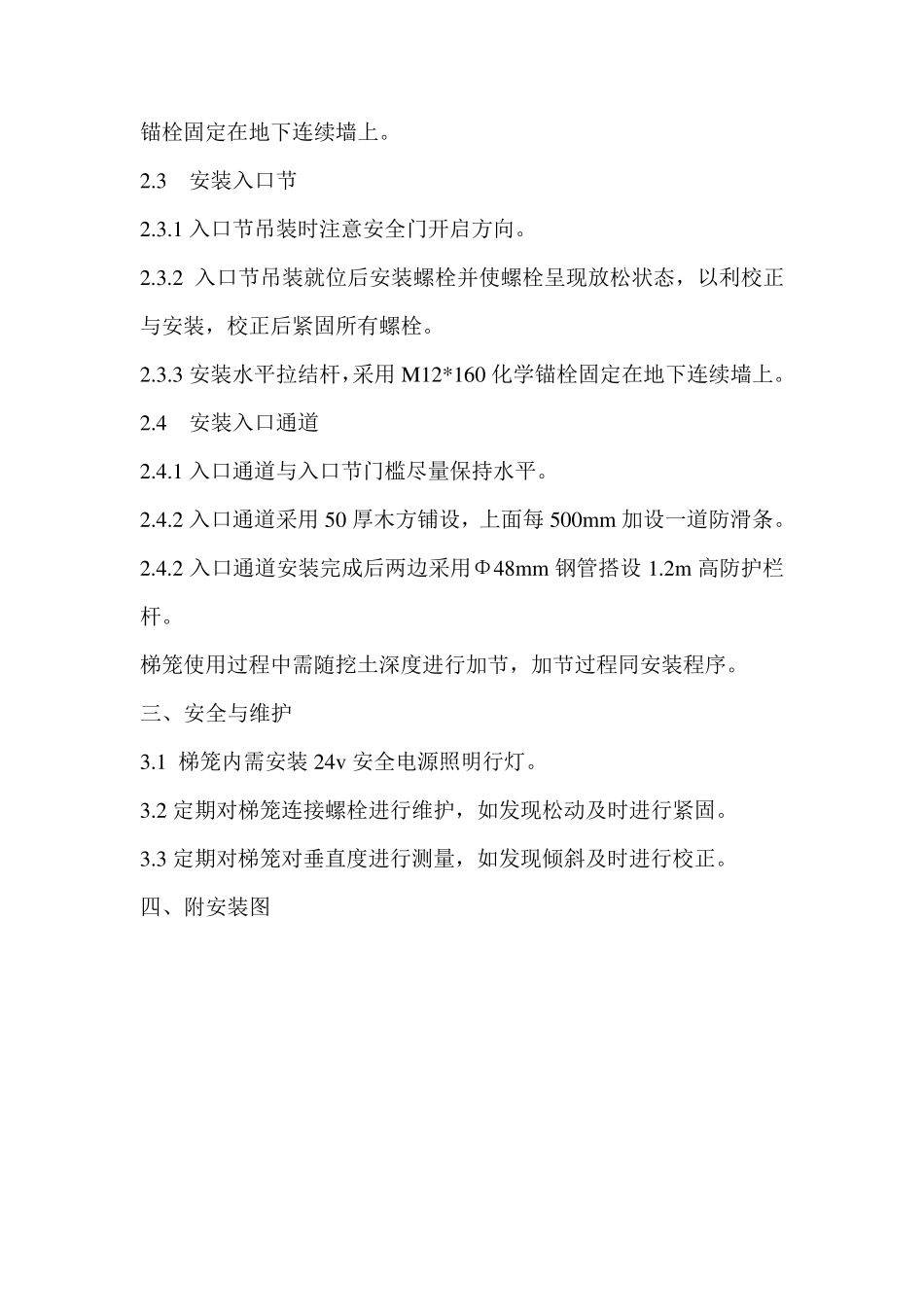

1 将出口标准节吊装在木方垫层上(出口向外),校准好水平,保证出口标准节安装好后的垂直度在千分之一之内
2 安装第一道水平拉结杆,采用 M12*160 化学锚栓固定在地下连续墙上
2 以脚手管或角钢等金属材料,夯入地内 2500mm 深,并用导线与架体紧密连接
2 安装标准节 2
1 对标准节固定螺孔进行清理,确保螺孔与螺栓直径相配
2 采用 10t以上吊机进行吊装,吊装时注意标准节内踏步走向要与出口节踏步走向一致,标准节吊装就位后安装螺栓并使螺栓呈现放松状态,以利校正与安装,校正后紧固所有螺栓
依次循环,直至完成
3 标准节超过三节是需增加一道水平拉结杆,采用 M12*160 化学锚栓固定在地下连续墙上
3 安装入口节 2
1 入口节吊装时注意安全门开启方向
2 入口节吊装就位后安装螺栓并使螺栓呈现放松状态,以利校正与安装,校正后紧固所有螺栓
3 安装水平拉结杆,采用M12*160 化学锚栓固定在地下连续墙上
4 安装入口通道 2
1 入口通道与入口节门槛尽量保持水平
2 入口通道采用50 厚木方铺设,上面每500mm 加设一道防滑条
2 入口通道安装完成后两边采用Φ48mm 钢管搭设1
2m 高防护栏杆
梯笼使用过程中需随挖土深度进行加节,加节过程同安装程序
三、安全与维护 3

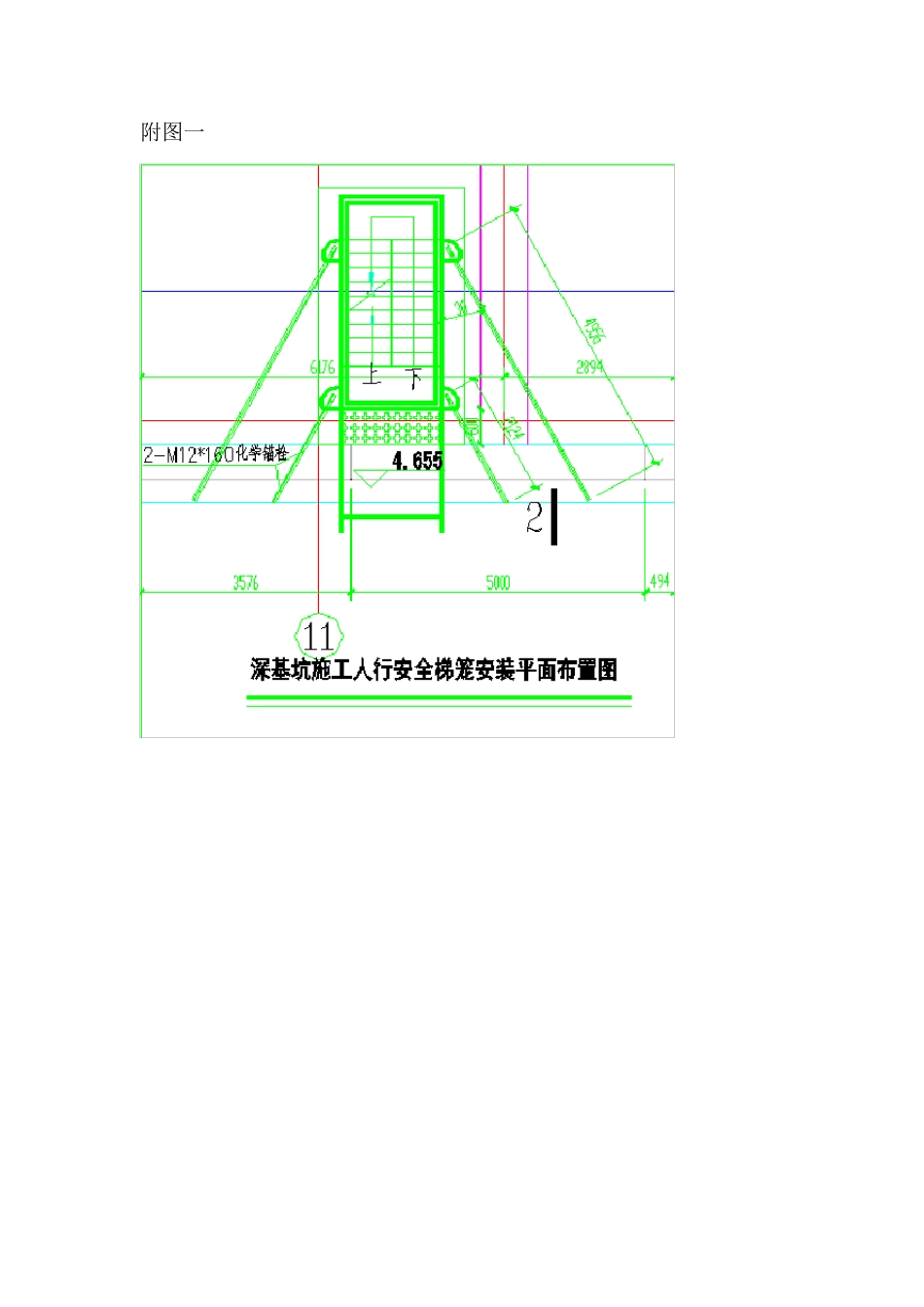

1 梯笼内需安装24v安全电源照明行灯
