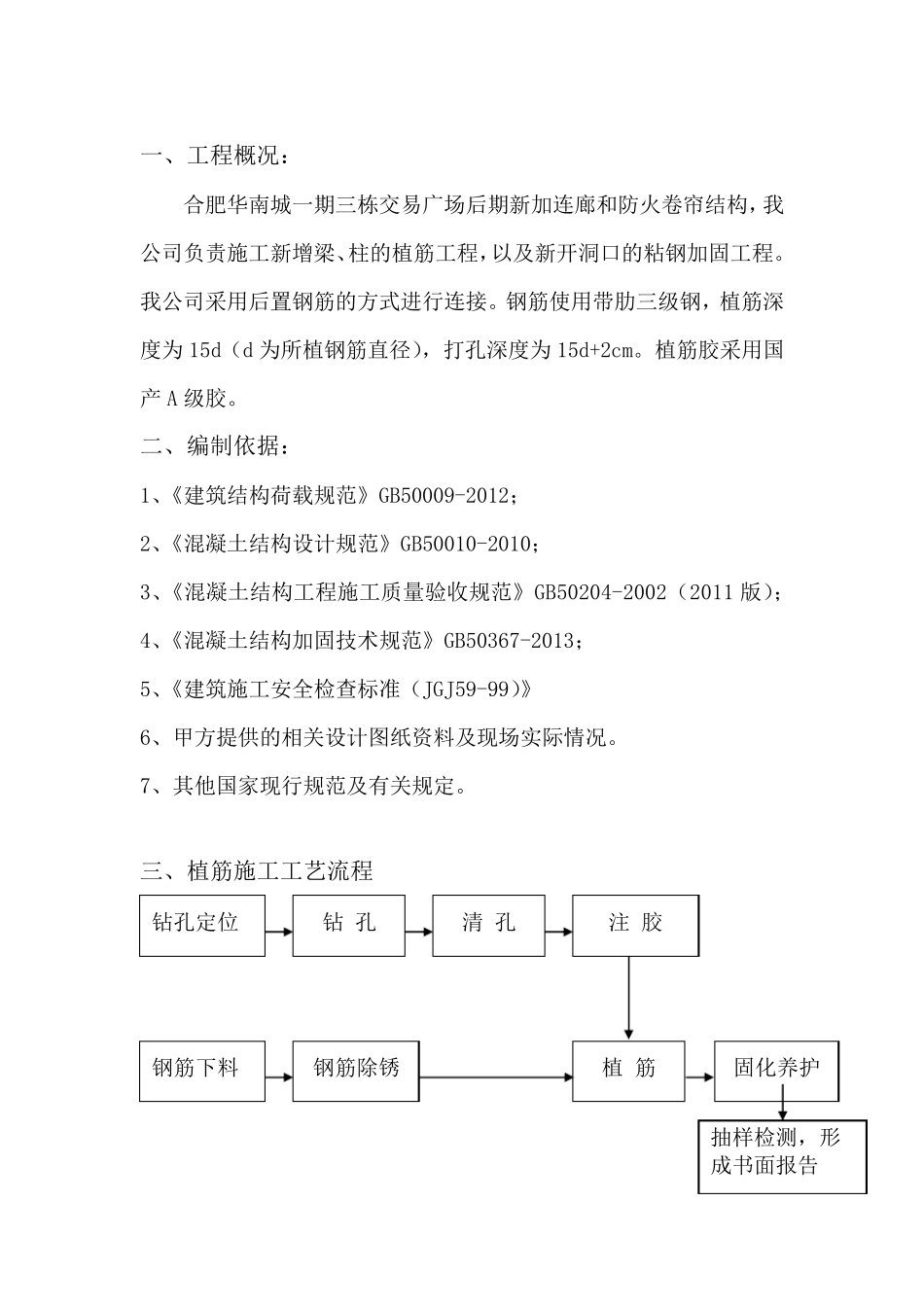

合肥华南城一期三栋交易广场局部楼板裂缝修补工程 施 工 方 案 上海中固特种结构工程有限公司 安徽分公司 2015 年 10 月 10 日 方案编审人员 编制人: 审定人: 审核人: 一、工程概况: 合肥华南城一期三栋交易广场后期新加连廊和防火卷帘结构,我公司负责施工新增梁、柱的植筋工程,以及新开洞口的粘钢加固工程。我公司采用后置钢筋的方式进行连接。钢筋使用带肋三级钢,植筋深度为 15d(d 为所植钢筋直径),打孔深度为 15d+2cm。植筋胶采用国产 A 级胶。 二、编制依据: 1、《建筑结构荷载规范》GB50009-2012; 2、《混凝土结构设计规范》GB50010-2010; 3、《混凝土结构工程施工质量验收规范》GB50204-2002(2011 版); 4、《混凝土结构加固技术规范》GB50367-2013; 5、《建筑施工安全检查标准(JGJ59-99)》 6、甲方提供的相关设计图纸资料及现场实际情况。 7、其他国家现行规范及有关规定。 三、植筋施工工艺流程 钻孔定位 钻 孔 清 孔 植 筋 钢筋下料 注 胶 钢筋除锈 固化养护 抽样检测,形 成书面报告 1、定位放线 根据设计图纸的钢筋数量及位置,标注出植筋位置。定位放线尽量避开原结构受力主筋,以确定植筋钻孔的准确位置,钻孔位置必须满足植筋间距≥5d,边距≥2.5d 的要求。 2、钻孔 钻孔宜采用冲击电锤成孔,如遇钢筋宜调整孔位避开。根据现场情况,在钻孔前尽量把新旧结合面用电镐凿毛并露出主筋,便于钻孔避开钢筋。钻孔孔径d+4∽8mm(小直径钢筋取低值,大直径钢筋取高值,d 为钢筋直径)。实际钻孔深度必须满足设计要求。钻孔有效深度自构件表面坚实的混凝土算起。钻孔不应设置于构件的保护层或装饰层内。钻头始终与砼构件表面保持垂直。如遇钢筋,可根据情况平行位移或者打斜孔。对于废孔用结构胶或高强度等级的树脂水泥砂浆填实。 3、清孔 钻孔完成检查合格后,将孔周围灰尘清理干净,及时用毛刷和气泵清理干净孔内灰尘,做到孔内无 明 显 浮 动 颗 粒 ,使 孔内达 到清洁 干燥 ; 如果 孔内较 潮 湿 ,为了 加 快 施 工 进 度,也 可采用热 风 机 对孔内进行干燥 处 理。清孔处 理完毕 后,用干净的棉 纱 将孔洞 严 密 封 堵 ,以防有灰尘和异 物 落 入 。 4、钢筋除 锈 锚 固 用的钢筋必须严 格按 照 设计要求的型 号 、规 格选 用,根据锚固 长 度及部 位做好 除 锈 处 理,除 锈 长 度大于埋 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

植筋加固方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
