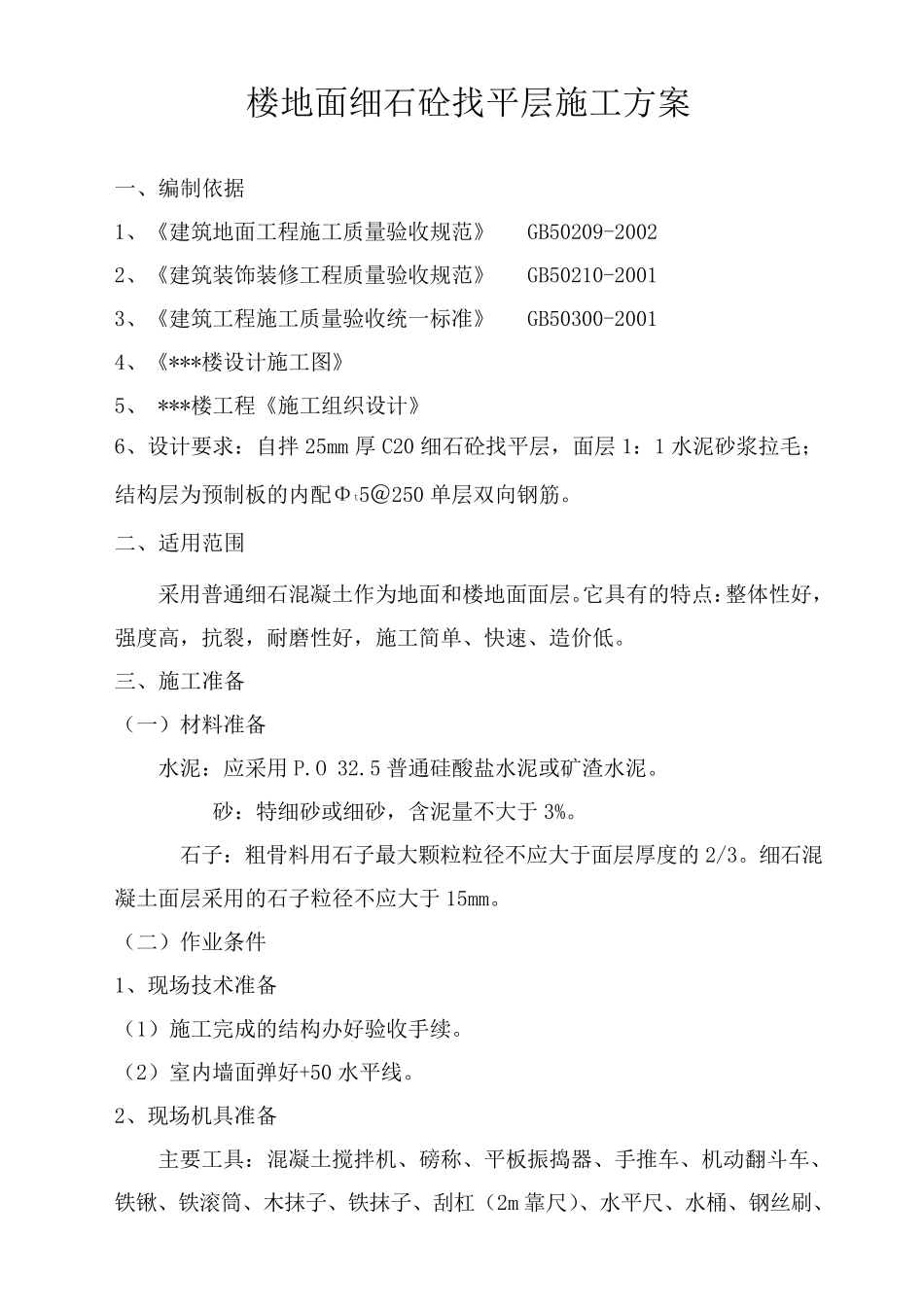

楼地面细石砼找平层施工方案 一、编制依据 1、《建筑地面工程施工质量验收规范》 GB50209-2002 2、《建筑装饰装修工程质量验收规范》 GB50210-2001 3、《建筑工程施工质量验收统一标准》 GB50300-2001 4、《***楼设计施工图》 5、 ***楼工程《施工组织设计》 6、设计要求:自拌25mm 厚C20 细石砼找平层,面层1:1 水泥砂浆拉毛;结构层为预制板的内配Φt5@250 单层双向钢筋
二、适用范围 采用普通细石混凝土作为地面和楼地面面层
它具有的特点:整体性好,强度高,抗裂,耐磨性好,施工简单、快速、造价低
三、施工准备 (一)材料准备 水泥:应采用 P
5 普通硅酸盐水泥或矿渣水泥
砂:特细砂或细砂,含泥量不大于 3%
石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3
细石混凝土面层采用的石子粒径不应大于 15mm

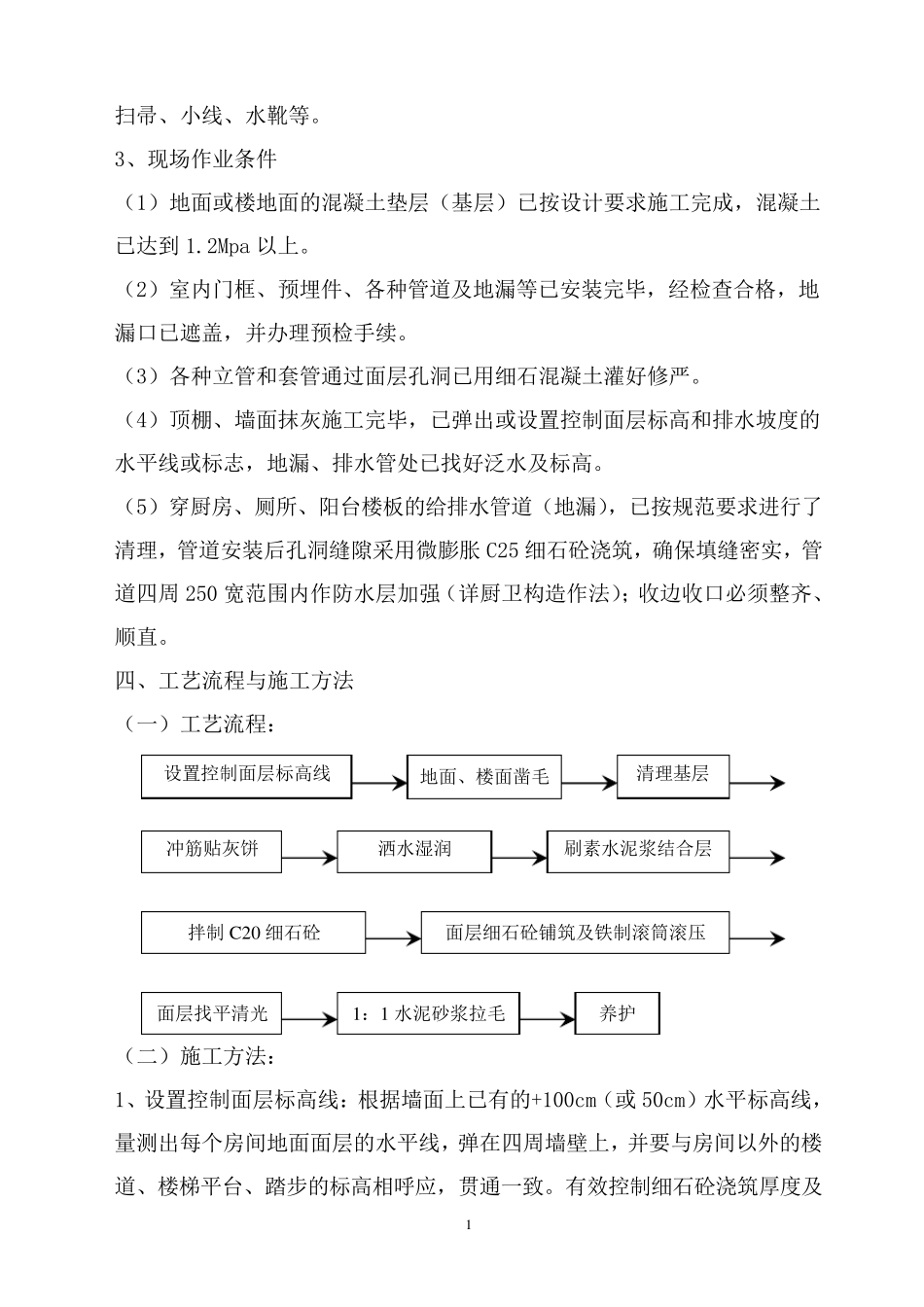

(二)作业条件 1、现场技术准备 (1)施工完成的结构办好验收手续
(2)室内墙面弹好+50 水平线
2、现场机具准备 主要工具:混凝土搅拌机、磅称、平板振捣器、手推车、机动翻斗车、铁锹、铁滚 筒 、木 抹 子、铁抹 子、刮 杠 (2m 靠 尺 )、水平尺 、水桶 、钢丝 刷 、 1 扫帚、小线、水靴等
3、现场作业条件 (1)地面或楼地面的混凝土垫层(基层)已按设计要求施工完成,混凝土已达到 1
2Mpa 以上
(2)室内门框、预埋件、各种管道及地漏等已安装完毕,经检查合格,地漏口已遮盖,并办理预检手续
(3)各种立管和套管通过面层孔洞已用细石混凝土灌好修严
(4)顶棚、墙面抹灰施工完毕,已弹出或设置控制面层标高和排水坡度的水平线或标志,地漏、排水管处已找好泛水及标高
(5)穿厨房、厕所、阳台楼板的给排水管道(地漏),已按规范要求进行了清理,管道安装后孔洞缝隙采用微膨胀 C25 细
