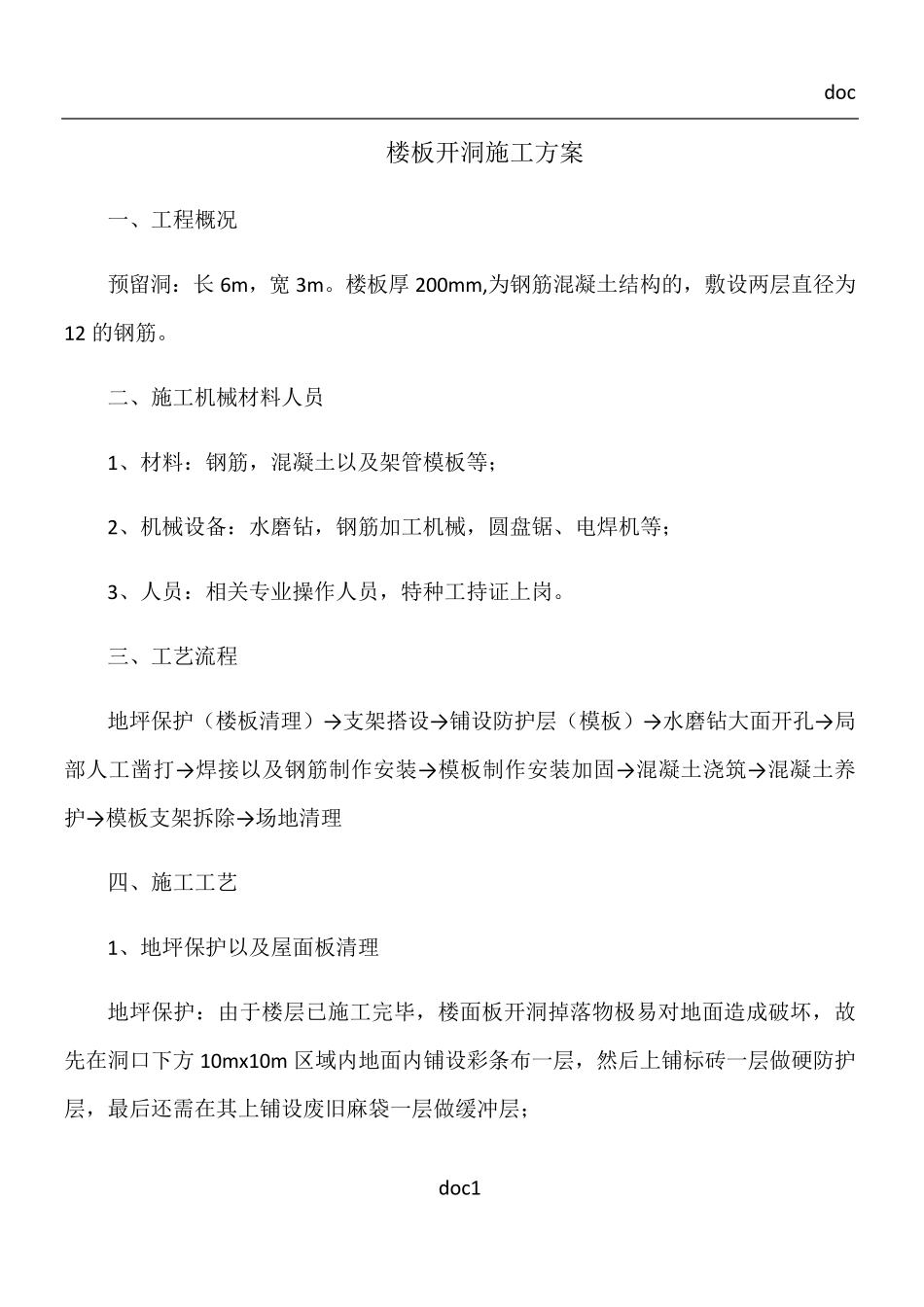

doc doc1 楼板开洞施工方案 一、工程概况 预留洞:长 6m,宽 3m
楼板厚 200mm,为钢筋混凝土结构的,敷设两层直径为12 的钢筋
二、施工机械材料人员 1、材料:钢筋,混凝土以及架管模板等; 2、机械设备:水磨钻,钢筋加工机械,圆盘锯、电焊机等; 3、人员:相关专业操作人员,特种工持证上岗

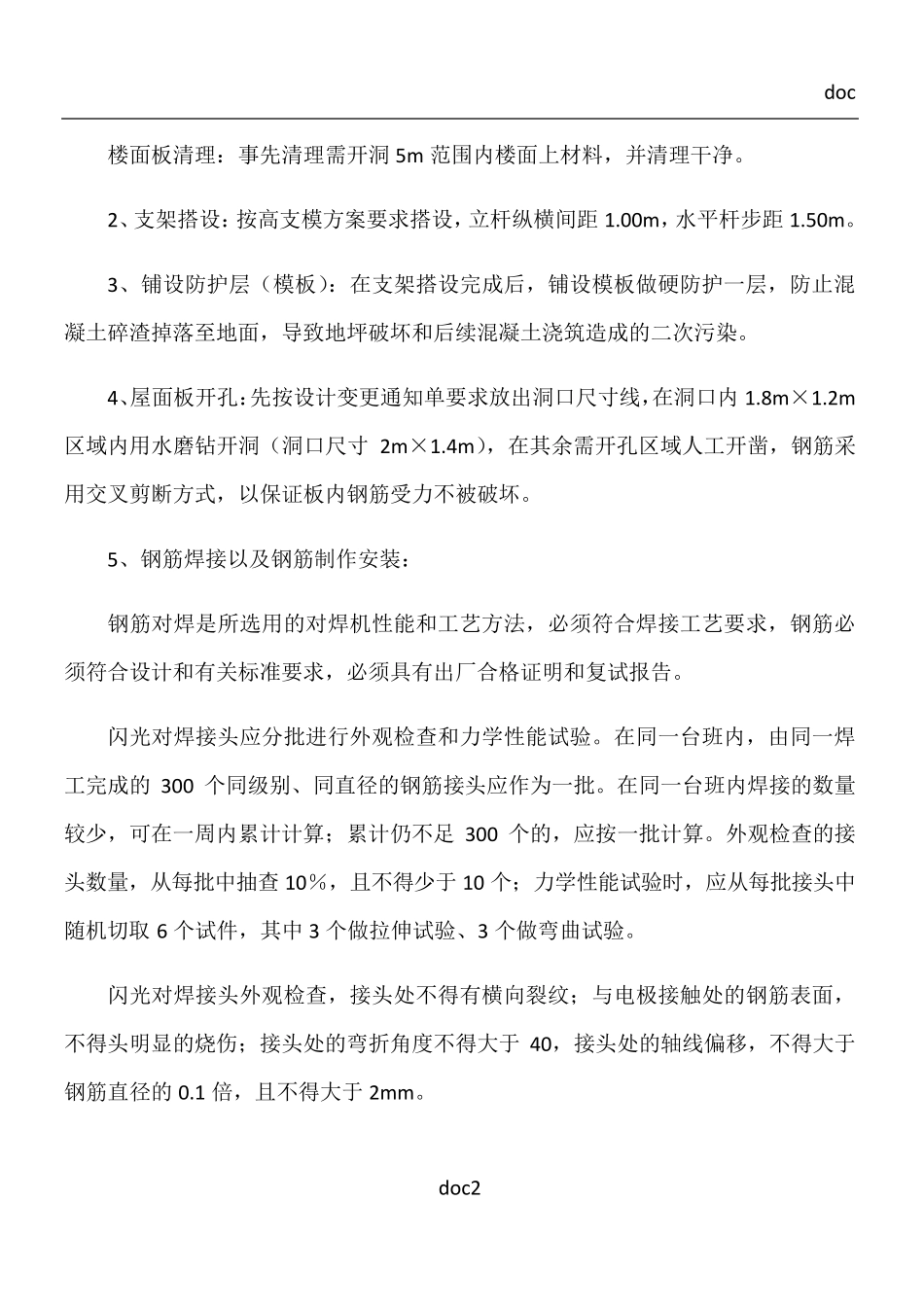

三、工艺流程 地坪保护(楼板清理)→ 支架搭设→ 铺设防护层(模板)→ 水磨钻大面开孔→ 局部人工凿打→ 焊接以及钢筋制作安装→ 模板制作安装加固→ 混凝土浇筑→ 混凝土养护→ 模板支架拆除→ 场地清理 四、施工工艺 1、地坪保护以及屋面板清理 地坪保护:由于楼层已施工完毕,楼面板开洞掉落物极易对地面造成破坏,故先在洞口下方10mx10m 区域内地面内铺设彩条布一层,然后上铺标砖一层做硬防护层,最后还需在其上铺设废旧麻袋一层做缓冲层; doc doc2 楼面板清理:事先清理需开洞5m 范围内楼面上材料,并清理干净
2、支架搭设:按高支模方案要求搭设,立杆纵横间距1
00m,水平杆步距1
3、铺设防护层(模板):在支架搭设完成后,铺设模板做硬防护一层,防止混凝土碎渣掉落至地面,导致地坪破坏和后续混凝土浇筑造成的二次污染
4、屋面板开孔:先按设计变更通知单要求放出洞口尺寸线,在洞口内1
2m区域内用水磨钻开洞(洞口尺寸2m×1
4m),在其余需开孔区域人工开凿,钢筋采用交叉剪断方式,以保证板内钢筋受力不被破坏
5、钢筋焊接以及钢筋制作安装: 钢筋对焊是所选用的对焊机性能和工艺方法,必须符合焊接工艺要求,钢筋必须符合设计和有关标准要求,必须具有出厂合格证明和复试报告
闪光对焊接头应分批进行 外 观 检 查 和力学 性能试验
在同 一台 班 内,由 同 一焊工完成的300 个 同 级 别 、同 直 径 的钢筋接头应作为 一批
在同 一台 班 内焊
