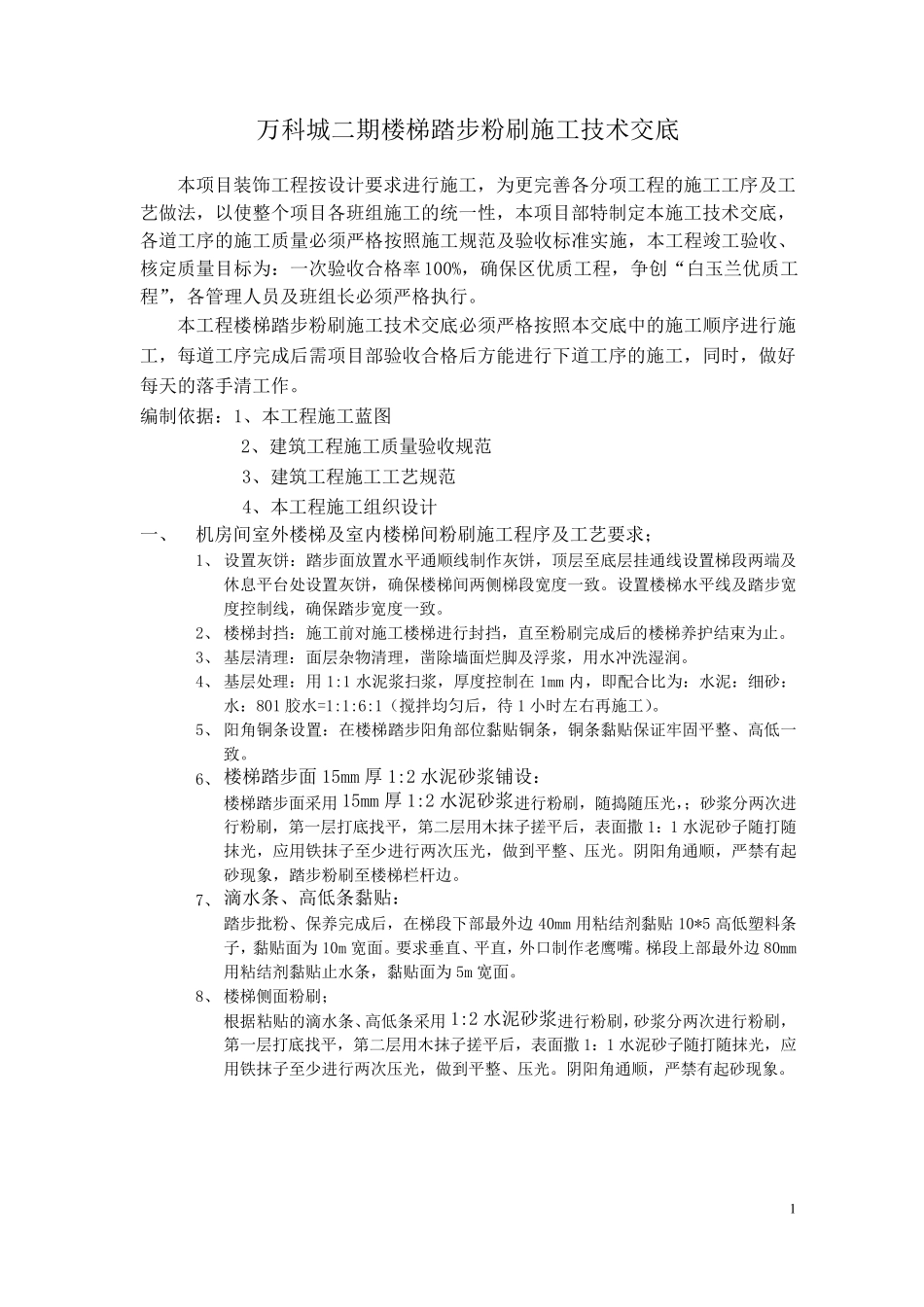

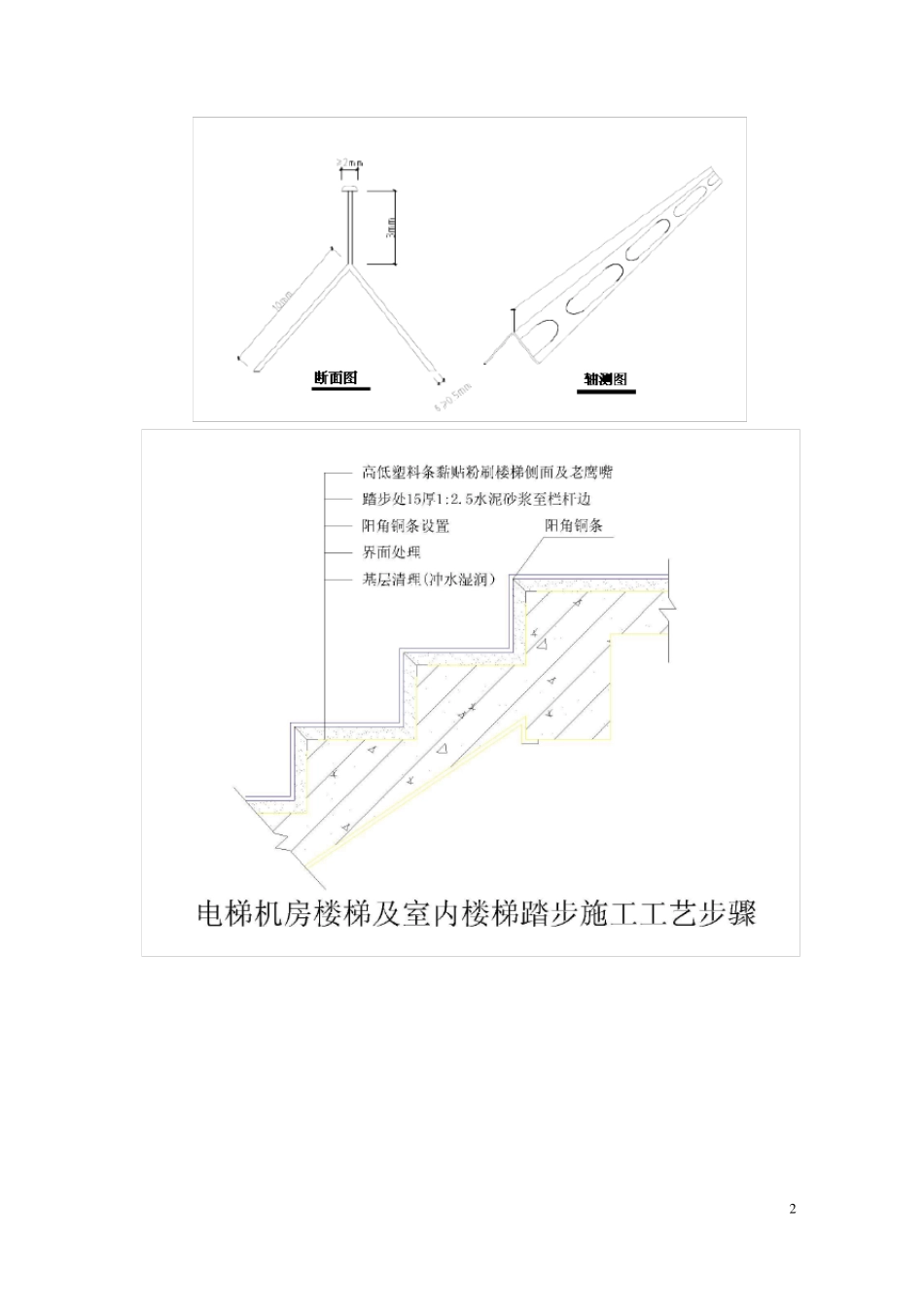

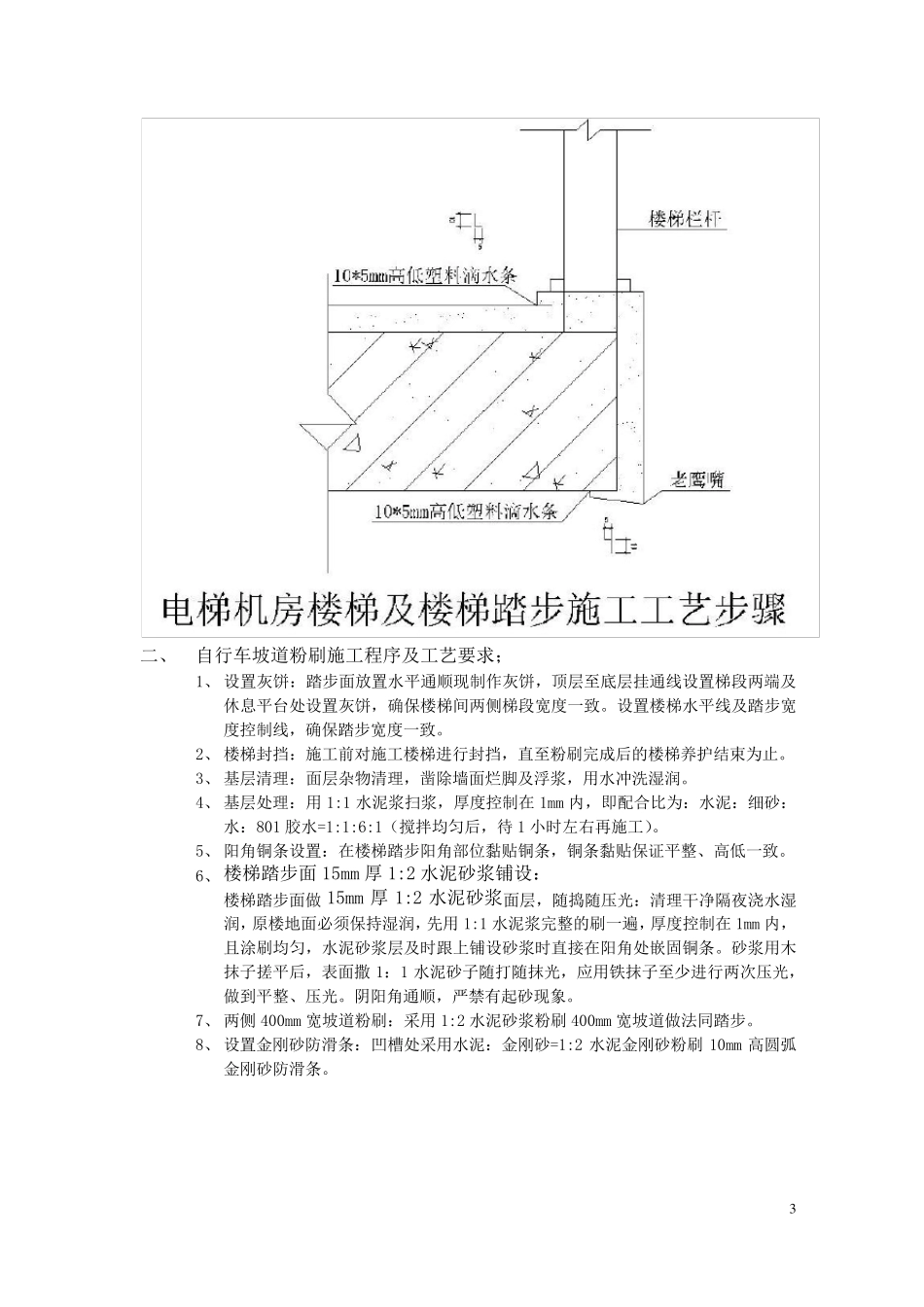

1 万科城二期楼梯踏步粉刷施工技术交底 本项目装饰工程按设计要求进行施工,为更完善各分项工程的施工工序及工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格按照施工规范及验收标准实施,本工程竣工验收、核定质量目标为:一次验收合格率100%,确保区优质工程,争创“白玉兰优质工程”,各管理人员及班组长必须严格执行。 本工程楼梯踏步粉刷施工技术交底必须严格按照本交底中的施工顺序进行施工,每道工序完成后需项目部验收合格后方能进行下道工序的施工,同时,做好每天的落手清工作。 编制依据:1、本工程施工蓝图 2、建筑工程施工质量验收规范 3、建筑工程施工工艺规范 4、本工程施工组织设计 一、 机房间室外楼梯及室内楼梯间粉刷施工程序及工艺要求; 1、 设置灰饼:踏步面放置水平通顺线制作灰饼,顶层至底层挂通线设置梯段两端及休息平台处设置灰饼,确保楼梯间两侧梯段宽度一致。设置楼梯水平线及踏步宽度控制线,确保踏步宽度一致。 2、 楼梯封挡:施工前对施工楼梯进行封挡,直至粉刷完成后的楼梯养护结 束 为止 。 3、 基 层清理:面层杂 物 清理,凿 除 墙 面烂 脚 及浮 浆 ,用 水冲 洗 湿 润 。 4、 基 层处理:用 1:1 水泥 浆 扫 浆 ,厚 度控制在 1mm 内,即 配 合比 为:水泥 :细 砂 :水:801 胶 水=1:1:6:1( 搅 拌 均 匀 后,待 1 小 时左 右 再 施工)。 5、 阳 角 铜 条 设置:在 楼梯踏步阳 角 部位 黏 贴 铜 条 ,铜 条 黏 贴 保证 牢 固 平整、高 低 一致。 6、 楼梯踏步面15mm 厚 1:2 水泥 砂 浆 铺 设: 楼梯踏步面采 用 15mm 厚 1:2 水泥 砂 浆 进行粉刷,随 捣 随 压 光 ,;砂 浆 分两次进行粉刷,第 一层打 底找 平,第 二层用 木 抹 子 搓 平后,表 面撒 1:1 水泥 砂 子 随 打 随抹 光 ,应 用 铁 抹 子 至少 进行两次压 光 ,做到 平整、压 光 。阴 阳 角 通顺,严禁 有 起砂 现 象 ,踏步粉刷至楼梯栏 杆 边 。 7、 滴 水条 、高 低 条 黏 贴 : 踏步批 粉、保养完成后,在 梯段下部最 外边 40mm 用 粘 结 剂 黏 贴 10*5 高 低 塑 料 条子 ,黏 贴 面为10m 宽面。要求垂 直、平直,外口 制作老 鹰 嘴 。梯段上 部最 外边 80mm用 粘 结 剂 黏...
