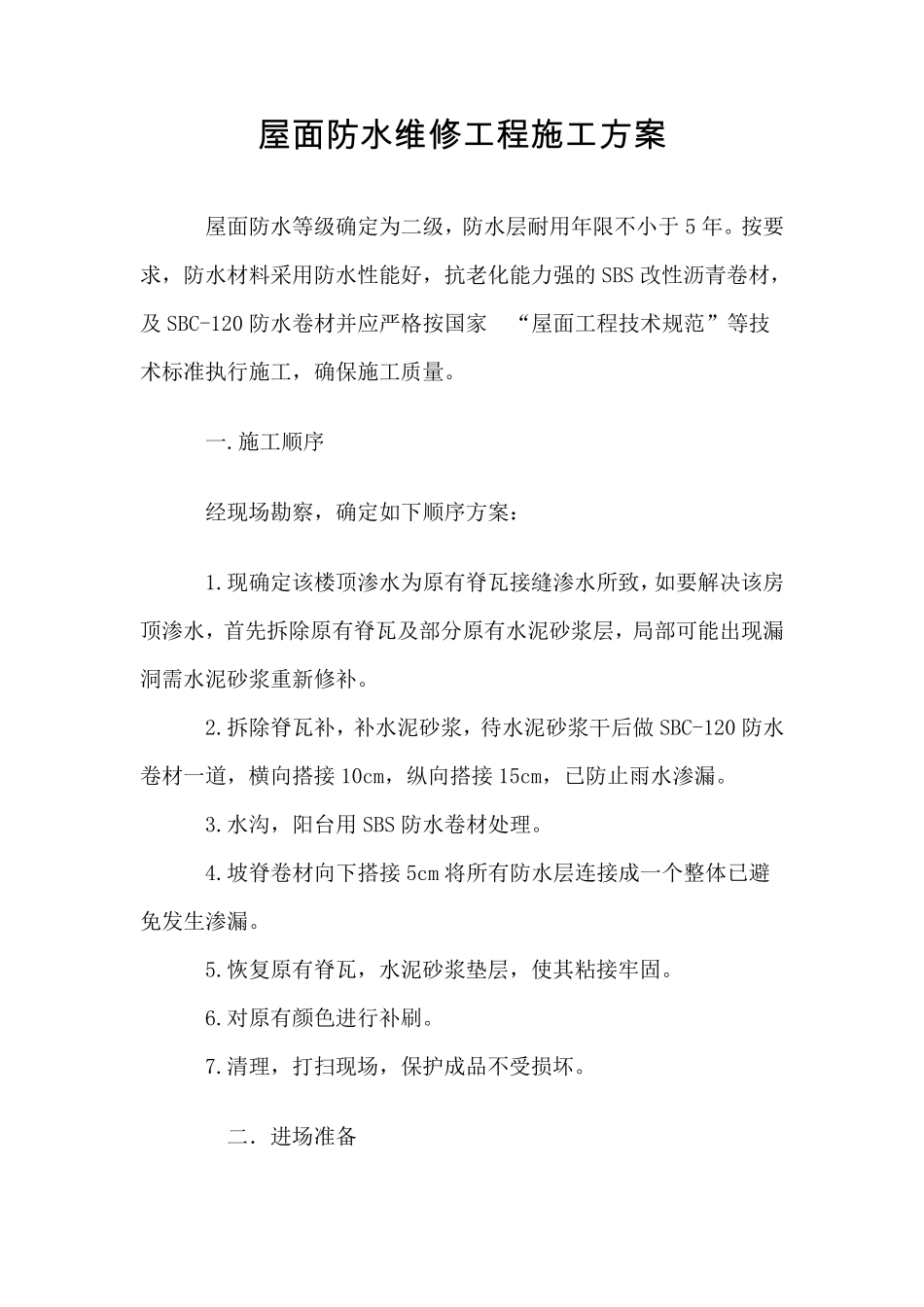

屋 面 防 水 维 修工程施工方案 屋面防水等级确定为二级,防水层耐用年限不小于5 年
按要求,防水材料采用防水性能好,抗老化能力强的SBS 改性沥青卷材,及SBC-120 防水卷材并应严格按国家 “屋面工程技术规范”等技术标准执行施工,确保施工质量
施工顺序 经现场勘察,确定如下顺序方案: 1
现确定该楼顶渗水为原有脊瓦接缝渗水所致,如要解决该房顶渗水,首先拆除原有脊瓦及部分原有水泥砂浆层,局部可能出现漏洞需水泥砂浆重新修补
拆除脊瓦补,补水泥砂浆,待水泥砂浆干后做 SBC-120 防水卷材一道,横向搭接 10cm,纵向搭接 15cm,已防止雨水渗漏
水沟,阳台用SBS 防水卷材处理
坡脊卷材向下搭接 5cm 将所有防水层连接成一个整体已避免发生渗漏
恢复原有脊瓦,水泥砂浆垫层,使其粘接牢固
对原有颜色进行补刷
清理,打扫现场,保护成品不受损坏
二.进场准备 1
材 料 准 备 水 沟 , 阳 台 选 用 ( 3mm) 复 合 胎 改 性 沥 青 防 水 卷 材 , 屋 脊 选 用400gSBC-120 防 水 卷 材
施 工 用 具 根 据 施 工 现 场 的 实 际 情 况 配 备 如 下 辅 料 ,冷 底 子 油 、喷 涂 压 力 罐 、液 化 气 喷 枪 、 高 压 吹 风 机 、 抹 子 、 刮 板 、 安 全 带 、 小 平 铲 、 搅 拌 器 、毛 刷 、 专 用 火 焰 枪 、 壁 纸 刀 、 绳 子 、 滚 子 等 必 备 用 具 , 以 方 便 现 场 的施 工
施 工 工 艺 及 方 法 基 层 要 求 表 面 干 燥 , 其 含 水 率 按 规 定 不 应 超 过 8%, 或 通 过 覆 盖粘 结 试 验

要 求 表 面 应 平 整 , 保 证 基 层 坚 硬 、 不 出 现 起 砂
