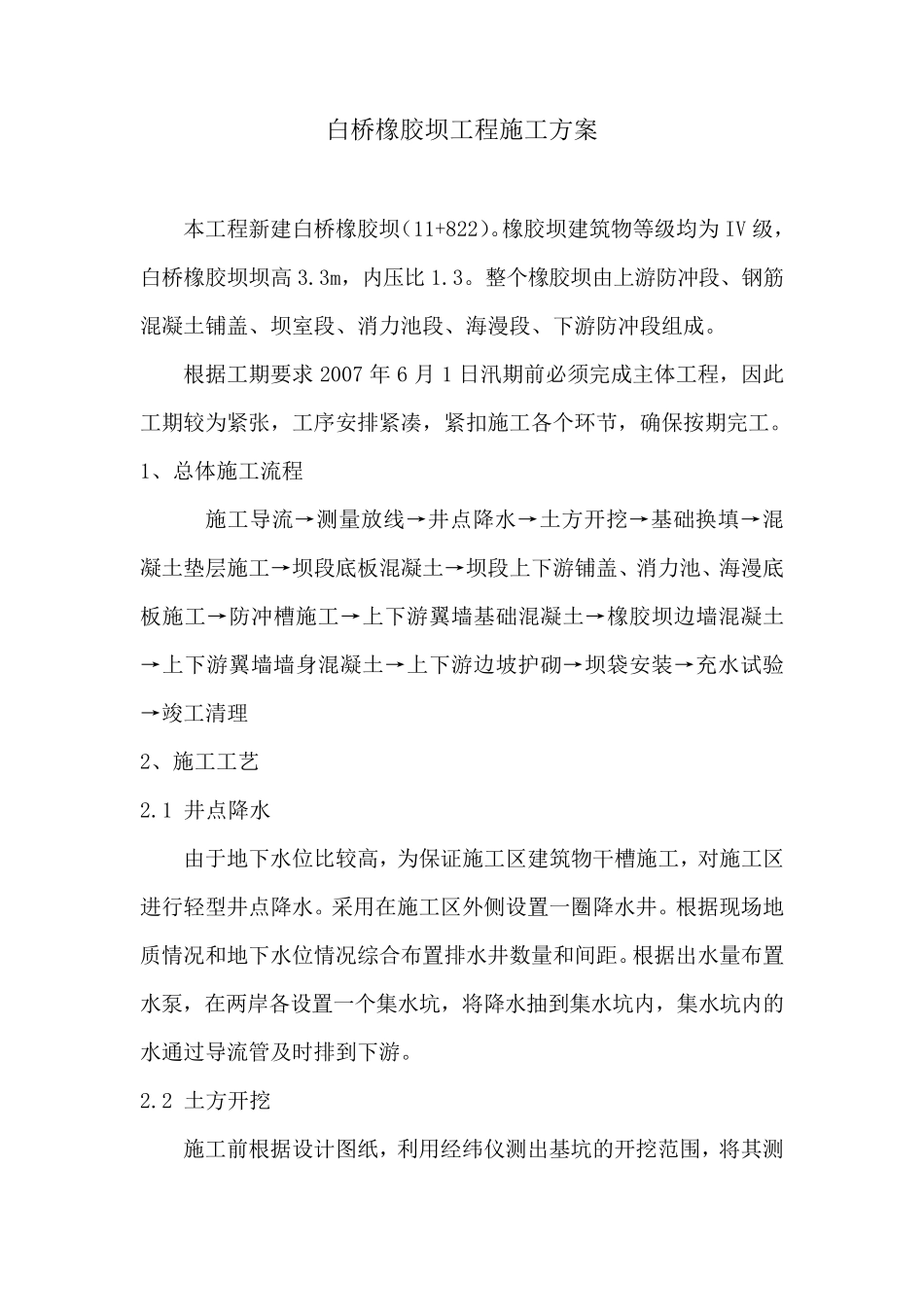

白桥橡胶坝工程施工方案 本工程新建白桥橡胶坝(11+822)
橡胶坝建筑物等级均为IV 级,白桥橡胶坝坝高3
3m,内压比1
整个橡胶坝由上游防冲段、钢筋混凝土铺盖、坝室段、消力池段、海漫段、下游防冲段组成
根据工期要求2007 年6 月1 日汛期前必须完成主体工程,因此工期较为紧张,工序安排紧凑,紧扣施工各个环节,确保按期完工
1、总体施工流程 施工导流→测量放线→井点降水→土方开挖→基础换填→混凝土垫层施工→坝段底板混凝土→坝段上下游铺盖、消力池、海漫底板施工→防冲槽施工→上下游翼墙基础混凝土→橡胶坝边墙混凝土→上下游翼墙墙身混凝土→上下游边坡护砌→坝袋安装→充水试验→竣工清理 2、施工工艺 2
1 井点降水 由于地下水位比较高,为保证施工区建筑物干槽施工,对施工区进行轻型井点降水
采用在施工区外侧设置一圈降水井
根据现场地质情况和地下水位情况综合布置排水井数量和间距
根据出水量布置水泵,在两岸各设置一个集水坑,将 降水抽 到 集水坑内,集水坑内的水通 过 导流管 及 时 排到 下游

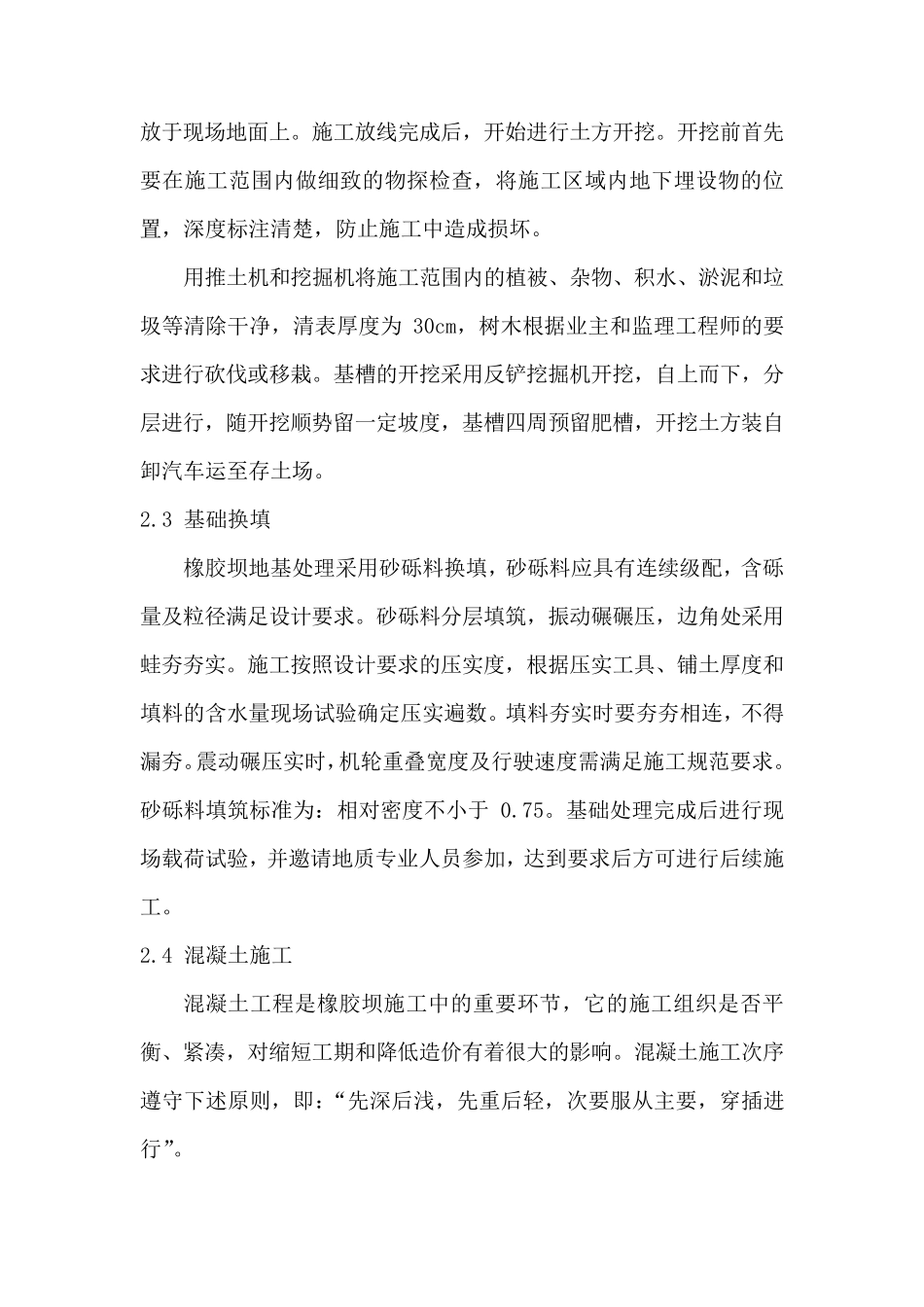

2 土方开挖 施工前根据设计 图 纸 ,利 用经 纬 仪 测出基坑的 开挖范 围 ,将 其 测放 于 现 场 地 面 上
施 工 放 线 完 成 后 , 开 始 进 行 土 方 开 挖
开 挖 前 首 先要 在 施 工 范 围 内 做 细 致 的 物 探 检 查 , 将 施 工 区 域 内 地 下 埋 设 物 的 位置 , 深 度 标 注 清 楚 , 防 止 施 工 中 造 成 损 坏
用 推 土 机 和 挖 掘 机 将 施 工 范 围 内 的 植 被 、 杂 物 、 积 水 、 淤 泥 和 垃圾 等 清 除 干 净 , 清 表 厚 度 为30cm, 树 木 根 据 业 主 和 监 理 工 程 师 的 要求 进 行 砍 伐 或 移 栽
基 槽 的 开 挖 采
