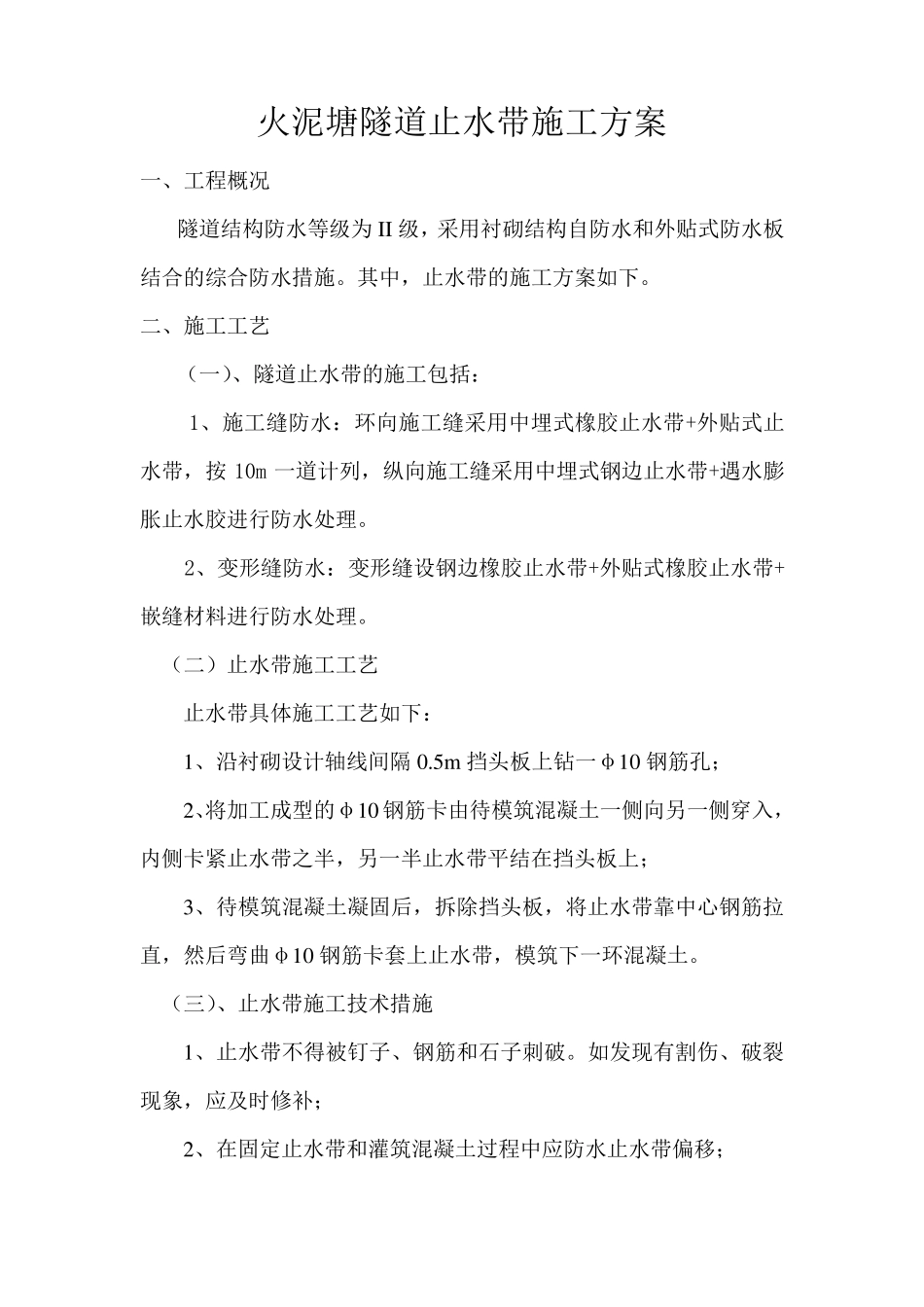

火泥塘隧道止水带施工方案 一、工程概况 隧道结构防水等级为II 级,采用衬砌结构自防水和外贴式防水板结合的综合防水措施
其中,止水带的施工方案如下
二、施工工艺 (一)、隧道止水带的施工包括: 1、施工缝防水:环向施工缝采用中埋式橡胶止水带+外贴式止水带,按10m 一道计列,纵向施工缝采用中埋式钢边止水带+遇水膨胀止水胶进行防水处理
2、变形缝防水:变形缝设钢边橡胶止水带+外贴式橡胶止水带+嵌缝材料进行防水处理
(二)止水带施工工艺 止水带具体施工工艺如下: 1、沿衬砌设计轴线间隔0
5m 挡头板上钻一φ10 钢筋孔; 2、将加工成型的φ10 钢筋卡由待模筑混凝土一侧向另一侧穿入,内侧卡紧止水带之半,另一半止水带平结在挡头板上; 3、待模筑混凝土凝固后,拆除挡头板,将止水带靠中心钢筋拉直,然后弯曲φ10 钢筋卡套上止水带,模筑下一环混凝土
(三)、止水带施工技术措施 1、止水带不得被钉子、钢筋和石子刺破

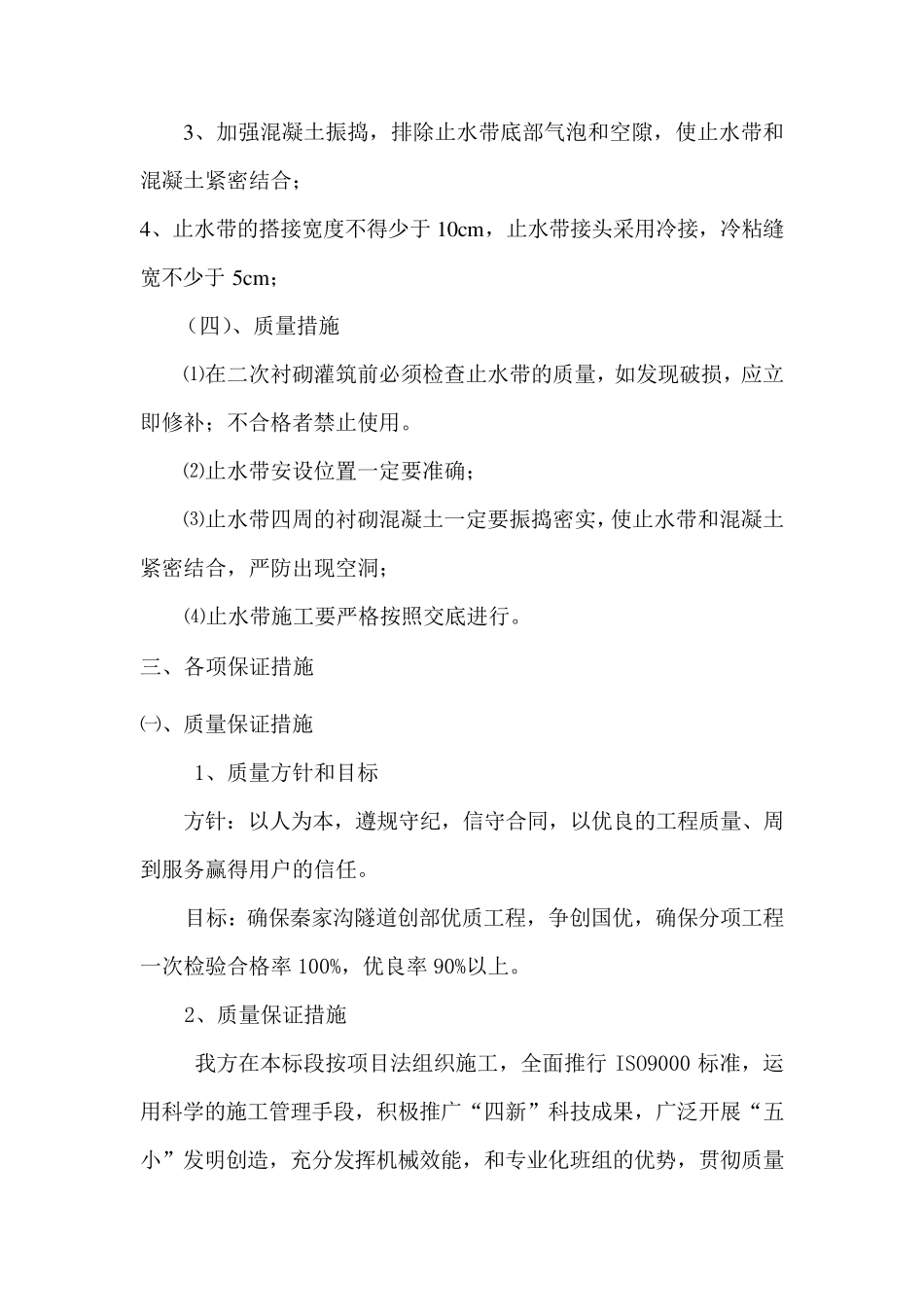

如发现有割伤、破裂现象,应及时修补; 2、在固定止水带和灌筑混凝土过程中应防水止水带偏移; 3、 加 强 混 凝 土 振 捣 , 排 除 止 水 带 底 部 气 泡 和 空 隙 , 使 止 水 带 和混 凝 土 紧 密 结 合 ; 4、 止 水 带 的 搭 接 宽 度 不 得 少 于 10cm , 止 水 带 接 头 采 用 冷 接 , 冷 粘 缝宽 不 少 于 5cm ; ( 四 )、 质 量 措 施 ⑴ 在 二 次 衬 砌 灌 筑 前 必 须 检 查 止 水 带 的 质 量 , 如 发 现 破 损 , 应 立即 修 补 ; 不 合 格 者 禁 止 使 用

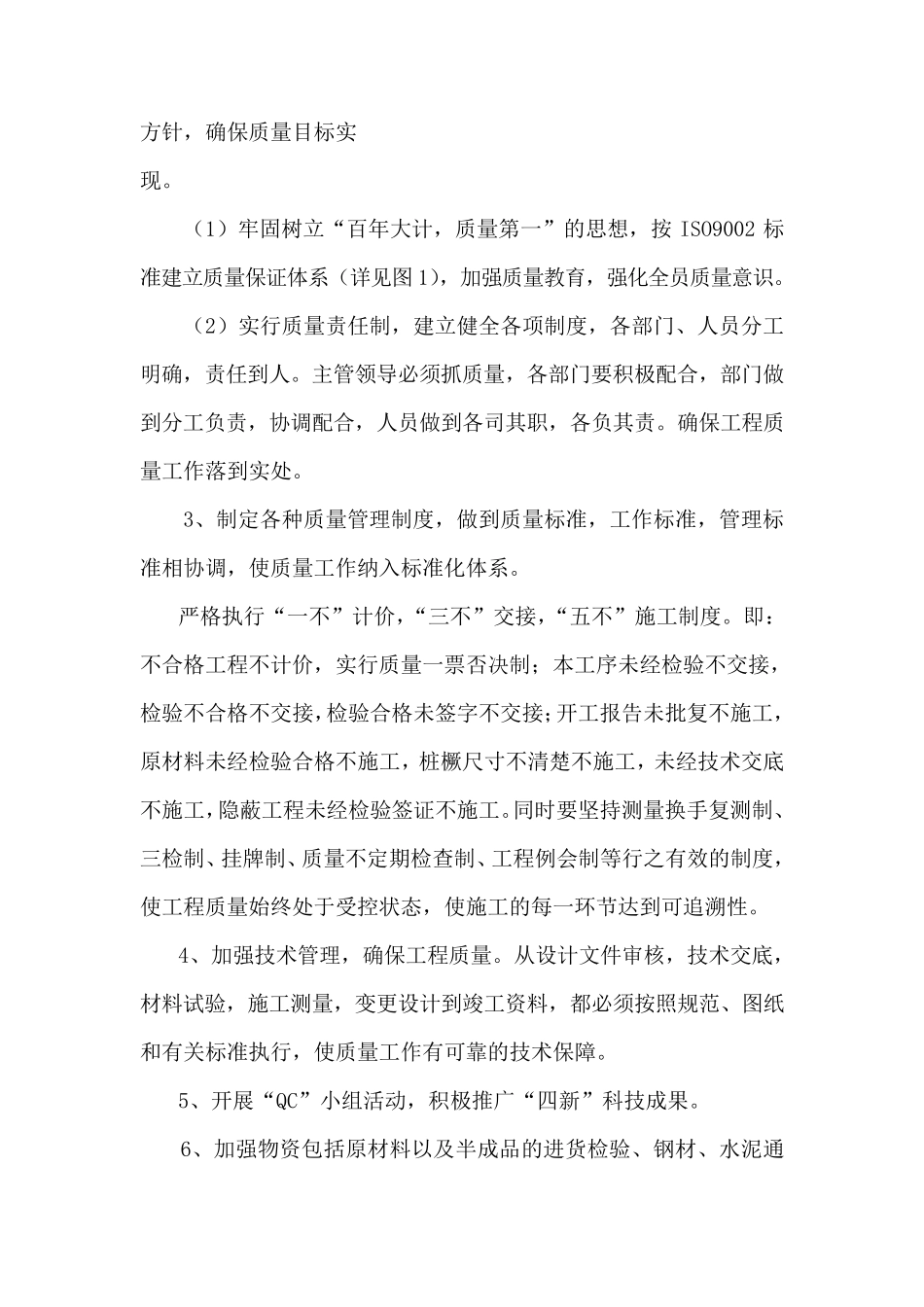

⑵ 止 水 带 安 设 位 置 一 定 要 准 确 ; ⑶ 止 水 带 四 周 的 衬 砌 混 凝 土 一 定 要 振 捣 密 实 , 使 止 水 带 和 混 凝 土紧 密 结 合 , 严 防 出 现 空
