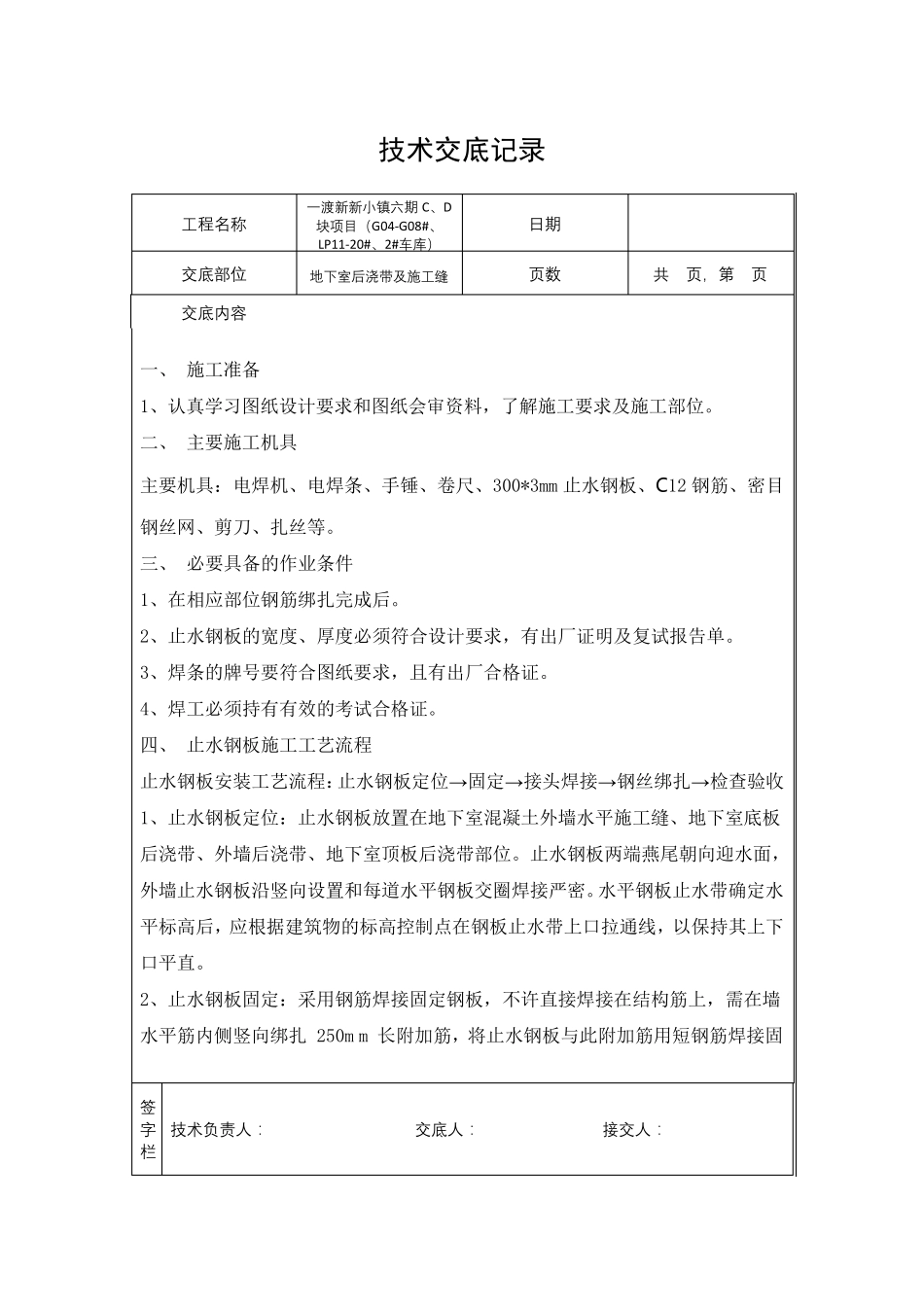

技术交底记录 工 程 名 称 一 渡 新 新 小 镇 六 期 C、D块项目(G04-G08#、LP11-20#、2#车库) 日期 交底部位 地下室后浇带及施工 缝 页数 共 页,第 页 交底内容 签字栏 技术负责人: 交底人: 接交人: 一、 施工准备 1、认真学习图纸设计要求和图纸会审资料,了解施工要求及施工部位。 二、 主要施工机具 主要机具:电焊机、电焊条、手锤、卷尺、300*3mm 止水钢板、C12 钢筋、密目钢丝网、剪刀、扎丝等。 三、 必要具备的作业条件 1、在相应部位钢筋绑扎完成后。 2、止水钢板的宽度、厚度必须符合设计要求,有出厂证明及复试报告单。 3、焊条的牌号要符合图纸要求,且有出厂合格证。 4、焊工必须持有有效的考试合格证。 四、 止水钢板施工工艺流程 止水钢板安装工艺流程:止水钢板定位→固定→接头焊接→钢丝绑扎→检查验收 1、止水钢板定位:止水钢板放置在地下室混凝土外墙水平施工缝、地下室底板后浇带、外墙后浇带、地下室顶板后浇带部位。止水钢板两端燕尾朝向迎水面,外墙止水钢板沿竖向设置和每道水平钢板交圈焊接严密。水平钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保持其上下口平直。 2、止水钢板固定:采用钢筋焊接固定钢板,不许直接焊接在结构筋上,需 在墙水平筋内 侧 竖向绑扎 250m m 长 附 加 筋,将 止水钢板与 此 附 加 筋用短 钢筋焊接固 技术交底记录 工 程 名 称 一 渡 新 新 小 镇 六 期 C、D块项目(G04-G08#、LP11-20#、2#车库) 日期 交底部位 地下室后浇带及施工 缝 页数 共 页,第 页 交底内容 签字栏 技术负责人: 交底人: 接交人: 定。短钢筋长度应以混凝土板墙钢筋网片厚度为准,不能 超过钢筋网片厚度,以防沿短钢筋形成渗水通道。短钢筋中心位置应绑扎止水条,以阻断渗水路线。短钢筋一般间隔 1000mm 左右设置 1 个,间距过小则增加成本和工作量,间距过大则钢板止水带易弯曲,浇筑混凝土时受振动易变形。止水钢板设置如下图: 技术交底记录 工 程 名 称 一 渡 新 新 小 镇 六 期 C、D块项目(G04-G08#、LP11-20#、2#车库) 日期 交底部位 地下室后浇带及施工 缝 页数 共 页,第 页 交底内容 签字栏 技术负责人: 交底人: 接交人: 技术交底记录 工 程 名 称 一 渡 新 新 小 镇 六 期 C、D块项目(G04-G08#、LP11-20#、2#车...
