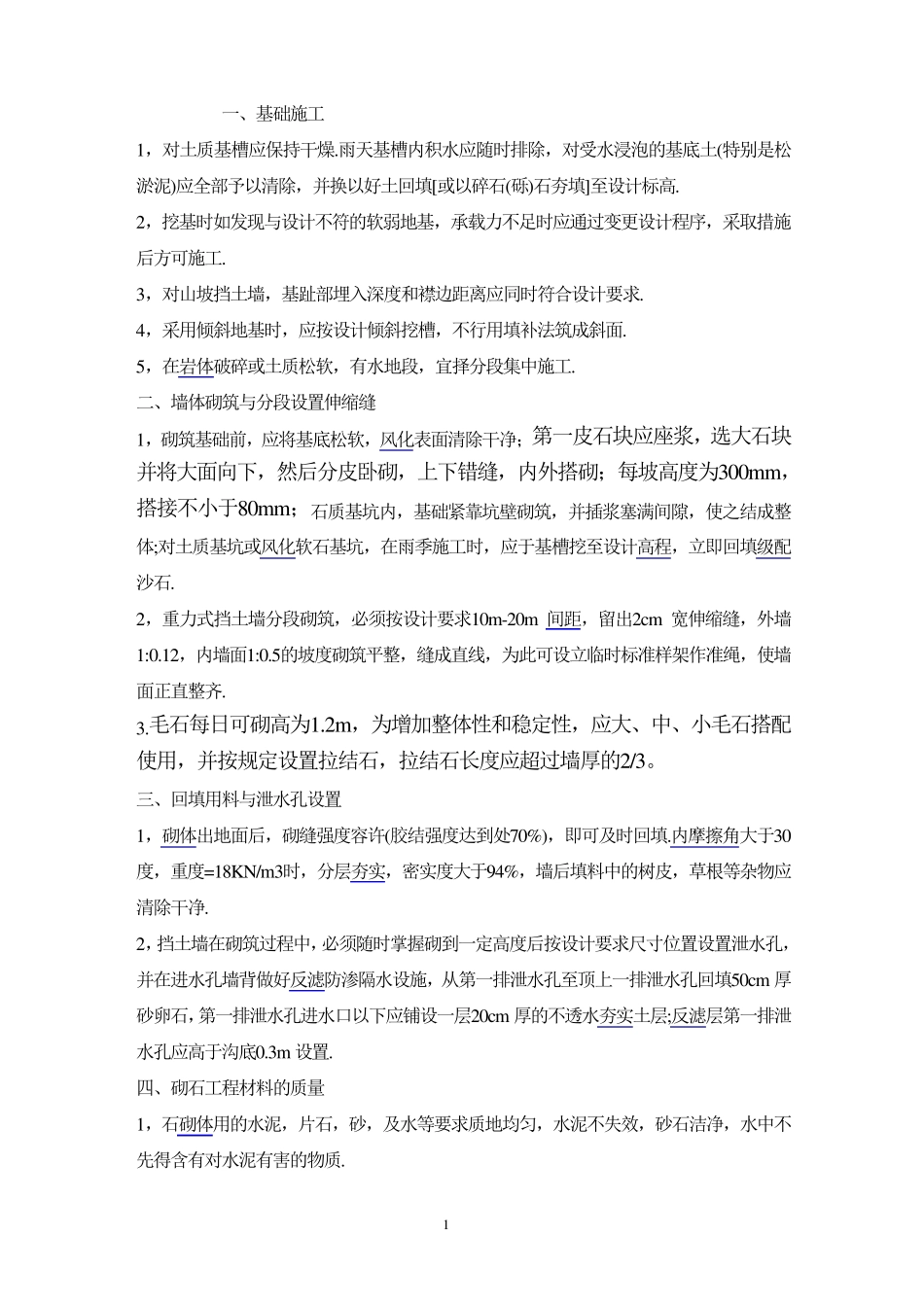

1 一、基础施工 1,对土质基槽应保持干燥.雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填[或以碎石(砾)石夯填]至设计标高. 2,挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工. 3,对山坡挡土墙,基趾部埋入深度和襟边距离应同时符合设计要求. 4,采用倾斜地基时,应按设计倾斜挖槽,不行用填补法筑成斜面. 5,在岩体破碎或土质松软,有水地段,宜择分段集中施工. 二、墙体砌筑与分段设置伸缩缝 1,砌筑基础前,应将基底松软,风化表面清除干净;第一皮石块应座浆,选大石块并将大面向下,然后分皮卧砌,上下错缝,内外搭砌;每坡高度为300m m ,搭接不小于80m m ;石质基坑内,基础紧靠坑壁砌筑,并插浆塞满间隙,使之结成整体;对土质基坑或风化软石基坑,在雨季施工时,应于基槽挖至设计高程,立即回填级配沙石. 2,重力式挡土墙分段砌筑,必须按设计要求10m -20m 间距,留出2cm 宽伸缩缝,外墙1:0.12,内墙面1:0.5的坡度砌筑平整,缝成直线,为此可设立临时标准样架作准绳,使墙面正直整齐. 3.毛石每日可砌高为1.2m ,为增加整体性和稳定性,应大、中、小毛石搭配使用,并按规定设置拉结石,拉结石长度应超过墙厚的2/3。 三、回填用料与泄水孔设置 1,砌体出地面后,砌缝强度容许(胶结强度达到处70%),即可及时回填.内摩擦角大于30度,重度=18KN/m 3时,分层夯实,密实度大于94%,墙后填料中的树皮,草根等杂物应清除干净. 2,挡土墙在砌筑过程中,必须随时掌握砌到一定高度后按设计要求尺寸位置设置泄水孔,并在进水孔墙背做好反滤防渗隔水设施,从第一排泄水孔至顶上一排泄水孔回填50cm 厚砂卵石,第一排泄水孔进水口以下应铺设一层20cm 厚的不透水夯实土层;反滤层第一排泄水孔应高于沟底0.3m 设置. 四、砌石工程材料的质量 1,石砌体用的水泥,片石,砂,及水等要求质地均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质. 2 2,石料强度不得低于30Mpa,无裂缝,不易风化.洁净的石料,表面如有污泥、水锈,应用水冲洗干净。 3,块石最不边长及中间厚度不小于25cm,宽度不超过厚度的二倍.用于镶面时,应凿去棱凸角,表面凹陷部分不得超过2cm. 4,砂浆强度不低于M10,灰缝厚度一般为20~30mm,拌和均匀,色泽一致,稠度适当(5~7cm),和易性适中.但不的采用混合砂浆。 五、砌石要求 1,砌体石块应互相咬接,砌...
