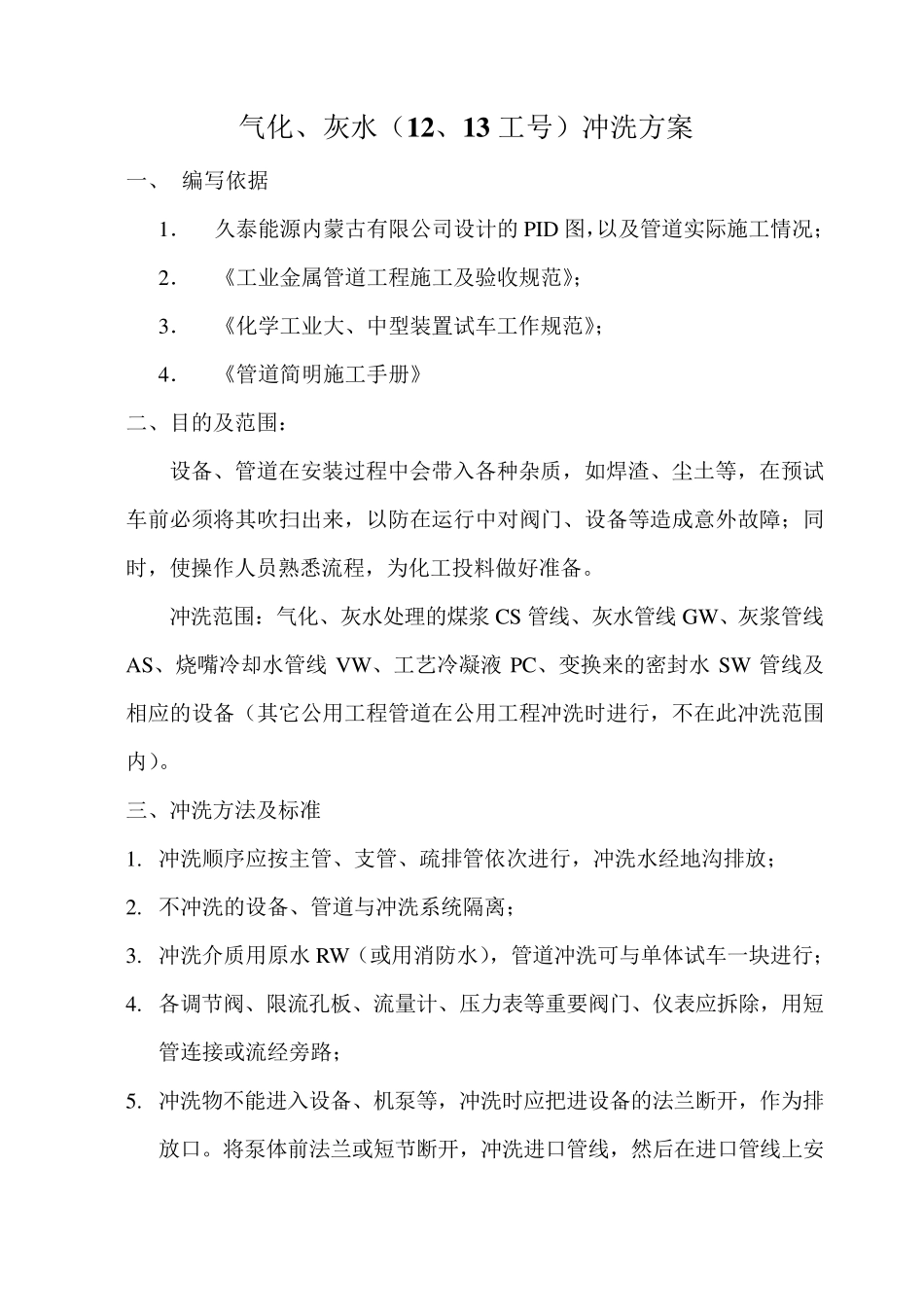

气化、灰水(1 2 、1 3 工号)冲洗方案 一、 编写依据 1. 久泰能源内蒙古有限公司设计的 PID 图,以及管道实际施工情况; 2. 《工业金属管道工程施工及验收规范》; 3. 《化学工业大、中型装置试车工作规范》; 4. 《管道简明施工手册》 二、目的及范围: 设备、管道在安装过程中会带入各种杂质,如焊渣、尘土等,在预试车前必须将其吹扫出来,以防在运行中对阀门、设备等造成意外故障;同时,使操作人员熟悉流程,为化工投料做好准备
冲洗范围:气化、灰水处理的煤浆CS 管线、灰水管线GW 、灰浆管线AS、烧嘴冷却水管线VW 、工艺冷凝液PC、变换来的密封水 SW 管线及相应的设备(其它公用工程管道在公用工程冲洗时进行,不在此冲洗范围内)
三、冲洗方法及标准 1
冲洗顺序应按主管、支管、疏排管依次 进行,冲洗水经 地 沟 排放 ; 2
不冲洗的设备、管道与 冲洗系 统 隔 离 ; 3
冲洗介 质用原 水 RW(或 用消 防水),管道冲洗可 与 单 体 试车一块 进行; 4
各调 节 阀、限流孔 板 、流量 计、压 力 表 等重 要 阀门、仪 表 应拆 除 ,用短管连 接 或 流经 旁 路 ; 5
冲洗物 不能进入设备、机 泵 等,冲洗时应把 进设备的法兰 断 开 ,作为排放 口
将泵 体 前法兰 或 短 节 断 开 ,冲洗进口 管线,然 后 在进口 管线上 安装临时过滤网(或借助原管线过滤器)
介质流经截止阀、闸阀前,应在阀前断开进行冲洗; 7

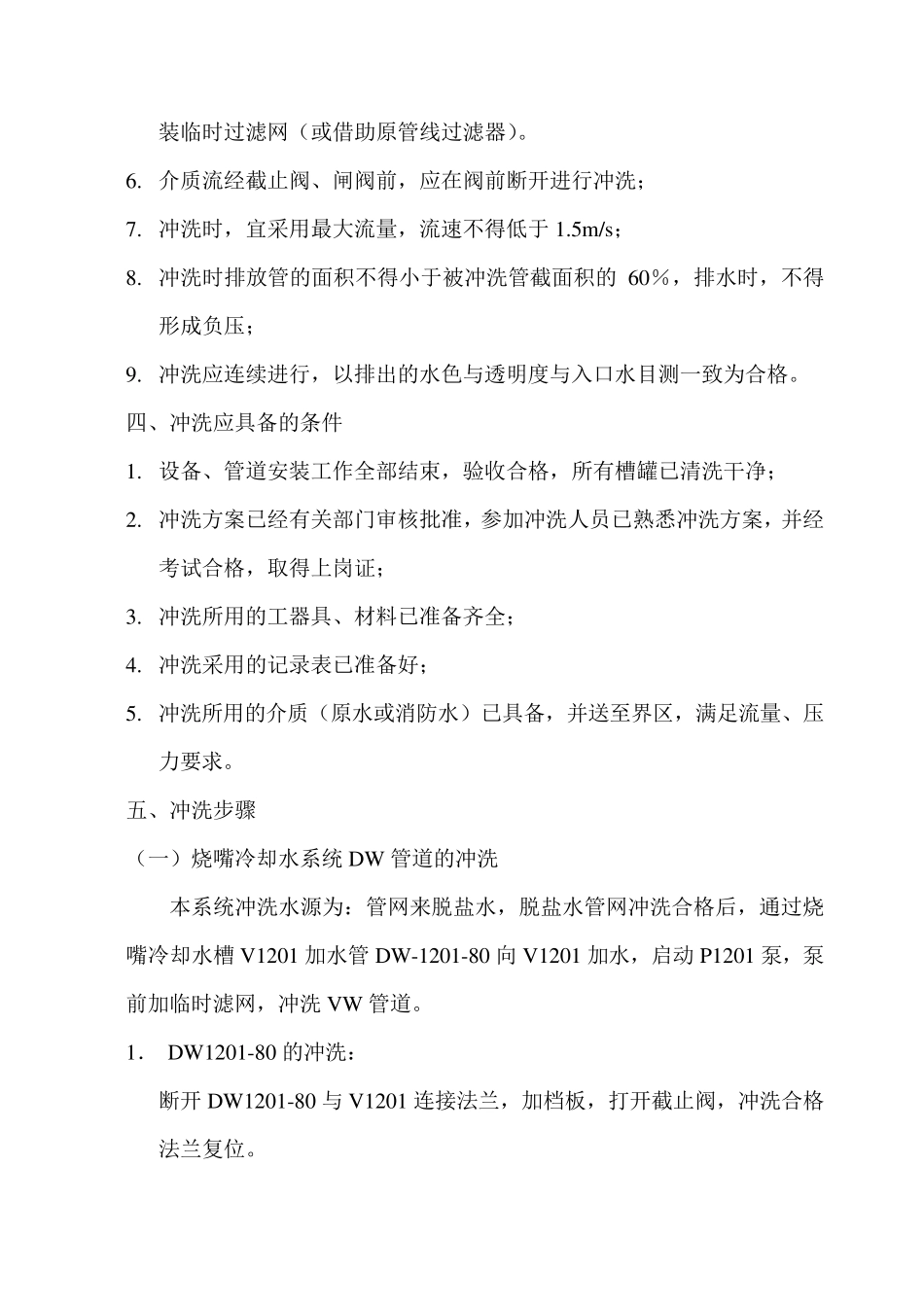

冲洗时,宜采用最大流量,流速不得低于 1
5m/s; 8
冲洗时排放管的面积不得小于被冲洗管截面积的 60%,排水时,不得形成负压; 9
冲洗应连续进行,以排出的水色与透明度与入口水目测一致为合格
四、冲洗应具备的条件 1
设备、管道安装工作全部结束,验收合格,所有槽罐已清洗干净; 2
冲洗方案已经
