水上打桩方案

水上打桩方案_第1页
1/7
水上打桩方案_第2页
2/7
水上打桩方案_第3页
3/7

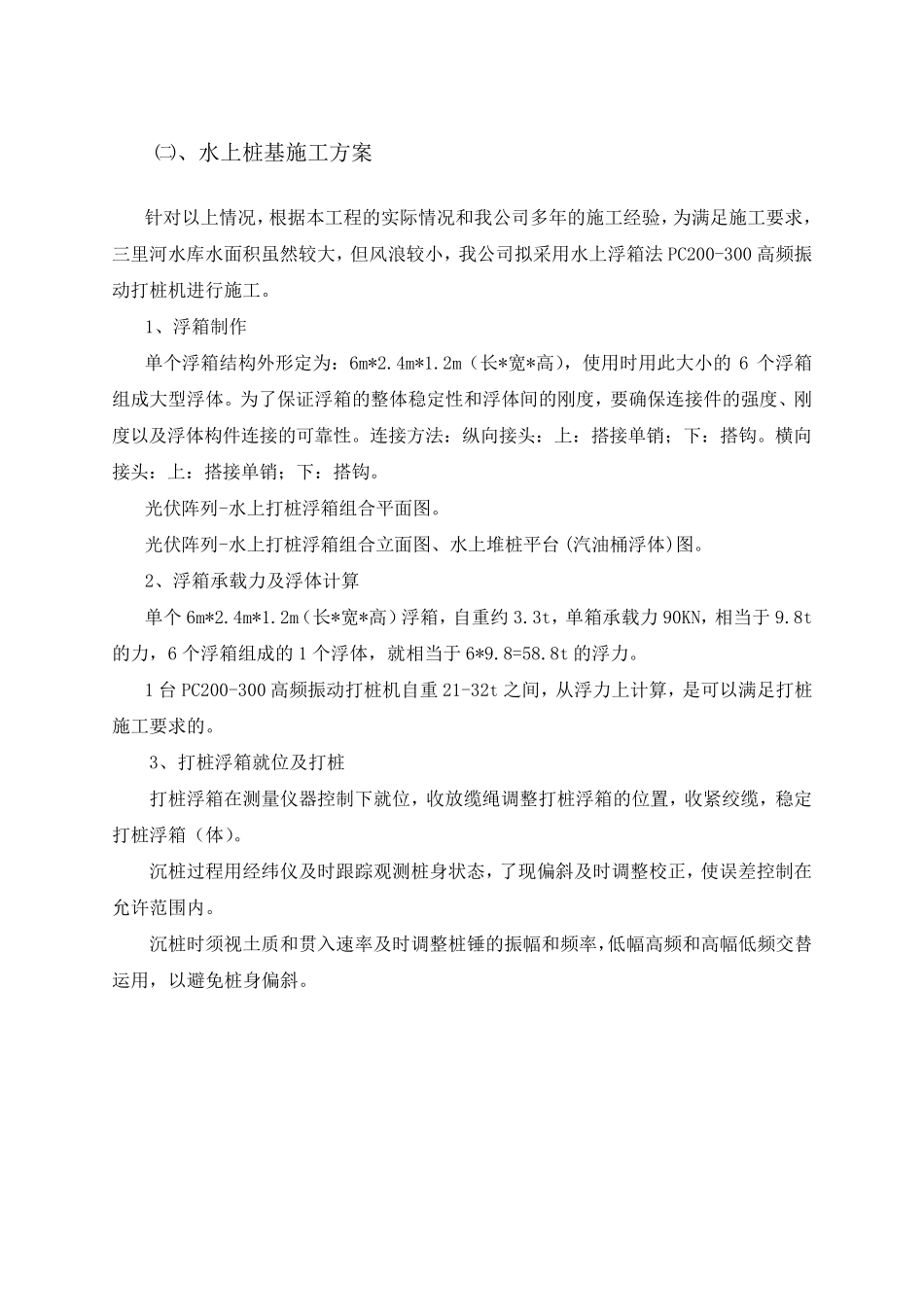

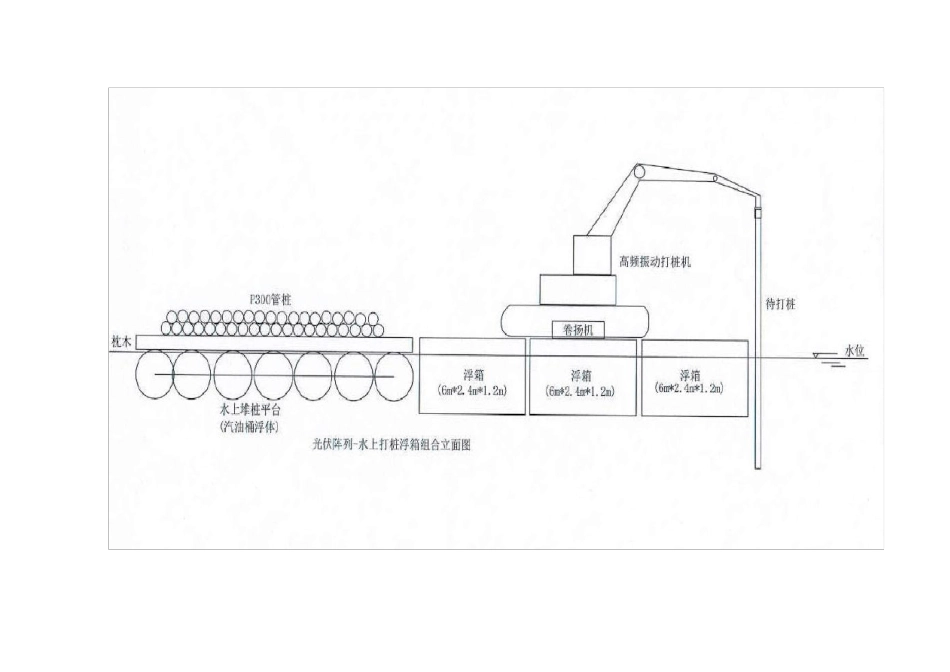

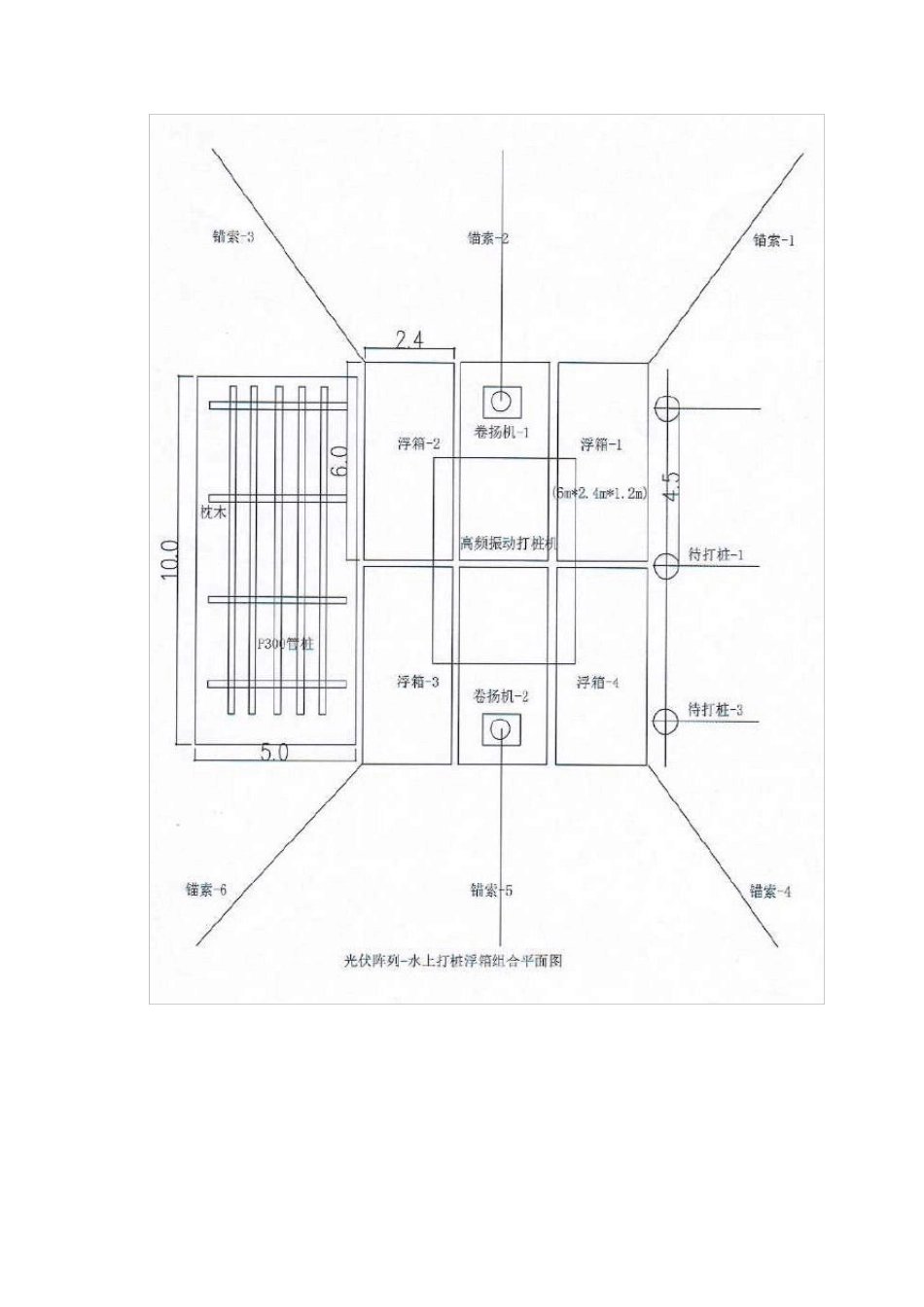

㈡、水上桩基施工方案 针对以上情况,根据本工程的实际情况和我公司多年的施工经验,为满足施工要求,三里河水库水面积虽然较大,但风浪较小,我公司拟采用水上浮箱法 PC200-300 高频振动打桩机进行施工。 1、浮箱制作 单个浮箱结构外形定为:6m*2.4m*1.2m(长*宽*高),使用时用此大小的 6 个浮箱组成大型浮体。为了保证浮箱的整体稳定性和浮体间的刚度,要确保连接件的强度、刚度以及浮体构件连接的可靠性。连接方法:纵向接头:上:搭接单销;下:搭钩。横向接头:上:搭接单销;下:搭钩。 光伏阵列-水上打桩浮箱组合平面图。 光伏阵列-水上打桩浮箱组合立面图、水上堆桩平台 (汽油桶浮体)图。 2、浮箱承载力及浮体计算 单个 6m*2.4m*1.2m(长*宽*高)浮箱,自重约3.3t,单箱承载力 90KN,相当于9.8t的力,6 个浮箱组成的 1 个浮体,就相当于6*9.8=58.8t 的浮力。 1 台 PC200-300 高频振动打桩机自重21-32t 之间,从浮力上计算,是可以满足打桩施工要求的。 3、打桩浮箱就位及打桩 打桩浮箱在测量仪器控制下就位,收放缆绳调整打桩浮箱的位置,收紧绞缆,稳定打桩浮箱(体)。 沉桩过程用经纬仪及时跟踪观 测桩身 状 态 ,了现 偏 斜 及时调整校 正 ,使误 差 控制在允 许 范 围 内 。 沉桩时须 视 土 质 和贯 入 速 率 及时调整桩锤 的振幅 和频率 ,低 幅 高频和高幅 低 频交 替运 用,以避 免 桩身 偏 斜 。 4、水上桩的运输 水上桩的运输采用12t 拖船拖动4 个6m*2.4m*1.2m(长*宽*高)浮箱组成的1 个浮体,或采用柴油机螺旋桨动力浮箱直接运输,浮体(伐)上放置需运输的管桩。 P300 管桩浮体 (伐)运输图-1;P300 管桩浮体 (伐)运输图-2。 5、浮箱上打桩安全措施 ⑴、水上打桩作业人员必须遵守安全操作规程,严格执行施工组织设计和措施。 ⑵、必须选择排水量比桩机重量大四倍以上的浮箱(体),锚位固定可靠,打桩浮箱(体)的偏斜度超过3°时,应停止作业,大雨、大雾或风力大于六级以上的恶劣天气,严禁作业。遇有台风警报时,必须采取有效的避风措施。 ⑶、打桩浮箱(体)上油料应有防晒、防雨措施,必须配备灭火器材,并严格动火审批。 ⑷、电源电线和开关箱接线正确牢靠,绝缘良好,触电保护器灵敏有效。 ⑸、应划定打桩浮箱(体)安全作业的水域范围,并经港监部门批准发布通告后 ,按 要 求 设置警示 标 志 。 ⑹ 、打桩前 应检 查 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水上打桩方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
