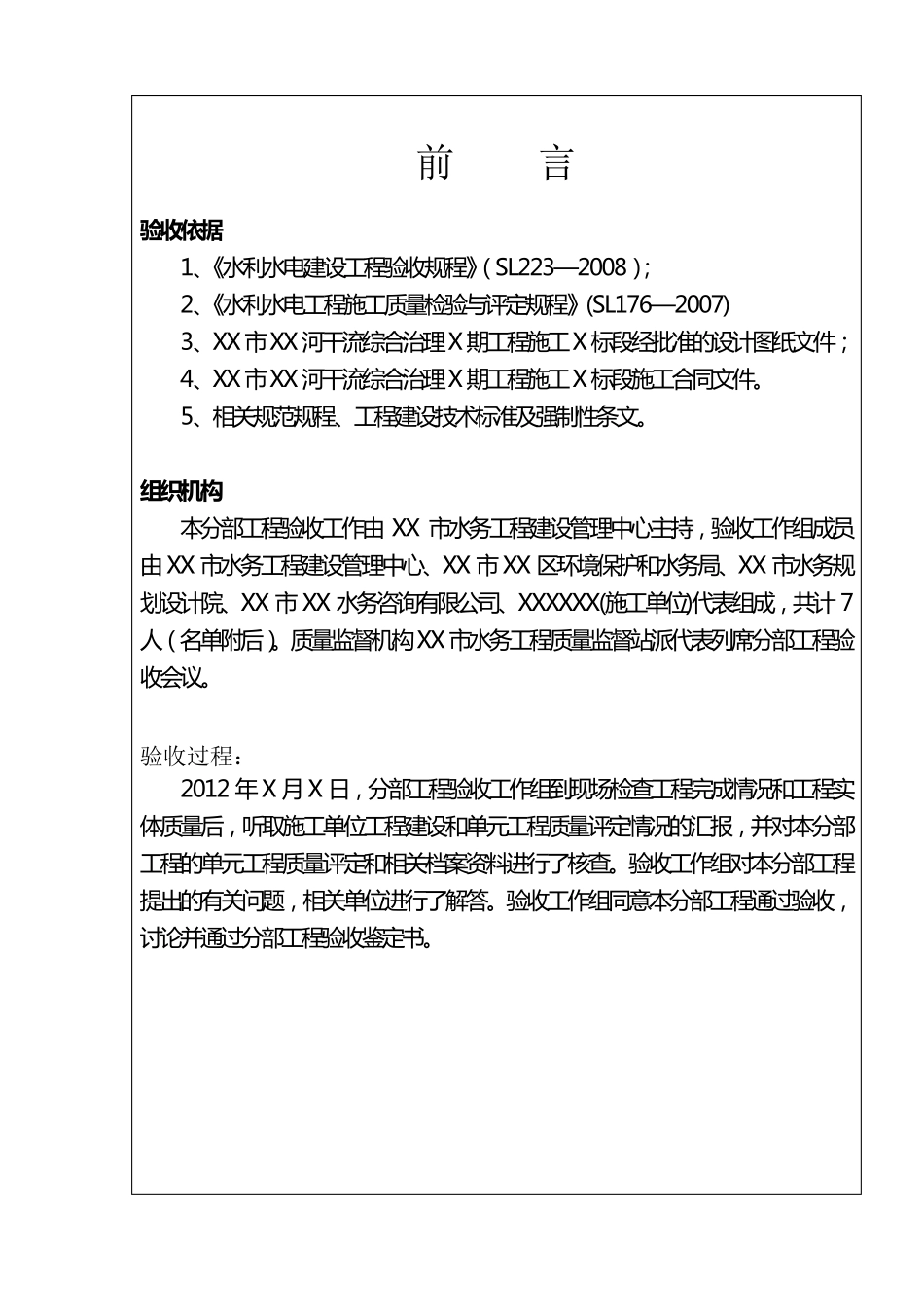

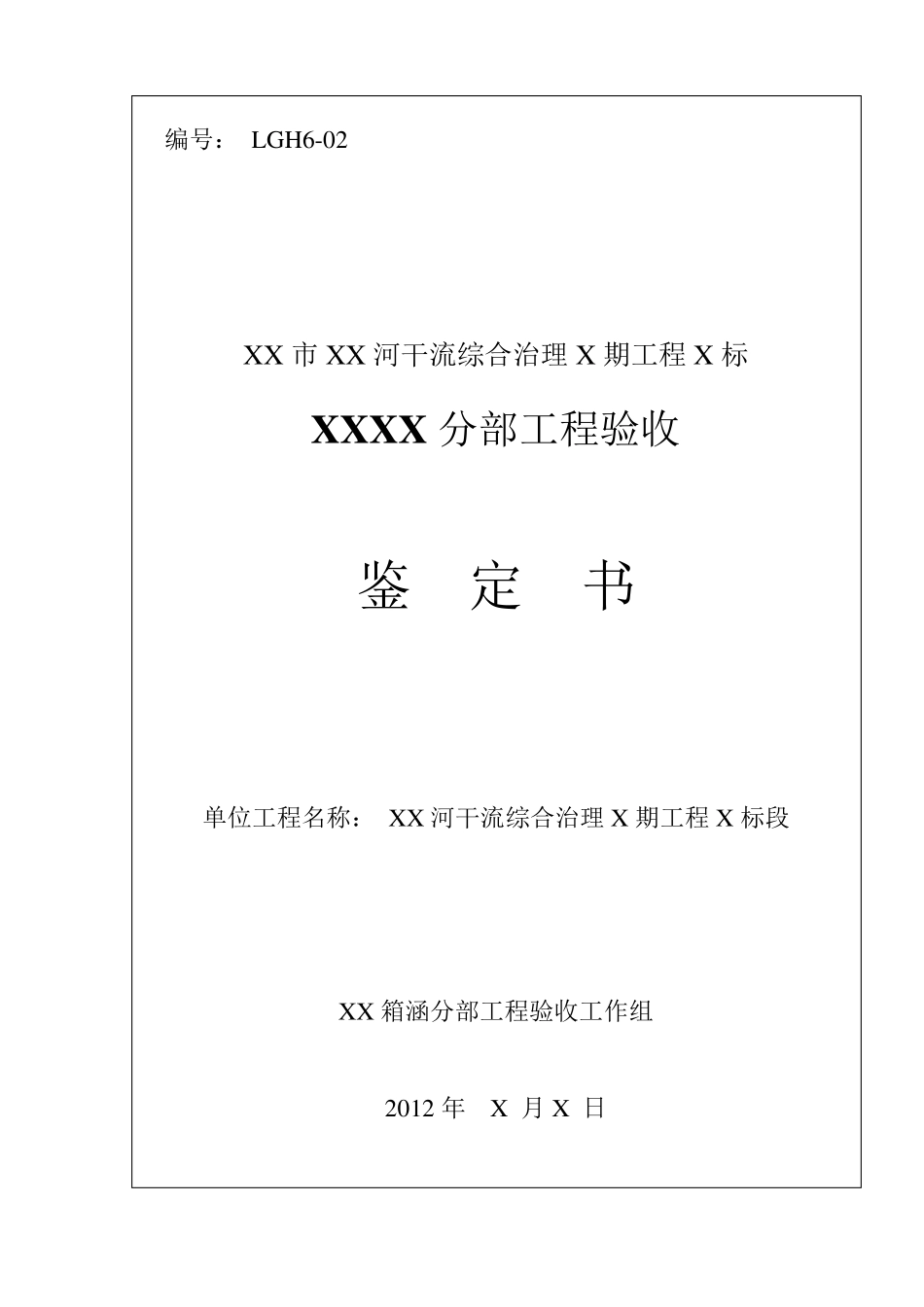

编号: LGH6-02 XX 市XX 河干流综合治理X 期工程X 标 X X X X 分部工程验收 鉴 定 书 单位工程名称: XX 河干流综合治理X 期工程X 标段 XX 箱涵分部工程验收工作组 2012 年 X 月 X 日 前 言 验 收 依据 1、《 水 利 水 电 建 设 工 程 验 收 规 程 》( SL223—2008); 2、《 水 利 水 电 工 程 施工 质量检验 与评定规 程 》 (SL176—2007) 3、XX市XX河干流综合治理X期工 程 施工 X标段经批准的设 计图纸文件; 4、XX市XX河干流综合治理X期工 程 施工 X标段施工 合同文件。 5、相关规 范规 程 、工 程 建 设 技术标准及强制性条文。 组织机构 本分部工 程 验 收 工 作由 XX 市水 务工 程 建 设 管理中心主持,验 收 工 作组成员由XX 市水 务工 程 建 设 管理中心、XX 市XX 区环境保护和水 务局、XX 市水 务规划设 计院、XX 市XX 水 务咨询有限公司、XXXXXX(施工 单位)代表组成,共计7人( 名单附后)。质量监督机构XX 市水 务工 程 质量监督站派代表列席分部工 程 验收 会议。 验收过程: 2012 年X 月X 日,分部工 程 验 收 工 作组到现场检查工 程 完成情况和工 程 实体质量后,听取施工 单位工 程 建 设 和单元工 程 质量评定情况的汇报,并对本分部工 程 的单元工 程 质量评定和相关档案资料进行了核查。验 收 工 作组对本分部工 程提出的有关问题,相关单位进行了解答。验 收 工 作组同意本分部工 程 通过验 收 ,讨论并通过分部工 程 验 收 鉴定书。 一、分部工程开工完工日期 开 工 日 期 : 2011年 X 月 X 日 完 工 日 期 : 2012年 X 月 X 日 二、分部工程建设内容 本 分 部 工 程 包 括 的 工 程 内 容 : XX 箱 涵 分 部 工 程 长 555.212m,为 C25 钢 筋 混凝 土 矩 形 箱 涵 , 箱 涵 尺 寸B×H=4.0×3.0m, 顶 板 及 侧 墙 厚 400mm,底 板 厚460mm,设计纵坡 i=x,标准分 缝长 度 20m, 采用 xx 型橡胶带止水、缝用闭孔泡沫板填充及双组份聚硫密封胶镶嵌, 共分 为 30节。 沿岸排放口通过截流设计, 收集污水进入箱 涵 , 箱 涵 临水侧每隔约 200m设置泄水孔。为 便于日 常清淤检修, 结合泄水孔设计在箱 涵 顶每隔约 200m 设置DN800检修井。本 分 部 工 程 共...
