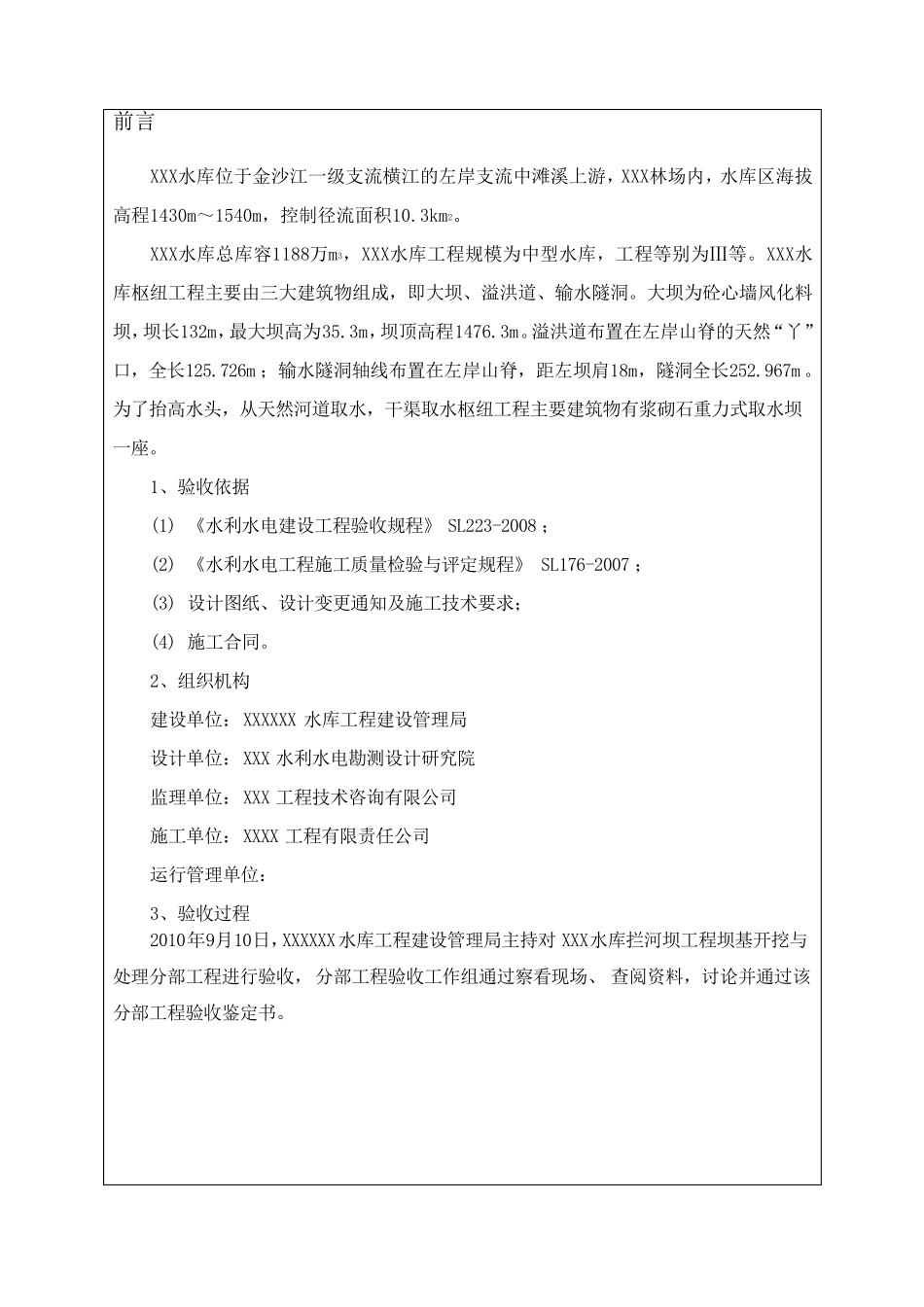

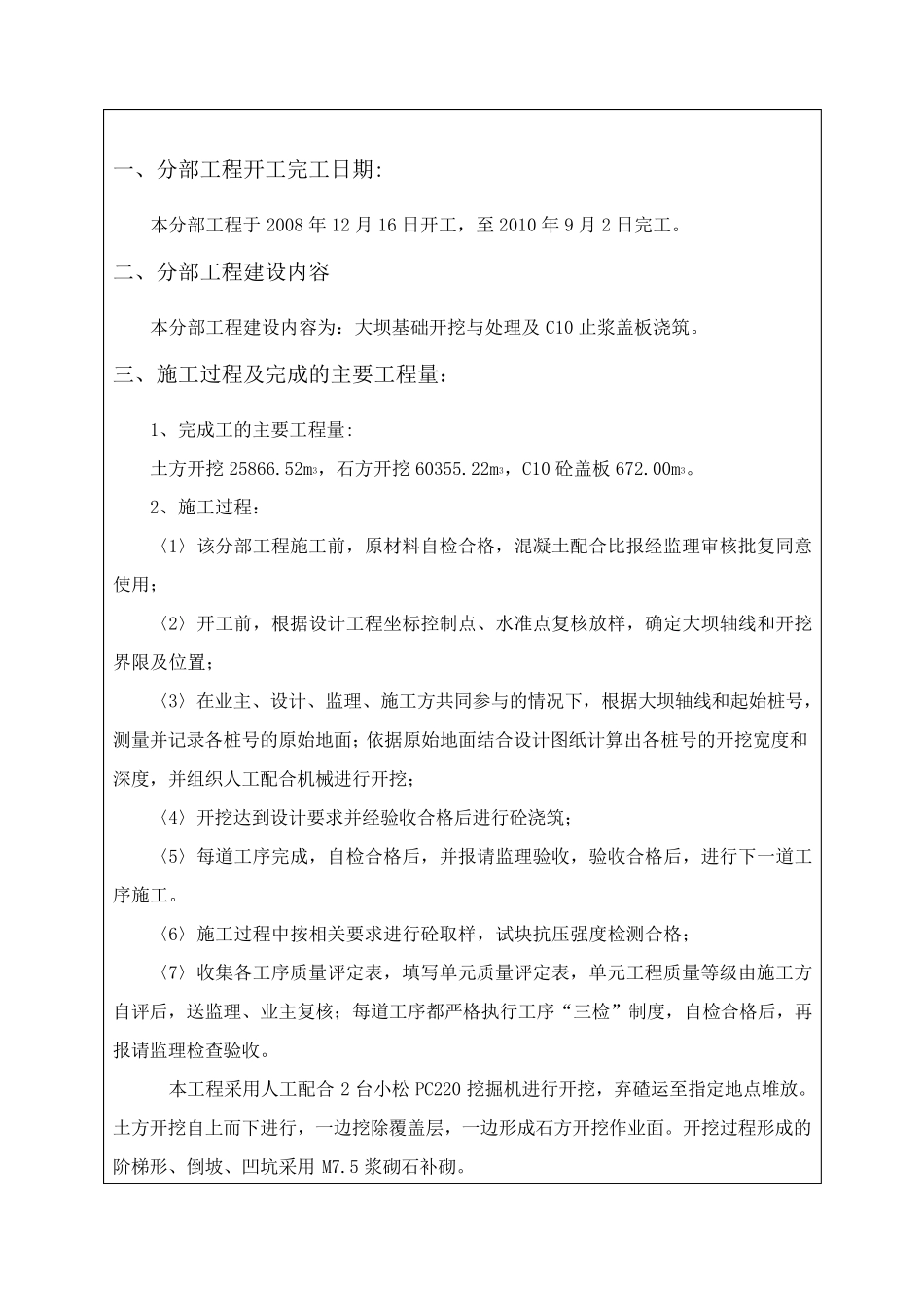

编号:01-01 XXXXXX工程 XXXX分部工程验收 鉴 定 书 单位工程名称:XXXX XXXX分部工程验收工作组 2010年9月10日 前言 XXX水库位于金沙江一级支流横江的左岸支流中滩溪上游,XXX林场内,水库区海拔高程1430m~1540m,控制径流面积10.3km2。 XXX水库总库容1188万m3,XXX水库工程规模为中型水库,工程等别为Ⅲ等。XXX水库枢纽工程主要由三大建筑物组成,即大坝、溢洪道、输水隧洞。大坝为砼心墙风化料坝,坝长132m,最大坝高为35.3m,坝顶高程1476.3m。溢洪道布置在左岸山脊的天然“丫”口,全长125.726m ;输水隧洞轴线布置在左岸山脊,距左坝肩18m,隧洞全长252.967m 。为了抬高水头,从天然河道取水,干渠取水枢纽工程主要建筑物有浆砌石重力式取水坝一座。 1、验收依据 (1) 《水利水电建设工程验收规程》 SL223-2008 ; (2) 《水利水电工程施工质量检验与评定规程》 SL176-2007 ; (3) 设计图纸、设计变更通知及施工技术要求; (4) 施工合同。 2、组织机构 建设单位:XXXXXX 水库工程建设管理局 设计单位:XXX 水利水电勘测设计研究院 监理单位:XXX 工程技术咨询有限公司 施工单位:XXXX 工程有限责 任 公司 运 行 管理单位: 3、验收过 程 2010年 9月 10日 ,XXXXXX水库工程建设管理局主持 对 XXX水库拦 河坝工程坝基 开 挖 与处 理分 部 工程进 行 验收,分 部 工程验收工作 组通过 察 看 现 场、查 阅 资 料,讨 论 并 通过 该分 部 工程验收鉴 定书 。 一 、 分 部 工 程 开 工 完 工 日 期 : 本 分 部 工 程 于 2008 年 12 月 16 日 开 工 , 至 2010 年 9 月 2 日 完 工 。 二 、 分 部 工 程 建 设 内 容 本 分 部 工 程 建 设 内 容 为 : 大 坝 基 础 开 挖 与 处 理 及 C10 止 浆 盖 板 浇 筑 。 三 、 施 工 过 程 及 完 成 的 主 要 工 程 量 : 1、 完 成 工 的 主 要 工 程 量 : 土 方 开 挖 25866.52m3, 石 方 开 挖 60355.22m3, C10 砼 盖 板 672.00m3。 2、 施 工 过 程 : 〈 1〉 该 分 部 工 程 施 工 前 , 原 材 料 自 检 合 格 , 混 凝 土 配 合 比 报 经 监 理 审 核 批 复 同 意使 用 ; 〈 2〉 开 工 前 , 根 据 设 计 工 程 坐 标 控 制 点...
