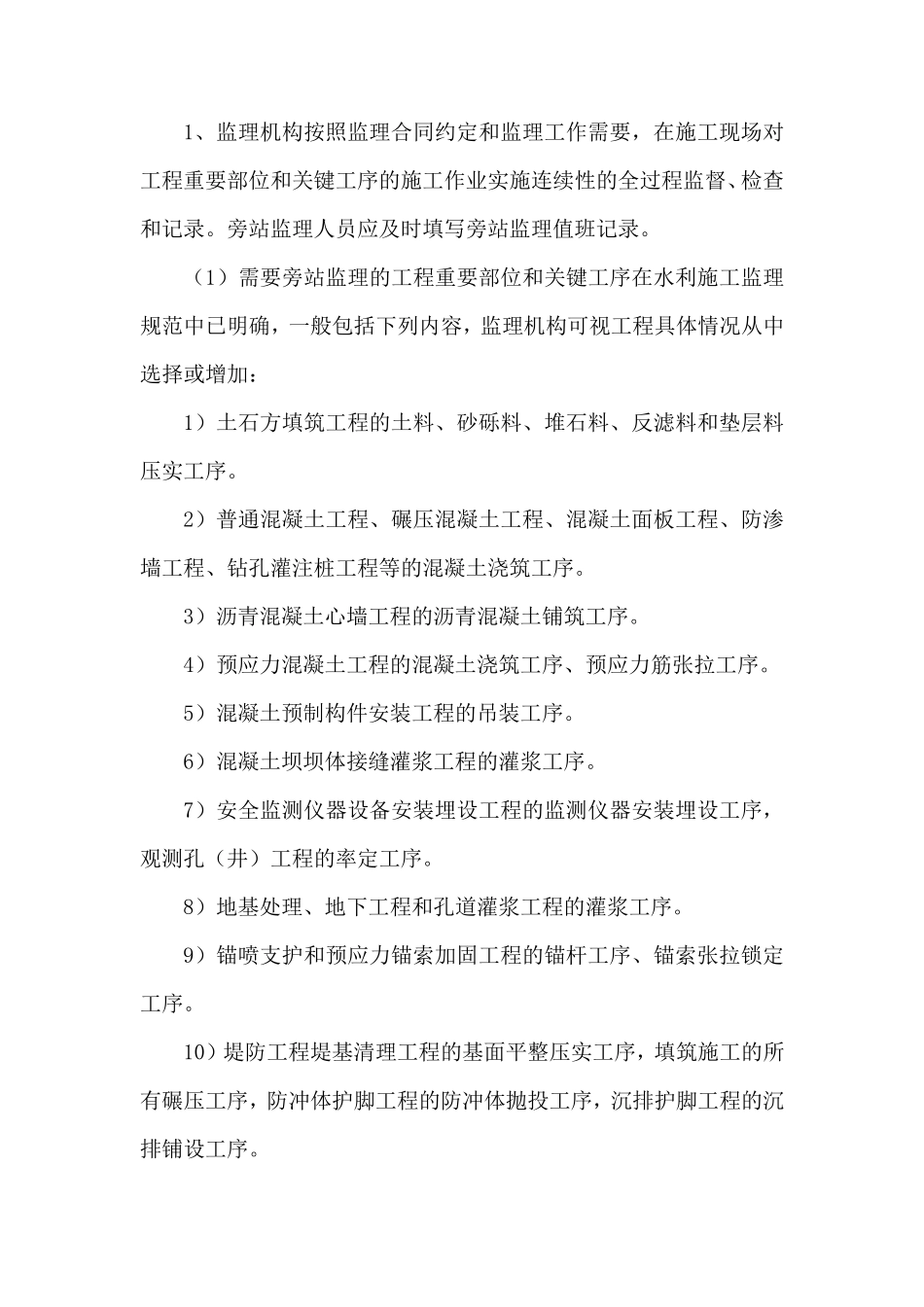

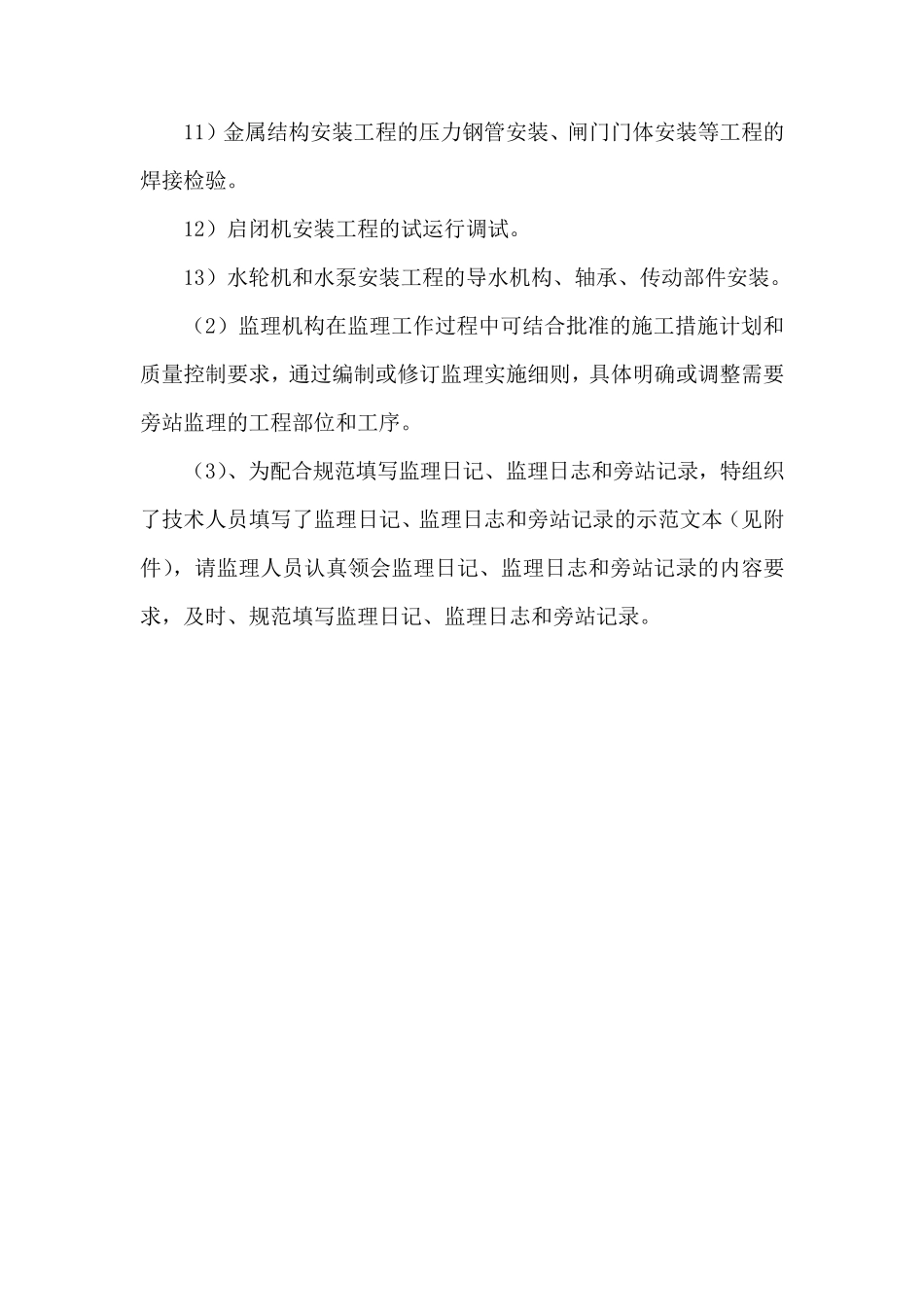

1、监理机构按照监理合同约定和监理工作需要,在施工现场对工程重要部位和关键工序的施工作业实施连续性的全过程监督、检查和记录。旁站监理人员应及时填写旁站监理值班记录。 (1)需要旁站监理的工程重要部位和关键工序在水利施工监理规范中已明确,一般包括下列内容,监理机构可视工程具体情况从中选择或增加: 1)土石方填筑工程的土料、砂砾料、堆石料、反滤料和垫层料压实工序。 2)普通混凝土工程、碾压混凝土工程、混凝土面板工程、防渗墙工程、钻孔灌注桩工程等的混凝土浇筑工序。 3)沥青混凝土心墙工程的沥青混凝土铺筑工序。 4)预应力混凝土工程的混凝土浇筑工序、预应力筋张拉工序。 5)混凝土预制构件安装工程的吊装工序。 6)混凝土坝坝体接缝灌浆工程的灌浆工序。 7)安全监测仪器设备安装埋设工程的监测仪器安装埋设工序,观测孔(井)工程的率定工序。 8)地基处理、地下工程和孔道灌浆工程的灌浆工序。 9)锚喷支护和预应力锚索加固工程的锚杆工序、锚索张拉锁定工序。 10)堤防工程堤基清理工程的基面平整压实工序,填筑施工的所有碾压工序,防冲 体护脚 工程的防冲 体抛 投 工序,沉 排 护脚 工程的沉排 铺设工序。 11)金属结构安装工程的压力钢管安装、闸门门体安装等工程的焊接检验。 12)启闭机安装工程的试运行调试。 13)水轮机和水泵安装工程的导水机构、轴承、传动部件安装。 (2)监理机构在监理工作过程中可结合批准的施工措施计划和质量控制要求,通过编制或修订监理实施细则,具体明确或调整需要旁站监理的工程部位和工序。 (3)、为配合规范填写监理日记、监理日志和旁站记录,特组织了技术人员填写了监理日记、监理日志和旁站记录的示范文本(见附件),请监理人员认真领会监理日记、监理日志和旁站记录的内容要求,及时、规范填写监理日记、监理日志和旁站记录。 JL33 监 理 日 记 (监理 [20** ]日记**号) 合同名称: XXXXXXXXX 合同编号:XXXX 天气: * 气温: *~**℃ 风力: * 风向: ** 施工部位、施工内容(包括隐蔽部位施工时的地质编录情况)、施工形象及资源投入情况 1.(1)****倒虹吸*#边墙顶板钢筋绑扎完成。(2)桩号***段防护堤土方填筑**层。(3)桩号**处挤密砂石桩正常施工。…… 2.(1)管理人员**人,技术人员**人,作业人员**人。(2)**型号*设备*辆(台),如 AX8型号挖掘机 10 台,机械设备完好,施工中运转正常. 3.基础处理完...
