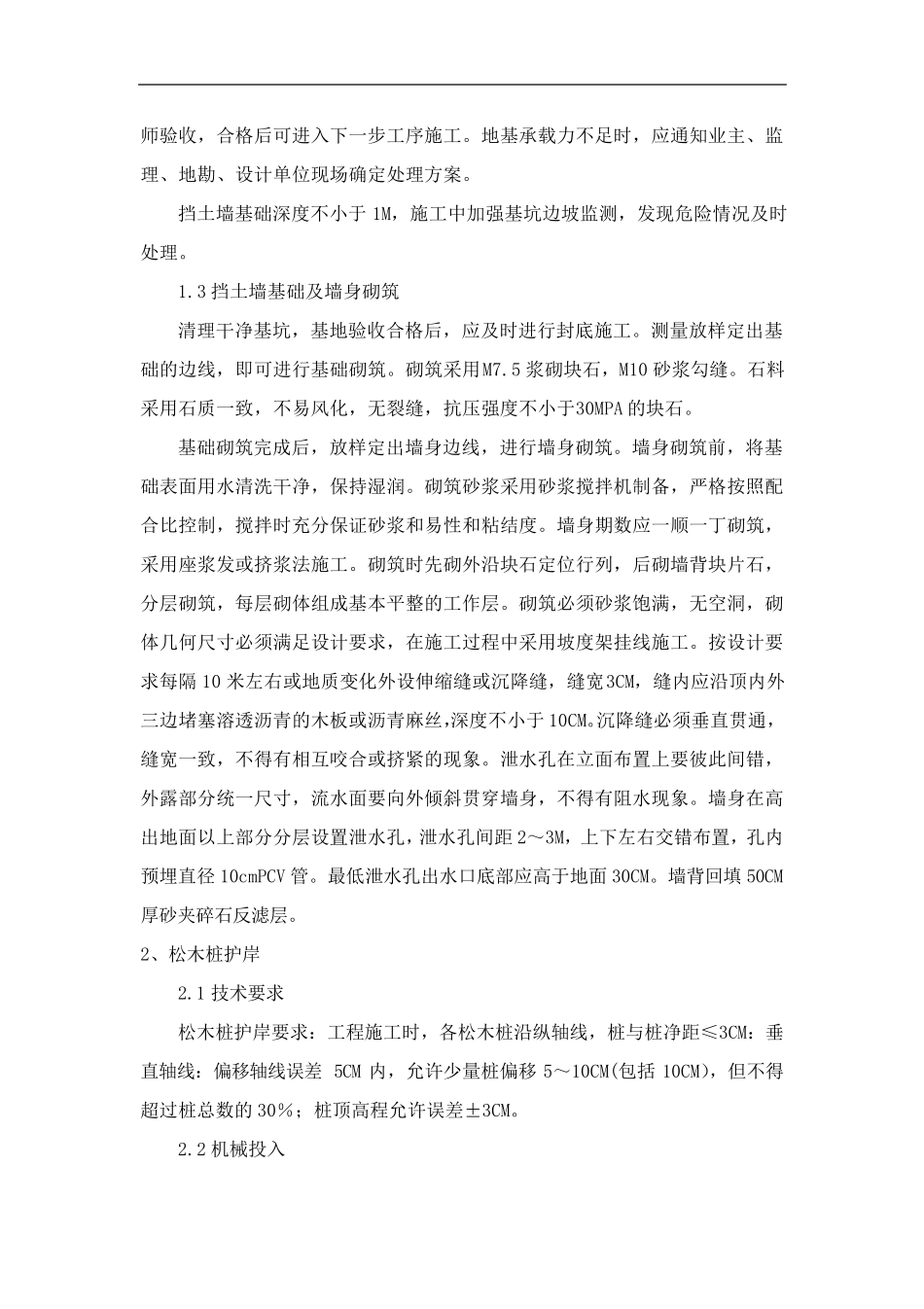

水利河道工程施工方案 本工程水力河道施工内容主要包括砌石挡墙、松木桩挡墙、河道土方的开挖以及生态砼护坡的构建 1、浆砌石挡墙 1
1 浆砌挡墙基础开挖施工放样 施工前、组织测量放样,准确放出基础位置,并在施工中及时复核
按照设计图纸测量挡土墙基础的位置、高程
2 挡土墙基础开挖 (1)准备工作 对开挖区域进行详细的物探和人工开挖探沟,调查地线关系和构筑物的详细情况,绘制地线管线平面和纵断面图,根据实际情况制定妥善的地线管线保护和迁移方案
做好构筑物的标准轴线,标准水平桩,用白线洒出开挖线,必须经过检验合格,办理验收手续
若设计基础低于地线水位,要提前采取降水措施,把地下水位降至低于沟槽底面 0
然后开挖 夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段 应设置明显 标志
(2)操 作方法 基础用机 械 开挖,人工清 基; 开挖时严 格按照设计和施工规 范 要求 放坡开挖
土质 基坑 做好排水处 理,基底在监 理工程师 验收达 到 设计要求 后,进行基础施工
施工前应做好底面排水工作,以免 在挡土墙完 工前发 生土体 塌 方,而应采取跳 槽开挖,分 段 砌筑的办法 施工
开挖成 型 的基坑 如 遇 到 雨 天 ,在坑 底内设排水沟,集 水井 疏 干 积 水,保证 基底无 水浸 泡
(3)注 意 事 项 挡土墙基础地基承 载 力不 得 低于500KPA,开挖到 设计标高必须报 监 理工程 师 验 收 , 合 格 后 可 进 入 下 一 步 工 序 施 工
地 基 承 载 力 不 足 时 , 应 通 知 业 主 、 监理 、 地 勘 、 设 计 单 位 现 场 确 定 处 理 方 案
挡 土 墙 基 础 深 度 不 小 于 1M, 施 工 中 加 强 基 坑 边 坡 监 测 , 发 现 危 险 情 况 及
