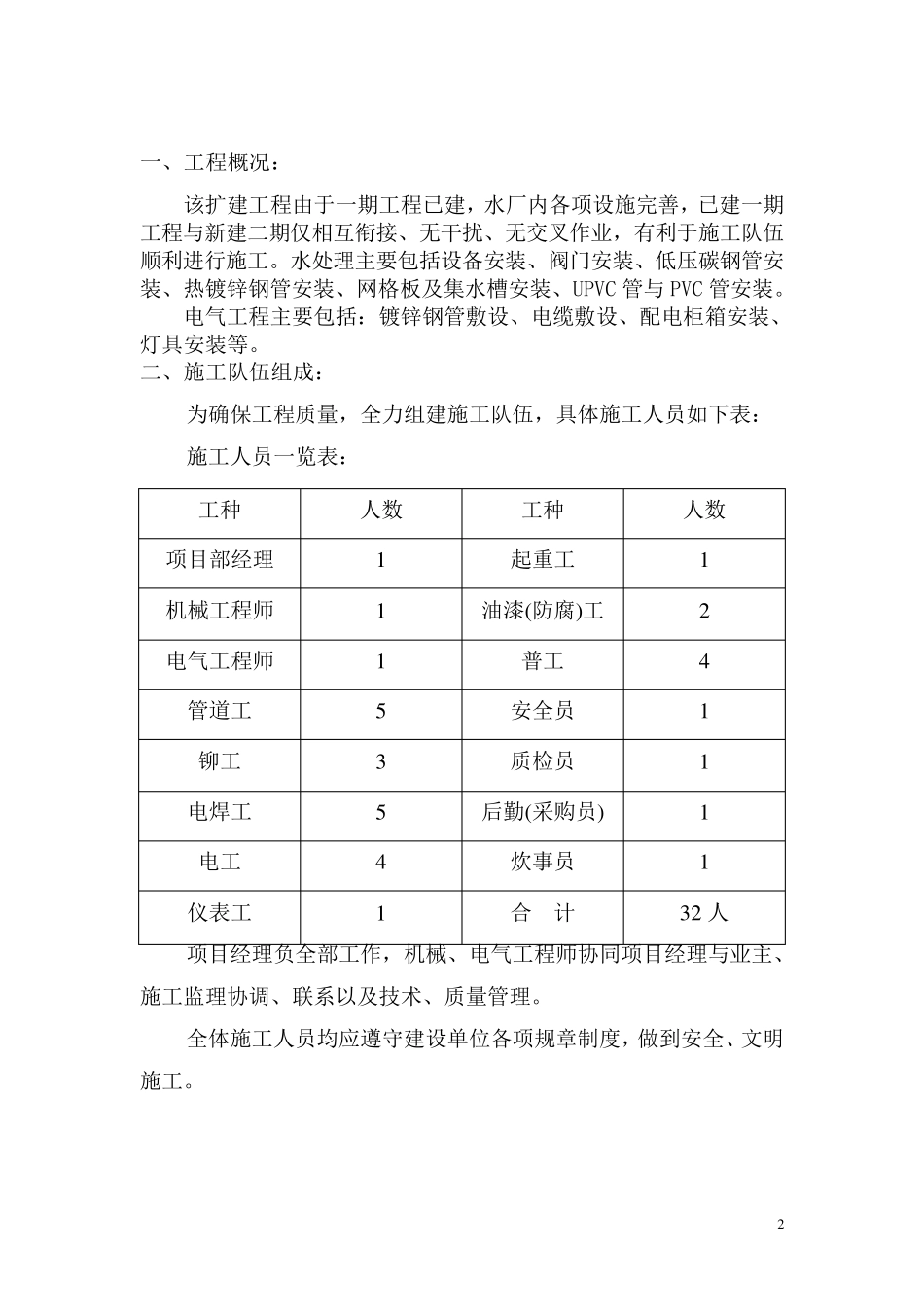

1 施 工 方 案 2 一、工程概况: 该扩建工程由于一期工程已建,水厂内各项设施完善,已建一期工程与新建二期仅相互衔接、无干扰、无交叉作业,有利于施工队伍顺利进行施工
水处理主要包括设备安装、阀门安装、低压碳钢管安装、热镀锌钢管安装、网格板及集水槽安装、UPVC 管与 PVC 管安装
电气工程主要包括:镀锌钢管敷设、电缆敷设、配电柜箱安装、灯具安装等
二、施工队伍组成: 为确保工程质量,全力组建施工队伍,具体施工人员如下表: 施工人员一览表: 工种 人数 工种 人数 项目部经理 1 起重工 1 机械工程师 1 油漆(防腐)工 2 电气工程师 1 普工 4 管道工 5 安全员 1 铆工 3 质检员 1 电焊工 5 后勤(采购员) 1 电工 4 炊事员 1 仪表工 1 合 计 3 2 人 项目经理负全部工作,机械、电气工程师协同项目经理与业主、施工监理协调、联系以及技术、质量管理
全体施工人员均应遵守建设单位各项规章制度,做到安全、文明施工
3 三、施工机具配置: 名称及规格 数量 备 注 直流电焊机 400A 4 交流电焊机 400A 3 二氧化碳保护焊机 350A 1 台 液压弯管机 1 台 氧乙炔切割 4 套 套丝机 1 台 水平仪 1 台 压弧焊机 1 台 喷涂工具 2 套 含空压机 1 台 砂轮切割机 1 台 汽车吊 1 辆 吨位根据实际情况确定 精制斜垫铁 120 块 焊条烘干机 1 台 分部工程施工方案如下 4 取水泵房内设备及配管工程安装方案 一、水泵安装施工工法 1 泵的开箱检查 1
1 泵的开箱检查应有甲方人员在场,开箱后应及时安装,以免损坏和零部件丢失
2 泵的开箱检查主要是检查外观有否损坏、锈蚀,检查零部件有否缺少,并依次按装箱清单进行清点
3 检查泵的主要安装尺寸与工程图纸是否一致
4 开箱时泵的转动和滑动部件在防锈油未清除
