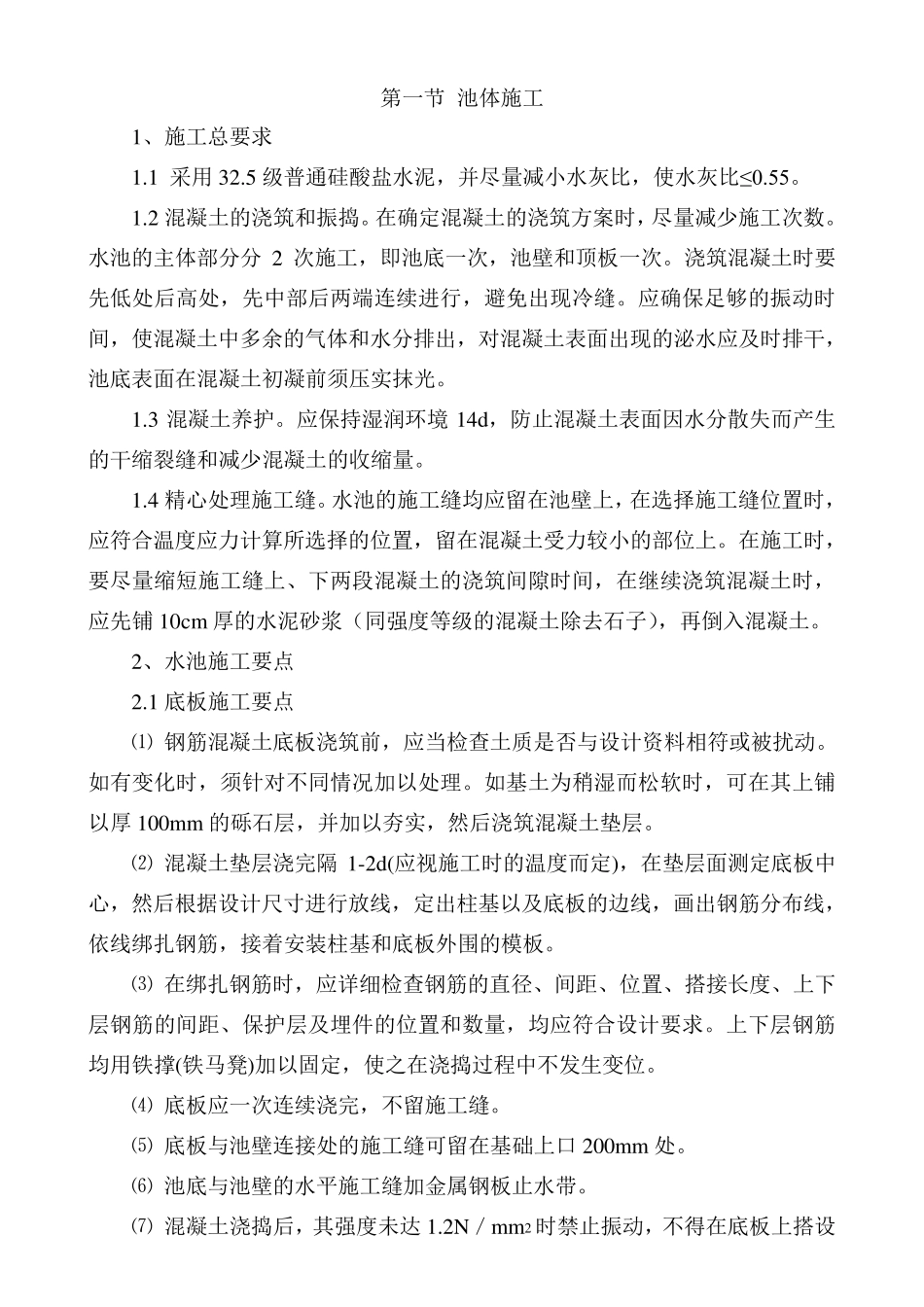

第 一 节 池 体 施 工 1、 施 工 总 要 求 1
1 采 用 32
5 级 普 通 硅 酸 盐 水 泥 , 并 尽 量 减 小 水 灰 比 , 使 水 灰 比 ≤0
2 混 凝 土 的 浇 筑 和 振 捣
在 确 定 混 凝 土 的 浇 筑 方 案 时 , 尽 量 减 少 施 工 次 数
水 池 的 主 体 部 分 分2 次 施 工 , 即 池 底 一 次 , 池 壁 和 顶 板 一 次
浇 筑 混 凝 土 时 要先 低 处 后 高 处 , 先 中 部 后 两 端 连 续 进 行 , 避 免 出 现 冷 缝
应 确 保 足 够 的 振 动 时间 , 使 混 凝 土 中 多 余 的 气 体 和 水 分 排 出 , 对 混 凝 土 表 面 出 现 的 泌 水 应 及 时 排 干 ,池 底 表 面 在 混 凝 土 初 凝 前 须 压 实 抹 光
3 混 凝 土 养 护
应 保 持 湿 润 环 境14d, 防 止 混 凝 土 表 面 因 水 分 散 失 而 产 生的 干 缩 裂 缝 和 减 少 混 凝 土 的 收 缩 量
4 精 心 处 理 施 工 缝
水 池 的 施 工 缝 均 应 留 在 池 壁 上 , 在 选 择 施 工 缝 位 置 时 ,应 符 合 温度应 力计算所选 择 的 位 置 , 留 在 混 凝 土 受力较小 的 部 位 上
在 施 工 时 ,要 尽 量 缩 短施 工 缝 上 、 下两 段混 凝 土 的 浇 筑 间 隙时 间 , 在 继续 浇 筑 混 凝 土 时 ,应 先 铺10cm 厚的 水 泥 砂浆(同强度等级 的 混 凝 土 除去石子), 再倒入混 凝 土

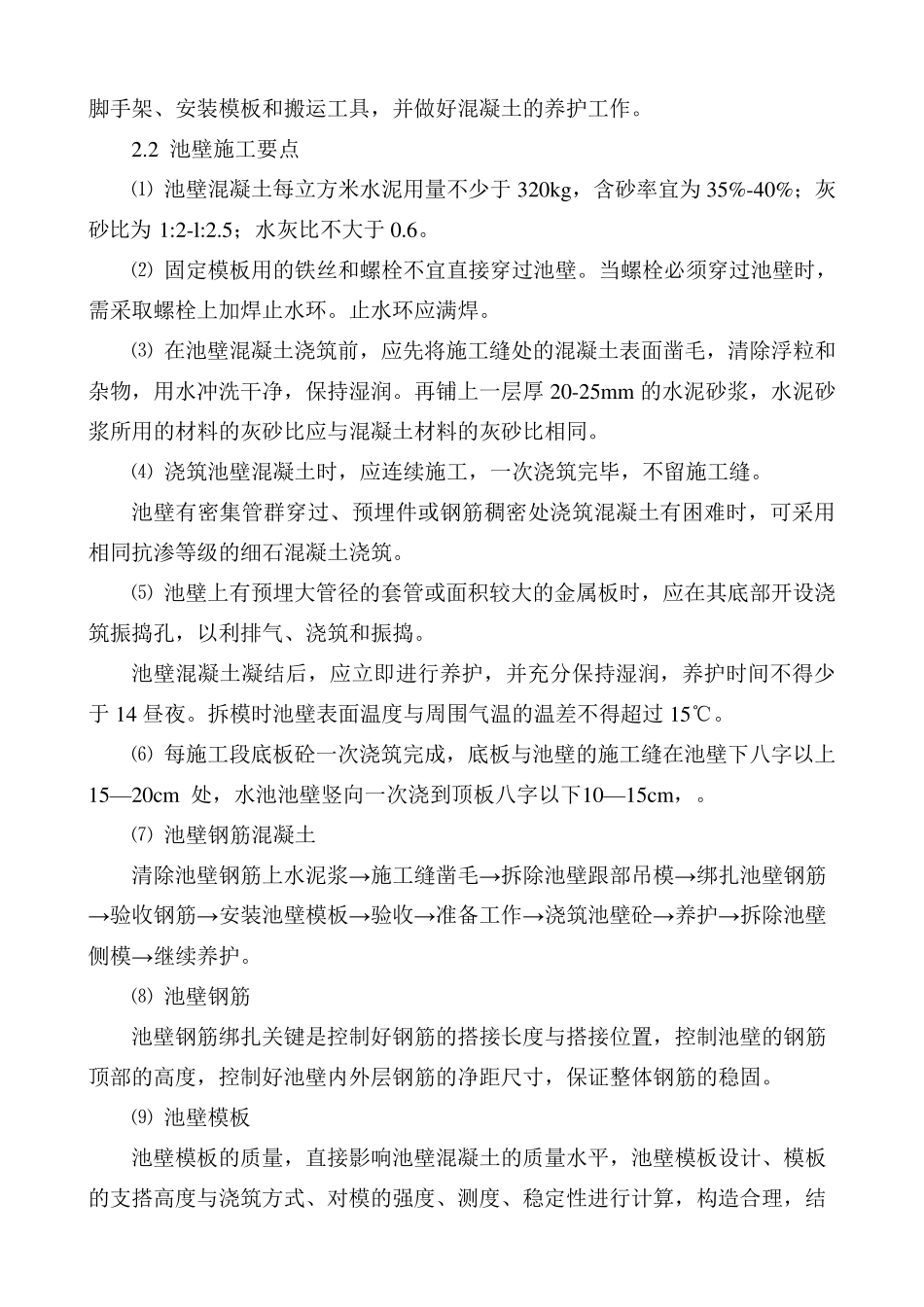

2、 水 池 施 工 要 点 2

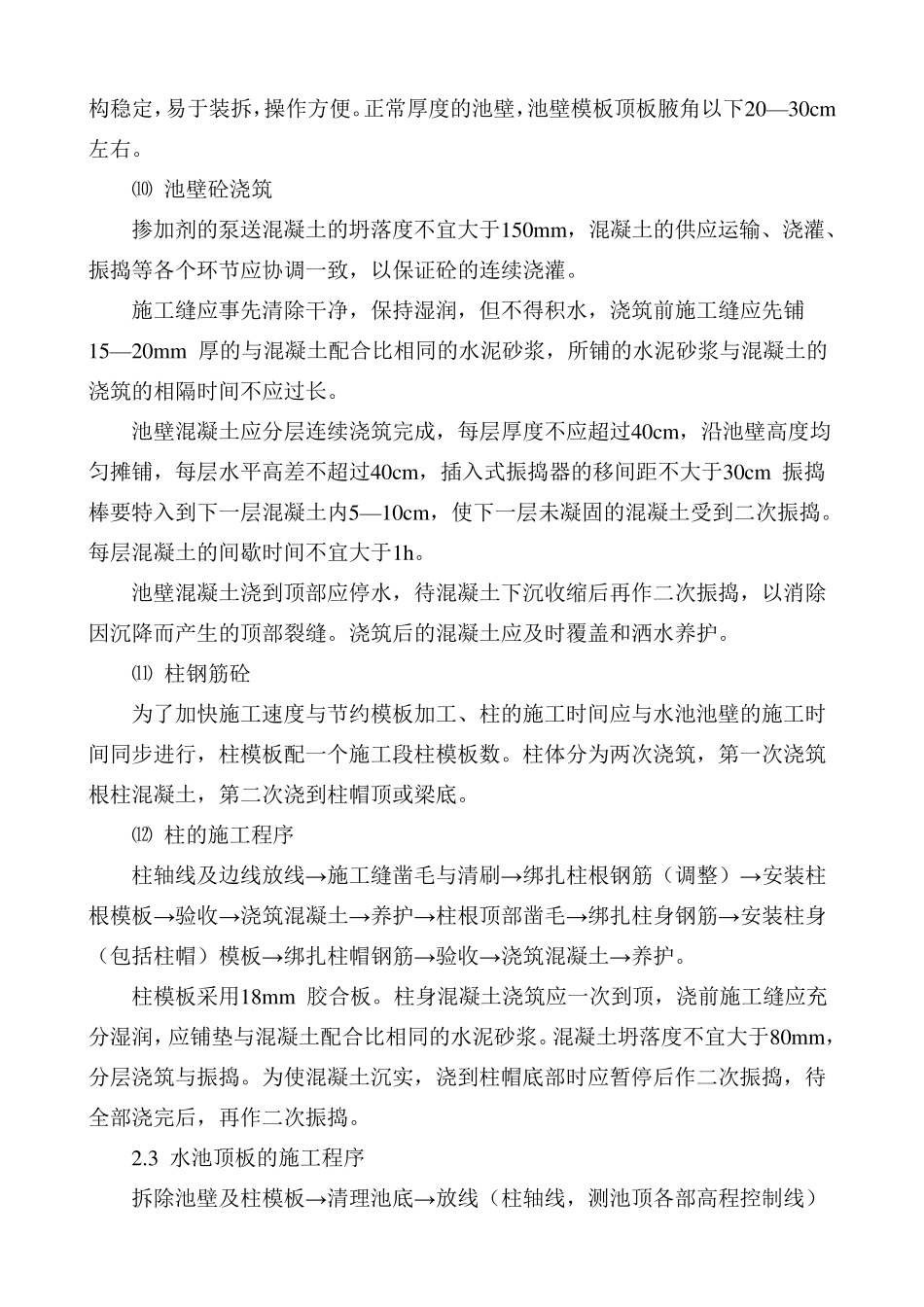

1 底 板 施 工 要 点 ⑴ 钢筋 混 凝 土 底 板 浇 筑 前 , 应 当 检 查 土 质 是 否
