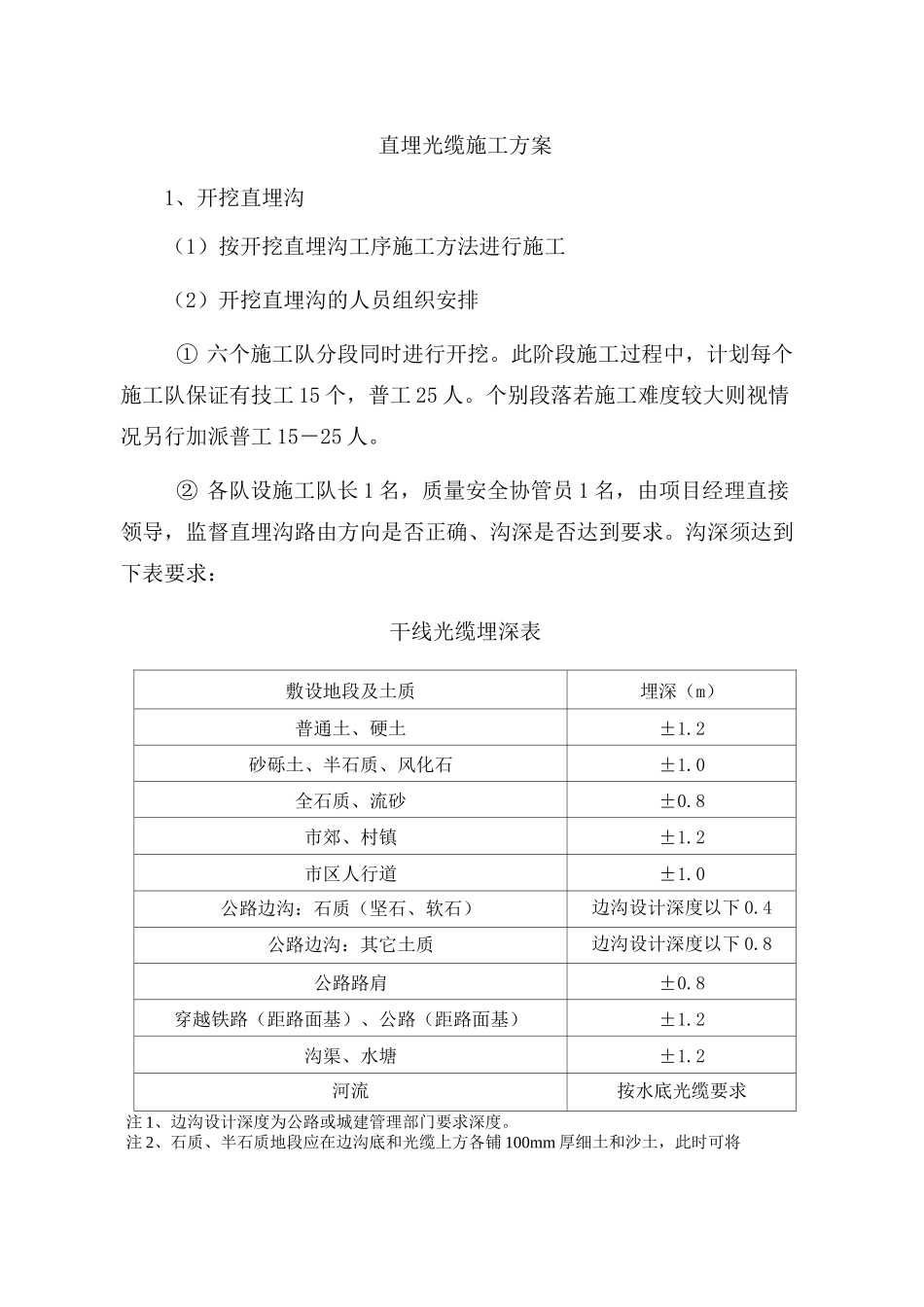

直埋光缆施工方案1、开挖直埋沟(1)按开挖直埋沟工序施工方法进行施工(2)开挖直埋沟的人员组织安排① 六个施工队分段同时进行开挖
此阶段施工过程中,计划每个施工队保证有技工 15 个,普工 25 人
个别段落若施工难度较大则视情况另行加派普工 15-25 人
② 各队设施工队长 1 名,质量安全协管员 1 名,由项目经理直接领导,监督直埋沟路由方向是否正确、沟深是否达到要求
沟深须达到下表要求:干线光缆埋深表敷设地段及土质埋深(m)普通土、硬土±1
2砂砾土、半石质、风化石±1
0全石质、流砂±0
8市郊、村镇±1
2市区人行道±1
0公路边沟:石质(坚石、软石)边沟设计深度以下 0
4公路边沟:其它土质边沟设计深度以下 0
8公路路肩±0
8穿越铁路(距路面基)、公路(距路面基)±1
2沟渠、水塘±1
2河流按水底光缆要求注 1、边沟设计深度为公路或城建管理部门要求深度
注 2、石质、半石质地段应在边沟底和光缆上方各铺 100mm 厚细土和沙土,此时可将沟深视为光缆的深度

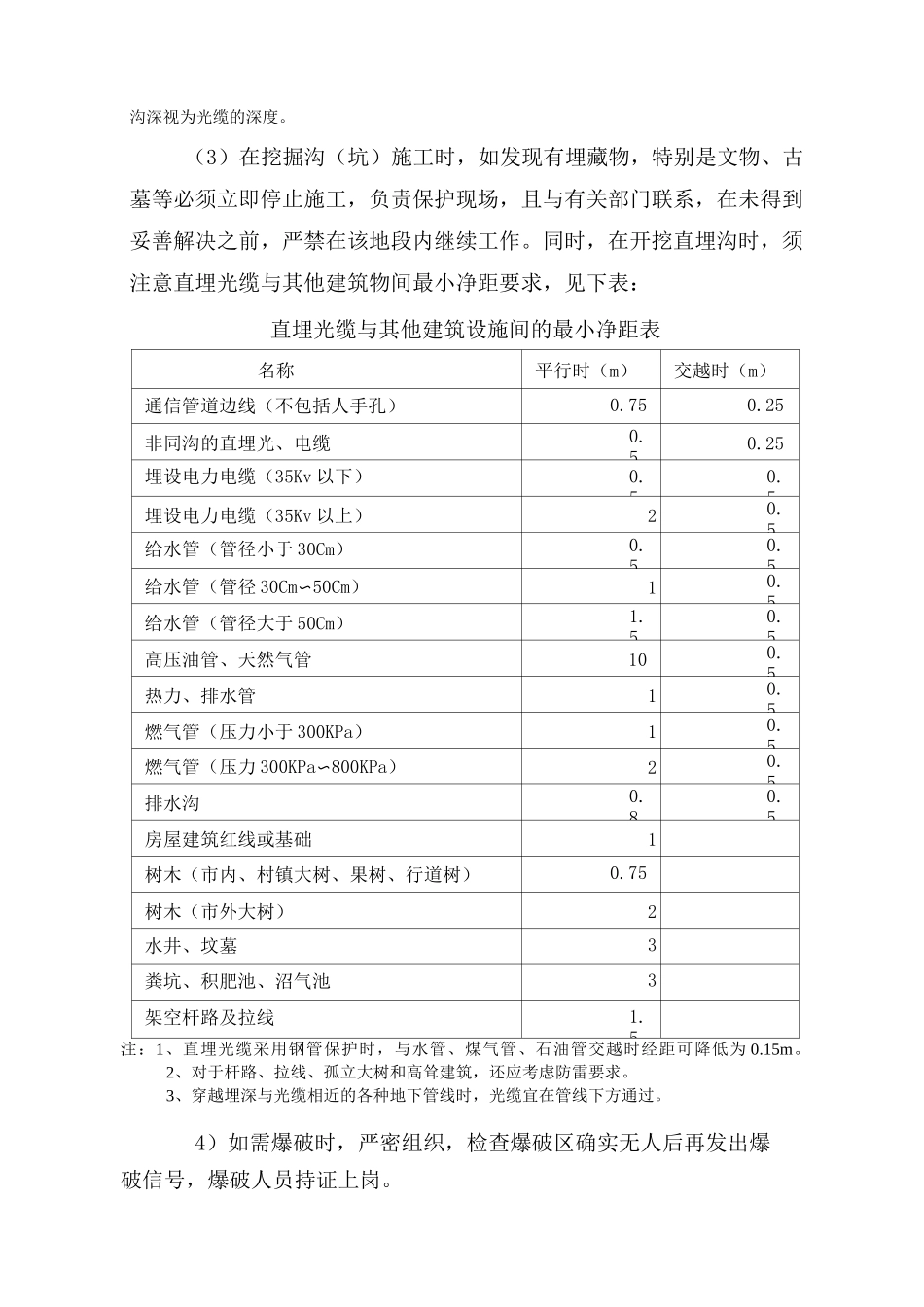

(3)在挖掘沟(坑)施工时,如发现有埋藏物,特别是文物、古墓等必须立即停止施工,负责保护现场,且与有关部门联系,在未得到妥善解决之前,严禁在该地段内继续工作
同时,在开挖直埋沟时,须注意直埋光缆与其他建筑物间最小净距要求,见下表:直埋光缆与其他建筑设施间的最小净距表名称平行时(m)交越时(m)通信管道边线(不包括人手孔)0
25非同沟的直埋光、电缆0
25埋设电力电缆(35Kv 以下)0
5埋设电力电缆(35Kv 以上)20
5给水管(管径小于 30Cm)0
5给水管(管径 30Cm〜50Cm)10
5给水管(管径大于 50Cm)1
5高压油管、天然气管100
5热力、排水管10
5燃气管(压力小于 300KPa)10
5燃气管(压力 300KPa〜800KPa)20
