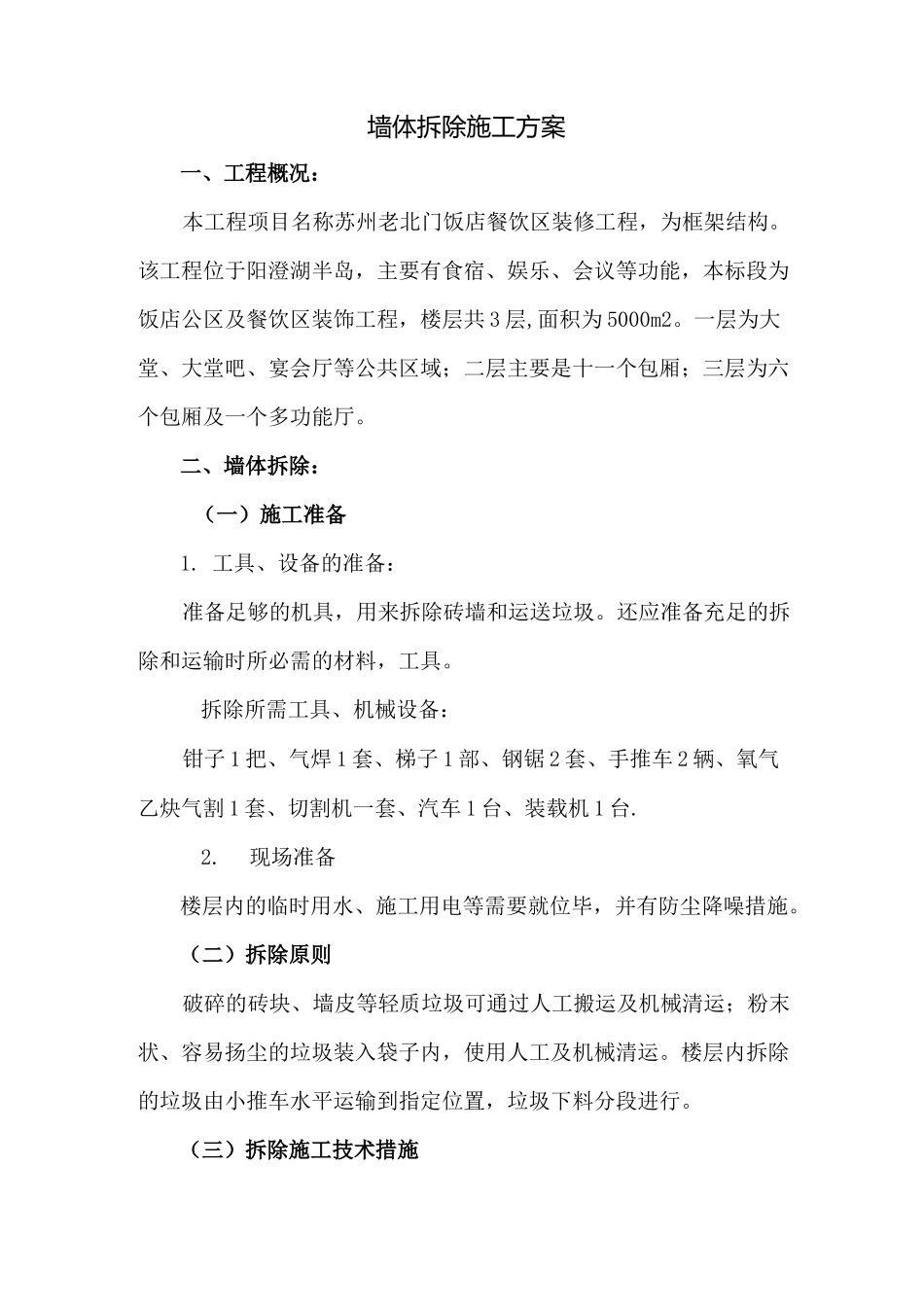

苏州老北门度假酒店餐饮区装修工程墙体拆除方案施工单位:苏州美瑞德建筑装饰有限公司二零一八年八月墙体拆除施工方案一、工程概况:本工程项目名称苏州老北门饭店餐饮区装修工程,为框架结构
该工程位于阳澄湖半岛,主要有食宿、娱乐、会议等功能,本标段为饭店公区及餐饮区装饰工程,楼层共 3 层,面积为 5000m2
一层为大堂、大堂吧、宴会厅等公共区域;二层主要是十一个包厢;三层为六个包厢及一个多功能厅
二、墙体拆除:(一)施工准备1
工具、设备的准备:准备足够的机具,用来拆除砖墙和运送垃圾
还应准备充足的拆除和运输时所必需的材料,工具
拆除所需工具、机械设备:钳子 1 把、气焊 1 套、梯子 1 部、钢锯 2 套、手推车 2 辆、氧气乙炔气割 1 套、切割机一套、汽车 1 台、装载机 1 台
现场准备楼层内的临时用水、施工用电等需要就位毕,并有防尘降噪措施
(二)拆除原则破碎的砖块、墙皮等轻质垃圾可通过人工搬运及机械清运;粉末状、容易扬尘的垃圾装入袋子内,使用人工及机械清运
楼层内拆除的垃圾由小推车水平运输到指定位置,垃圾下料分段进行
(三)拆除施工技术措施1

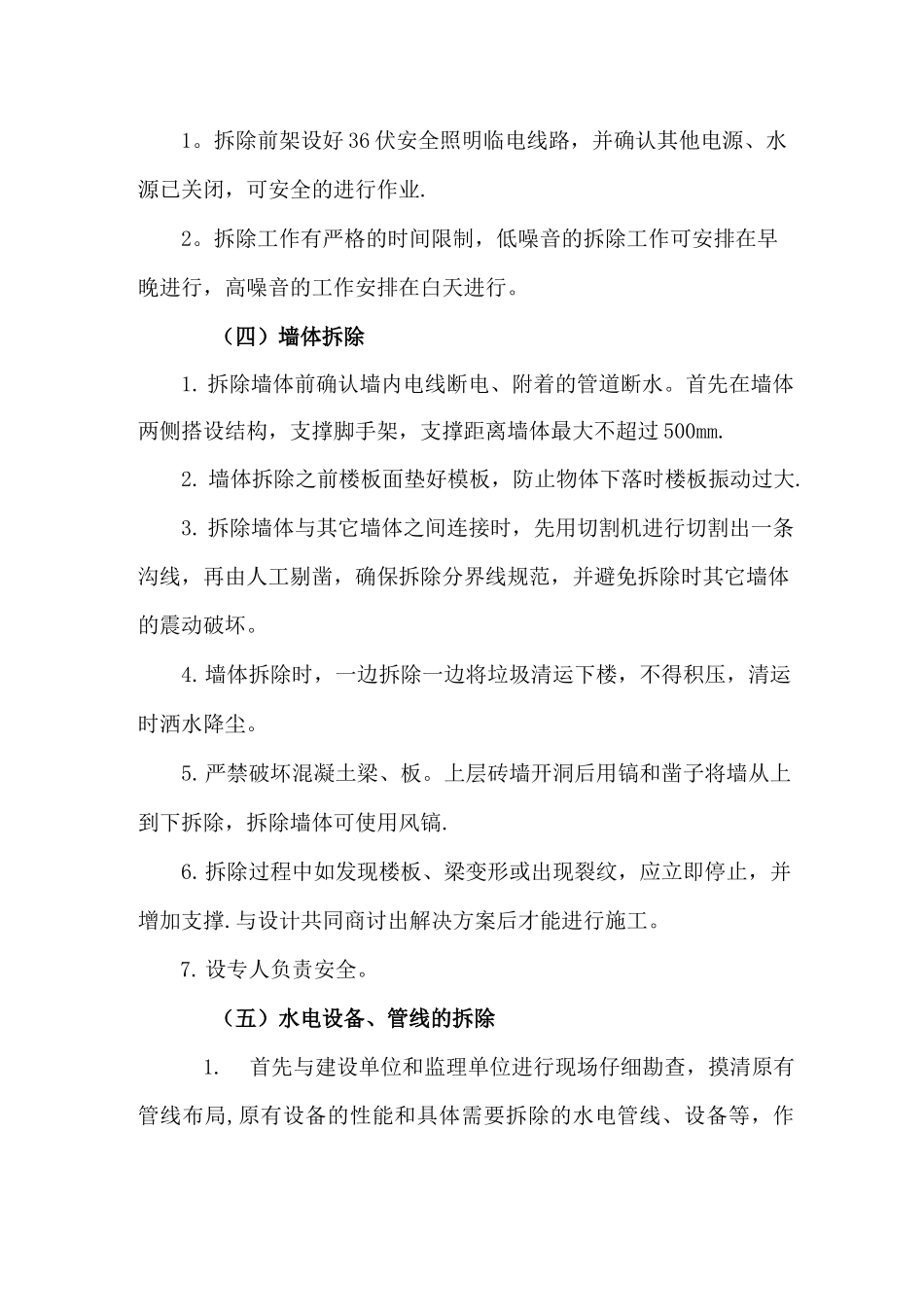

拆除前架设好 36 伏安全照明临电线路,并确认其他电源、水源已关闭,可安全的进行作业
拆除工作有严格的时间限制,低噪音的拆除工作可安排在早晚进行,高噪音的工作安排在白天进行
(四)墙体拆除1
拆除墙体前确认墙内电线断电、附着的管道断水
首先在墙体两侧搭设结构,支撑脚手架,支撑距离墙体最大不超过 500mm
墙体拆除之前楼板面垫好模板,防止物体下落时楼板振动过大
拆除墙体与其它墙体之间连接时,先用切割机进行切割出一条沟线,再由人工剔凿,确保拆除分界线规范,并避免拆除时其它墙体的震动破坏
墙体拆除时,一边拆除一边将垃圾清运下楼,不得积压,清运时洒水降尘
严禁破坏混凝土梁、板
上层砖墙开洞后用镐和凿子将
