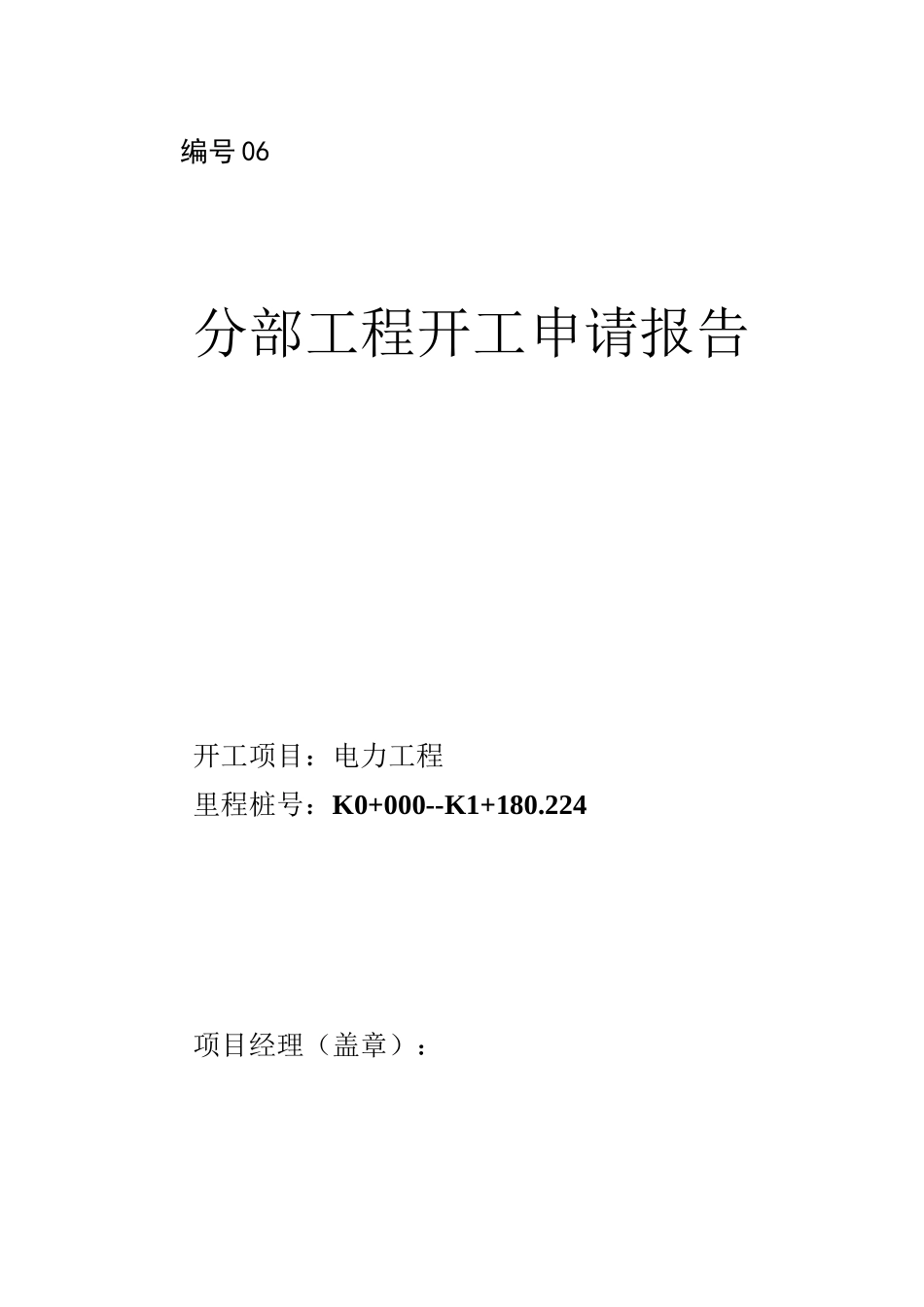

编号 06分部工程开工申请报告开工项目:电力工程里程桩号:K0+000--K1+180

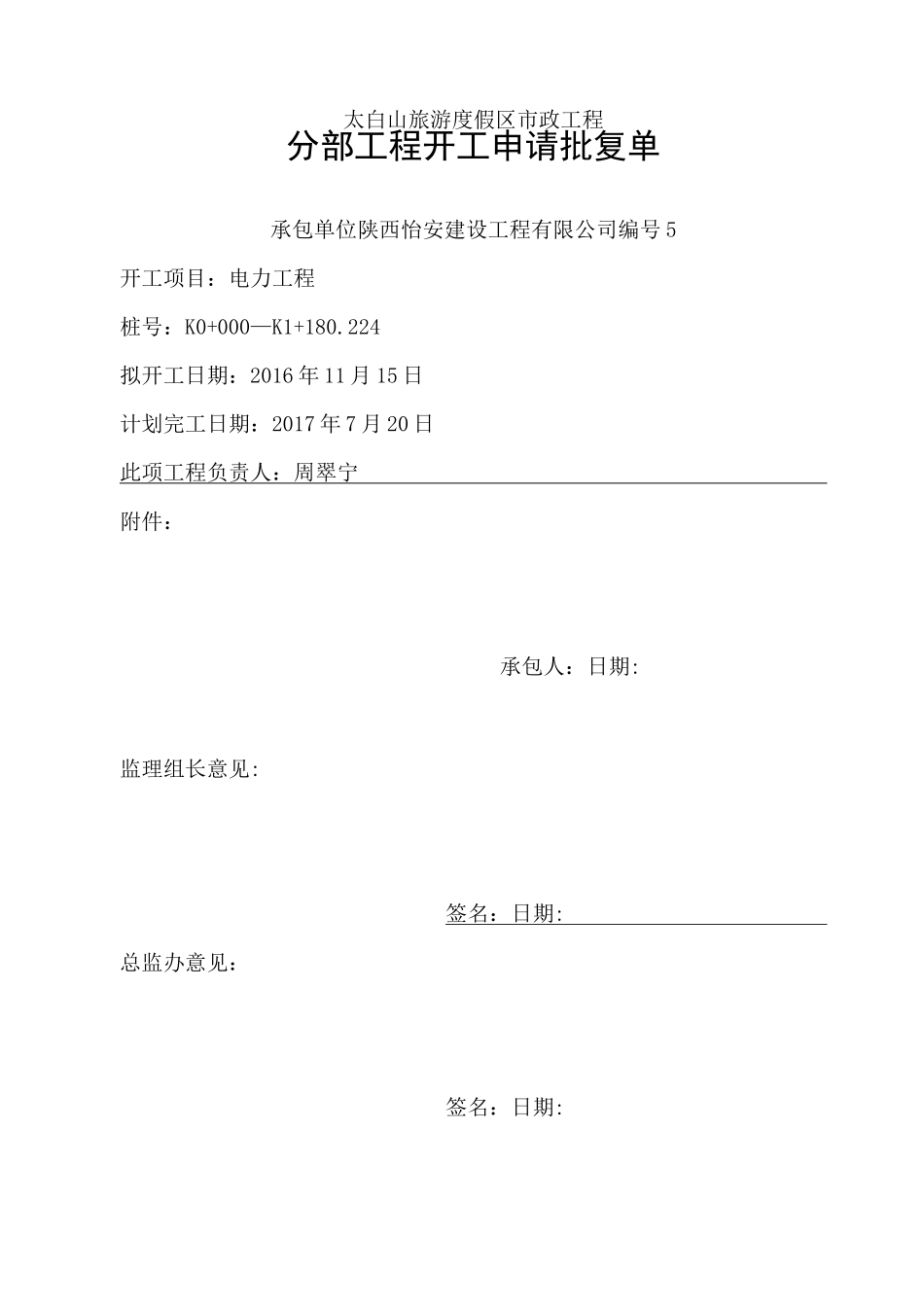

224项目经理(盖章):序号内容页数1分部工程开工申报表2分部工程现场管理人员表3分部工程现场人力表4分部工程进场机械设备表5电力工程施工工艺太白山旅游度假区市政工程分部工程开工申请批复单承包单位陕西怡安建设工程有限公司编号 5开工项目:电力工程桩号:K0+000—K1+180
224拟开工日期:2016 年 11 月 15 日计划完工日期:2017 年 7 月 20 日此项工程负责人:周翠宁附件:承包人:日期:监理组长意见:签名:日期:总监办意见:签名:日期:分部工程开工申报表承包单位:陕西怡安建设工程有限公司工程名称太白山旅游度假区市政工程商务大道桩号K0+000—K1+180
224拟定开工日期2016
15计划工期240 天完工日期2017
20材料情况准备就绪机械设备情况准备就绪人员情况主要人员施工负责人周翠宁工种数量技术负责人陈浩浩机械工1自检负责人胡志勇放线工2测量负责人李郎普工10试验负责人李铁刚附件:1、人员、进场材料、进场机械设备资料
2、工程相关试验资料
3、施工技术方案
项目经理(签字):年月日分部工程现场管理人员表承包单位:陕西怡安建设工程有限公司分部工程进场机械设备表承包单位:陕西怡安建设工程有限公司电力工程工艺流程测量放线 f 基坑开挖与支护垫层施工 f 管沟、工作井、三通井、检查井砌筑一压顶梁模板钢筋混凝土一井内壁水泥砂浆抹灰一井预制现浇混凝土盖板施工 f 管沟、工作井、三通井、检查井预制混凝土盖板制作安装 f 压顶梁塞缝处理 f 隐蔽验收 f 土方回填施工方法1
测量放线(1)根据电缆沟的内侧宽度,电缆沟的工作面为每边 40cm 宽,每10m 桩号放出电缆沟的开挖边桩,用双飞粉画出边线
(2)按照放好的边线开挖,两侧土保持垂直,开挖
