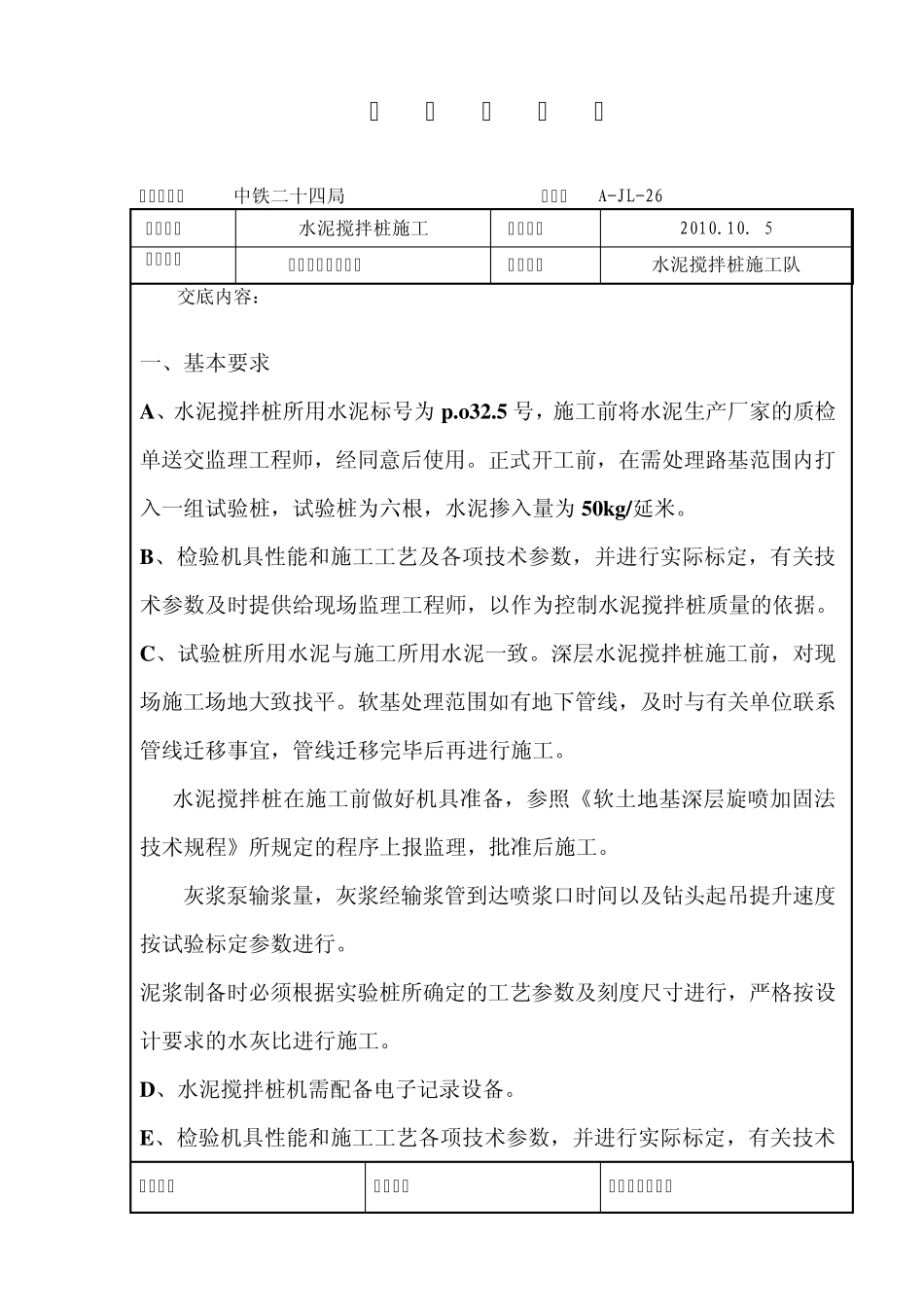

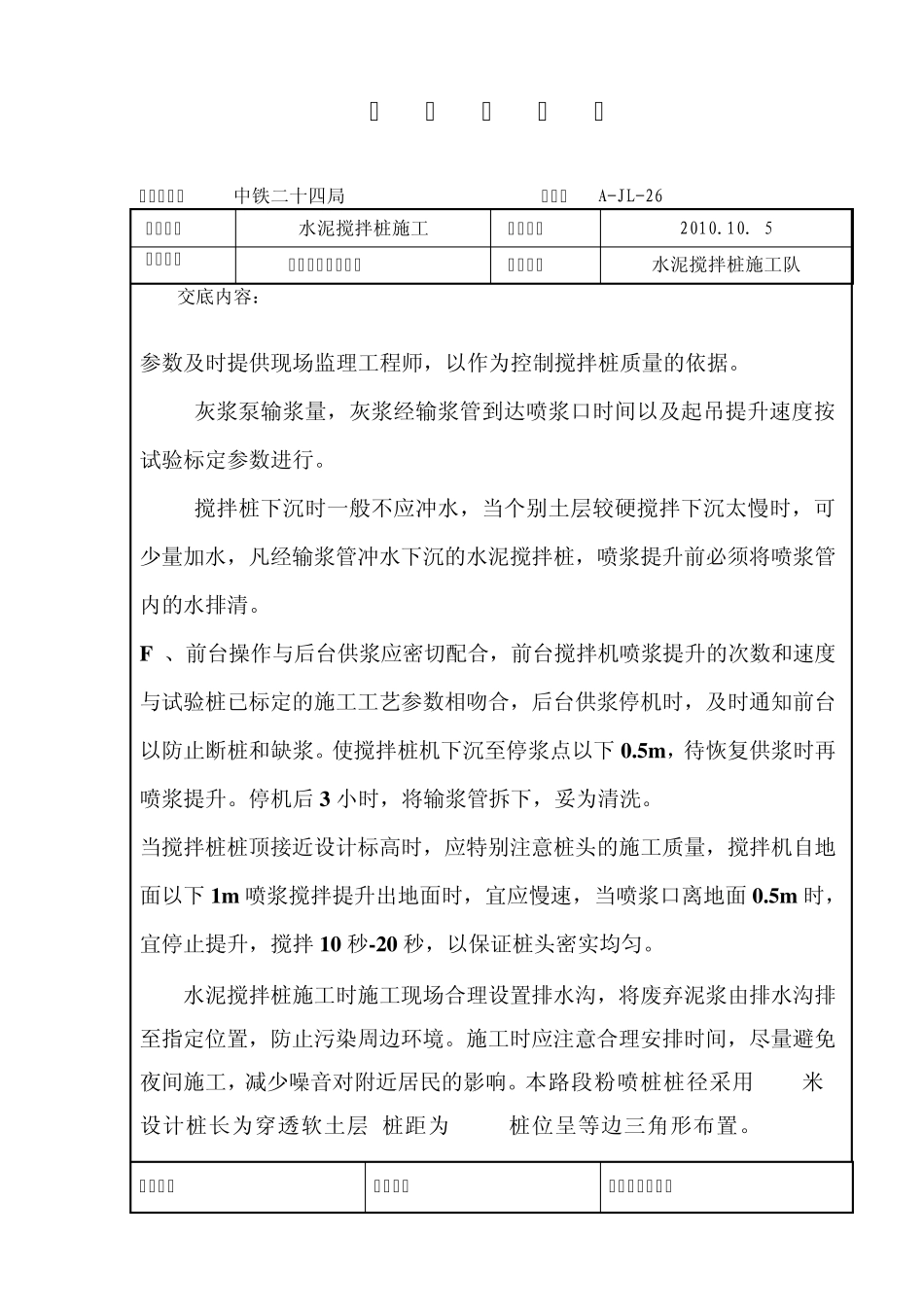

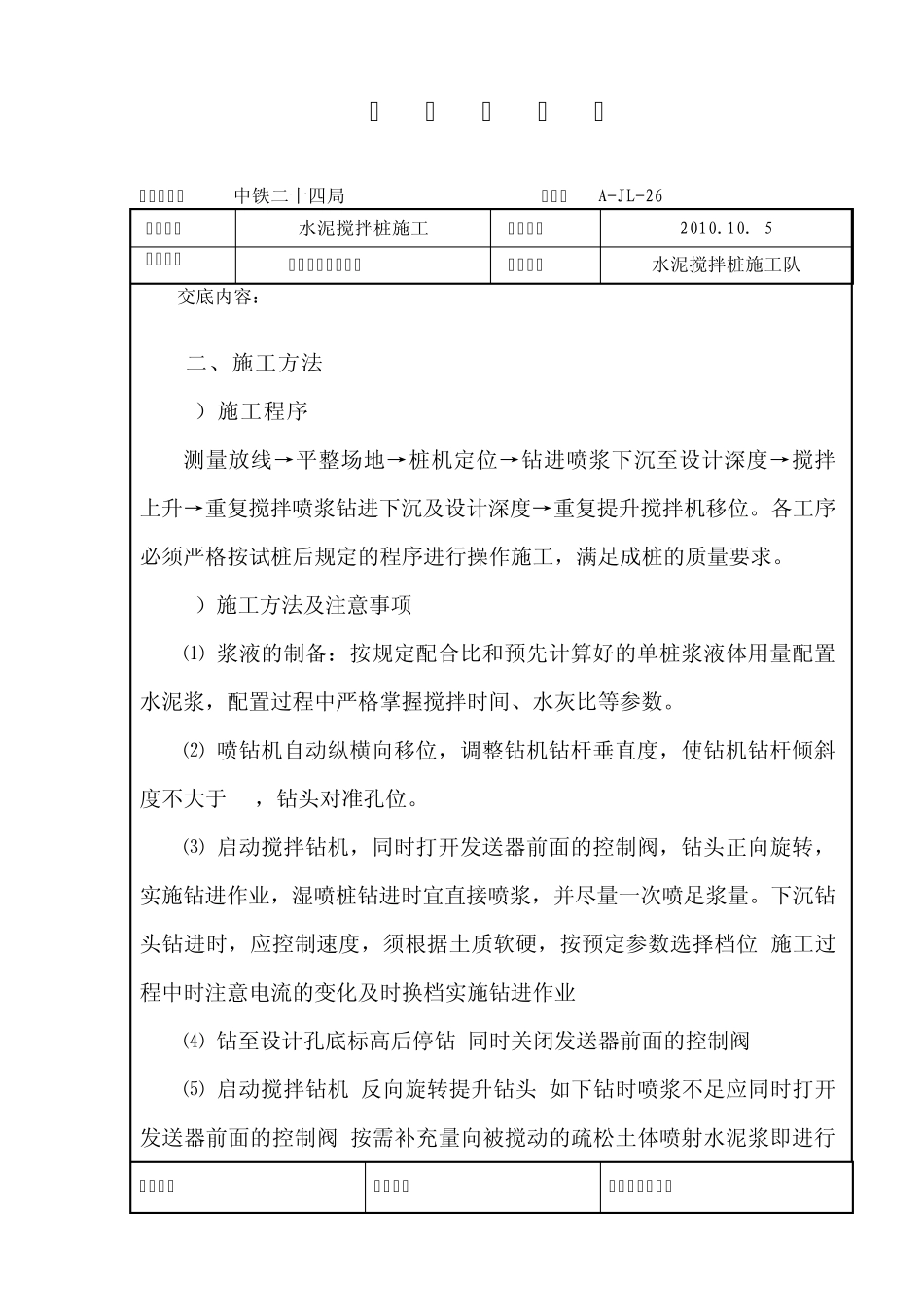

技 术 交 底 书 施工单位:中铁二十四局 编号:A-JL-26 工程名称 水泥搅拌桩施工 交底日期 2010.10. 5 交底单位 项目经理部工程部 接底单位 水泥搅拌桩施工队 交底内容: 交底人: 复核人: 接受人:见附表 一、基本要求 A、水泥搅拌桩所用水泥标号为 p.o32.5 号,施工前将水泥生产厂家的质检单送交监理工程师,经同意后使用。正式开工前,在需处理路基范围内打入一组试验桩,试验桩为六根,水泥掺入量为 50kg/延米。 B、检验机具性能和施工工艺及各项技术参数,并进行实际标定,有关技术参数及时提供给现场监理工程师,以作为控制水泥搅拌桩质量的依据。 C、试验桩所用水泥与施工所用水泥一致。深层水泥搅拌桩施工前,对现场施工场地大致找平。软基处理范围如有地下管线,及时与有关单位联系管线迁移事宜,管线迁移完毕后再进行施工。 水泥搅拌桩在施工前做好机具准备,参照《软土地基深层旋喷加固法技术规程》所规定的程序上报监理,批准后施工。 灰浆泵输浆量,灰浆经输浆管到达喷浆口时间以及钻头起吊提升速度按试验标定参数进行。 泥浆制备时必须根据实验桩所确定的工艺参数及刻度尺寸进行,严格按设计要求的水灰比进行施工。 D、水泥搅拌桩机需配备电子记录设备。 E、检验机具性能和施工工艺各项技术参数,并进行实际标定,有关技术 技 术 交 底 书 施工单位:中铁二十四局 编号:A-JL-26 工程名称 水泥搅拌桩施工 交底日期 2010.10. 5 交底单位 项目经理部工程部 接底单位 水泥搅拌桩施工队 交底内容: 交底人: 复核人: 接受人:见附表 参数及时提供现场监理工程师,以作为控制搅拌桩质量的依据。 灰浆泵输浆量,灰浆经输浆管到达喷浆口时间以及起吊提升速度按试验标定参数进行。 搅拌桩下沉时一般不应冲水,当个别土层较硬搅拌下沉太慢时,可少量加水,凡经输浆管冲水下沉的水泥搅拌桩,喷浆提升前必须将喷浆管内的水排清。 F 、前台操作与后台供浆应密切配合,前台搅拌机喷浆提升的次数和速度与试验桩已标定的施工工艺参数相吻合,后台供浆停机时,及时通知前台以防止断桩和缺浆。使搅拌桩机下沉至停浆点以下0.5m ,待恢复供浆时再喷浆提升。停机后 3 小时,将输浆管拆下,妥为清洗。 当搅拌桩桩顶接近设计标高时,应特别注意桩头的施工质量,搅拌机自地面以下1m 喷浆搅拌提升出地面时,宜应慢速,当喷浆口离地面 0.5m 时,宜停止提升,搅拌10 秒-20 秒,以保证桩头...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥搅拌桩技术交底三级

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
