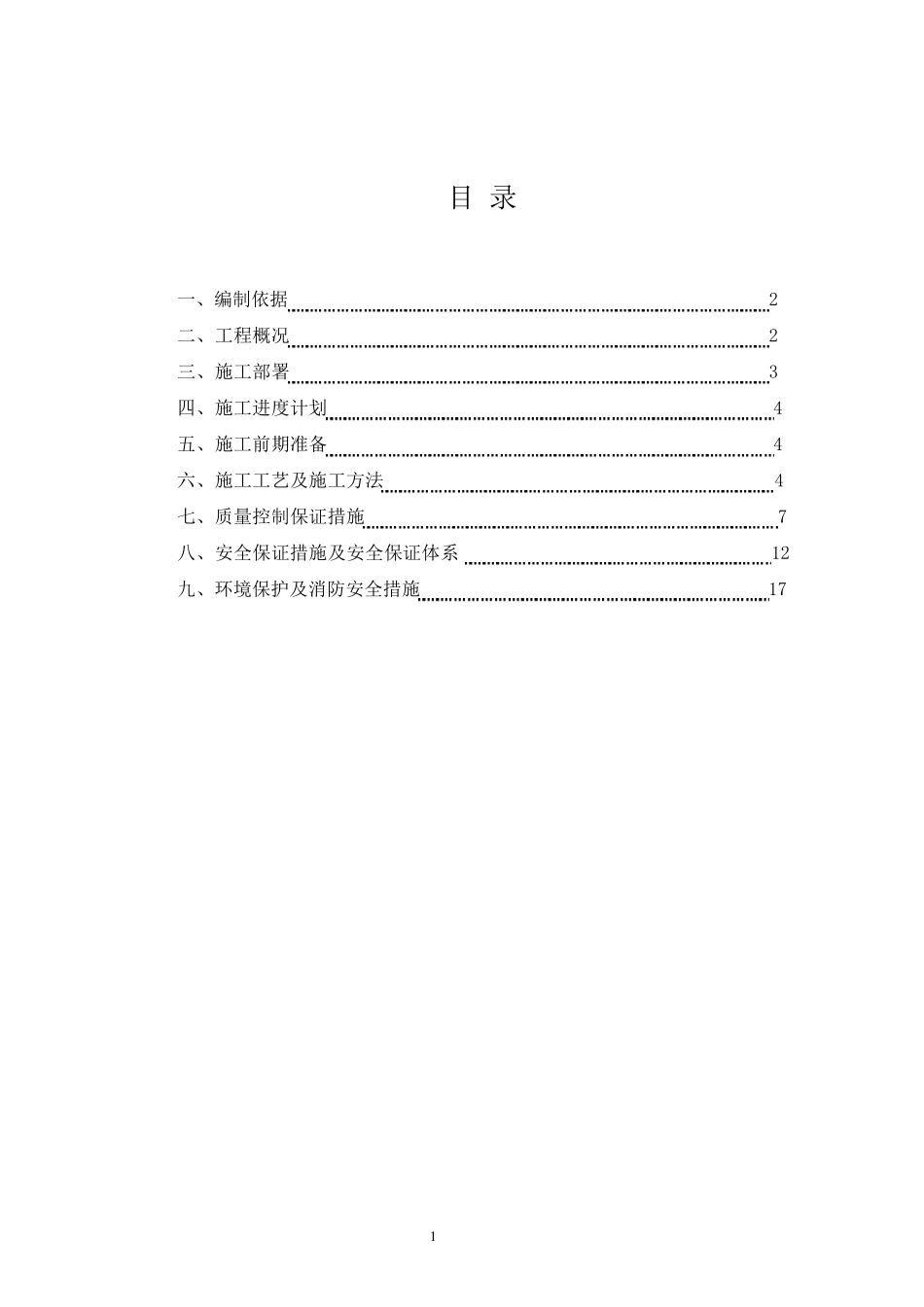

1 目 录 一、编制依据 2 二、工程概况 2 三、施工部署 3 四、施工进度计划 4 五、施工前期准备 4 六、施工工艺及施工方法 4 七、质量控制保证措施 7 八、安全保证措施及安全保证体系 12 九、环境保护及消防安全措施 17 2 一 、 编 制 依 据 1、 国 家 现 行 的 有 关 法 律 、 法 规 、 施 工 及 验 收 规 范 、 规 程 等 ; 2、 本 合 同 段 招 标 文 件 , 设 计 施 工 图 , 其 它 详 见 设 计 说 明 ; 3、 业 主 、 总 监 办 、 驻 地 监 理 的 有 关 文 件 、 规 定 等 ; 4、 我 公 司 投 入 本 项 目 的 施 工 机 械 、 上 场 人 员 等 ; 5、 本 工 程 地 质 情 况 详 见 《 岩 土 工 程 勘 察 报 告 》 。 二 、 工 程 概 况 110 千 伏 锦 和 ( 向 阳 ) 输 变 电 工 程 -变 电 站 土 建 工 程 , 位 于 盐 城 市 ,承 包 范 围 由 配 电 装 置 楼 , 室 外 工 程 , 安 装 工 程 组 成 , 其 中 配 电 装 置 楼 建筑 面 积 3943.5 平 方 米 , 戴 庄 路 以 东 园 林 大 道 南 侧 。 本 工 程 消防水池深度深、 面 积 大 , 并且靠近河边。 如果大 面 积 开挖,容易造成 渗水和 塌方 , 导致工 程 进度慢、 施 工 困难。 现 项 目 部提出用水泥搅拌桩进行 止水加固处理 。 水泥搅拌桩处理 范 围 主 要为消防水池结构物四侧 , 每侧 设 双排水泥搅拌桩: 1、 采用32.5R 复合 硅酸盐 水泥, 水泥掺入 量为15%, 水灰比 为0.4`~0.5m; 2、 桩位 水平 允许偏差≤50mm, 桩身垂直允许偏差≤0.5%。 3、 设 计 深层搅拌桩长为8m ,桩与桩之间搭接为200mm。 4、 超灌长度皆为500mm。 5、 双轴Ø 700 水泥搅拌桩每米 水泥用量为195kg。 6、 桩径双轴Ø700 的 工 作 量约 为1200 立 方 ,最 终 工 作 量按 实 计 算 。 三 、 施 工 部署 搅拌桩由 我 公 司 的 专 业 施 工 队 负 责 施 工 。 根 据 本 工 程 特 点 及 工 程量, 本 队 安 排2 个 工 班 作 业 施 工 , 同 时 每个 工 班 配 备 相 应 的 人 员 。 3 1、施工组织机构框架 2、进场机械设备一览...
