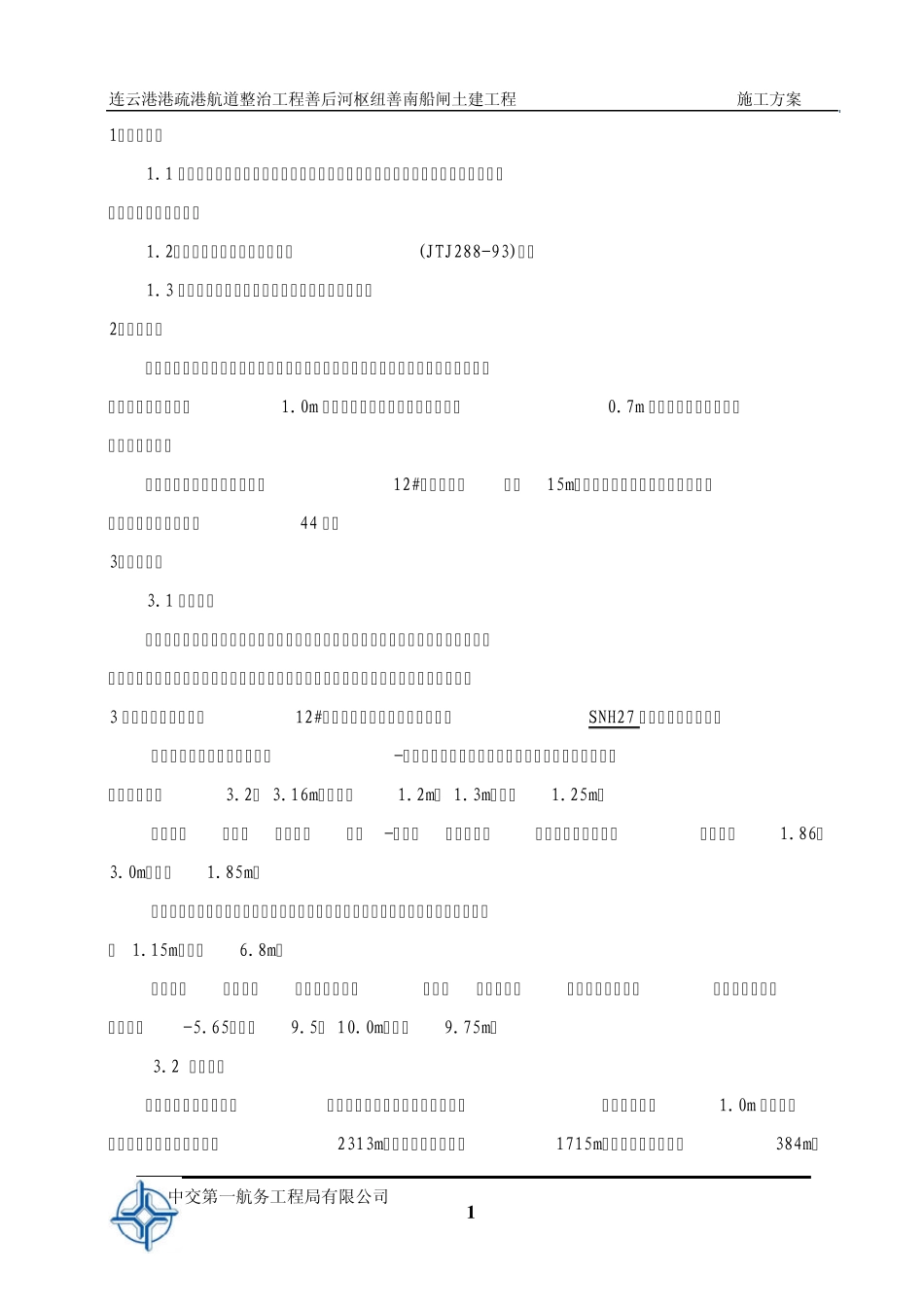

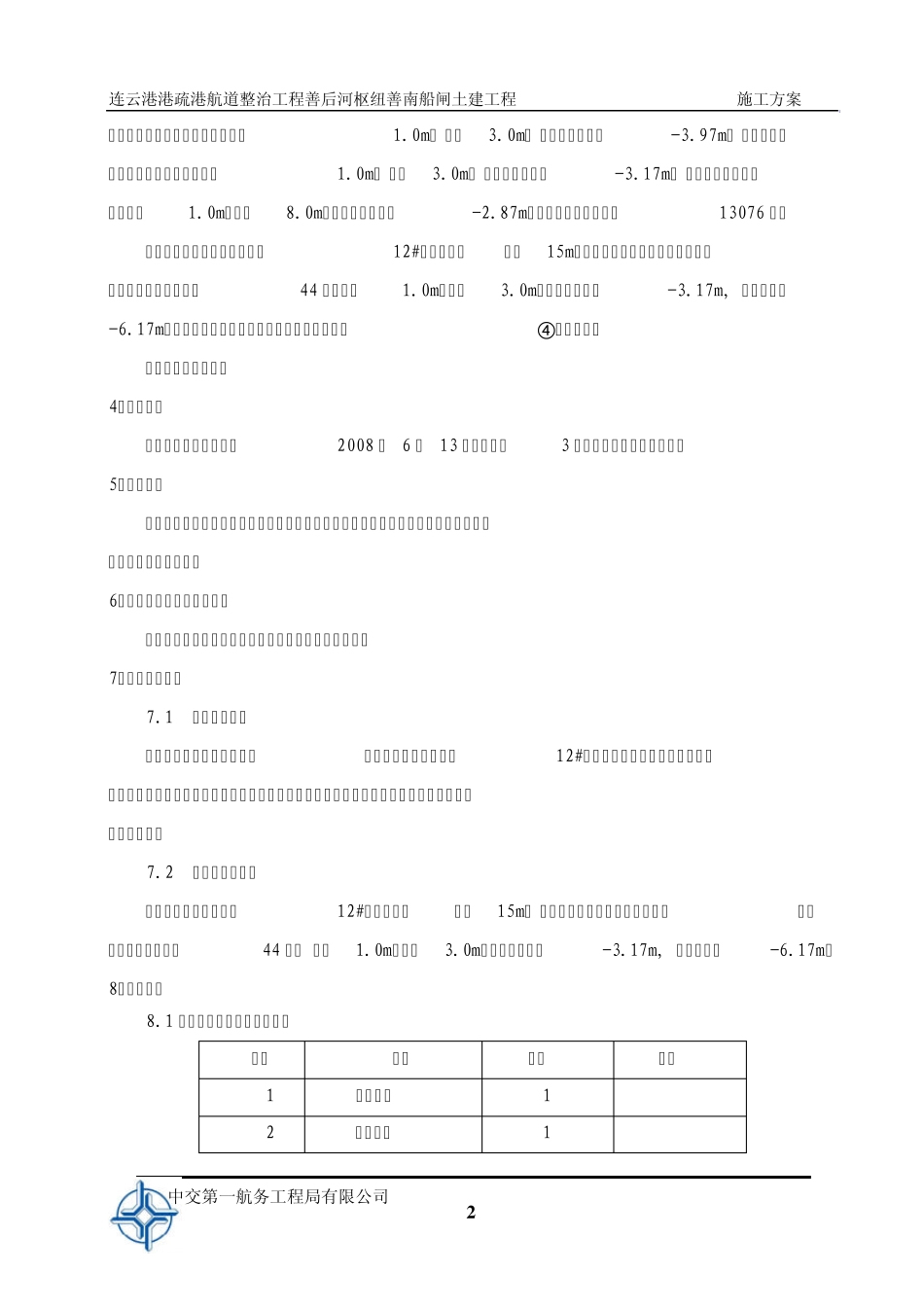

连云港港疏港航道整治工程善后河枢纽善南船闸土建工程 施工方案 中交第一航务工程局有限公司 1 1.编制依据 1
1 连云港港疏港航道整治工程善后河枢纽工程善南船闸施工图,第四部分,上、下游引航道及附件结构
2《船闸工程质量检验评定标准(JTJ288-93)》
3 善后河枢纽工程施工图纸《设计修改、补充表》 2.编制说明 本方案根据现有的设计资料和相关规范、标准编制,仅对善南船闸导航墙、靠船墩、直立式驳岸基础直径1
0m 水泥搅拌桩及半直立驳岸基础直径0
7m 水泥搅拌桩施工做具体的说明和指导
本次施工选取下游引航道左侧12#直立式驳岸(长15m)基础水泥搅拌桩作为首件工程,基础水泥搅拌桩数量为44 根
3.工程概况 3
1 地质条件 本工程是连云港港疏港航道的组成部分,位于灌云县伊芦乡三川村与盐河之间
构筑物所在的区域地层自上往下依次是素填土、粘土、淤泥、细砂、粘土
开挖能揭露的是前3 层土,根据下游左侧12#直立式驳岸最接近地质勘探孔号SNH27 揭示地质情况如下: -素填土:黄色、灰黄色,软-可塑,成份以粘性土为主,含少量植物根系
出露地表,地面标高3
16m,厚度为1
3m,平均1
-粘土:灰黄,黄灰色,软塑-可塑
切面光滑,干强度及韧性中等
0m,厚度1
-淤泥:灰色,饱和,流塑,手感滑腻,局部见少量贝壳碎片
该层普遍分布层顶标高 1
15m,厚度6
—粘土:灰黄色
杂兰灰色条带,可塑,切面光滑,韧性及干强度高
该层普遍分布,层顶标高-5
65,厚度9
0m,平均9
2 工程概况 本工程上下游导航墙、靠船墩以及上下游的直立式驳岸,基础均为直径1
0m 水泥搅拌桩基础
上游直立式驳岸长2313m,下游直立式驳岸长1715m,上下游导航墙段为384m
