省道S208 璧城至丁家段道路改造工程二标段 水泥混凝土路面破碎施工方案 编 制 单 位 : X X X X 公 司 二 O 一二 年九月 2 水泥混凝土路面破碎施工方案 一、编制依据 1、省道 S208 璧城至丁家段道路改造工程二标段施工图设计

2、路面施工合同
3、《公路路面施工技术规范(JTGF40-2004)》
二、编制范围与工程概况 1、编制范围 省道 S208 璧城至丁家段道路改造工程二标段水泥混凝土路面破碎工程
2、工程概况 省道 S208 璧城至丁家段起于壁山县城,起点桩号为 K134+939,止于壁山县丁家镇,终点桩号为 K163+139
二标段的起止桩号为:K143+939~K152+939
三、设备、人员和材料 (一)、设备 1
施工机械设备 本合同段共投入主要机械设备详见《进场设备报验单》
试验检测设备 工地设工地试验室,配备专职试验人员,负责本标段进场材料的抽检或送检,负责工地成品或半成品的检验和试验工作

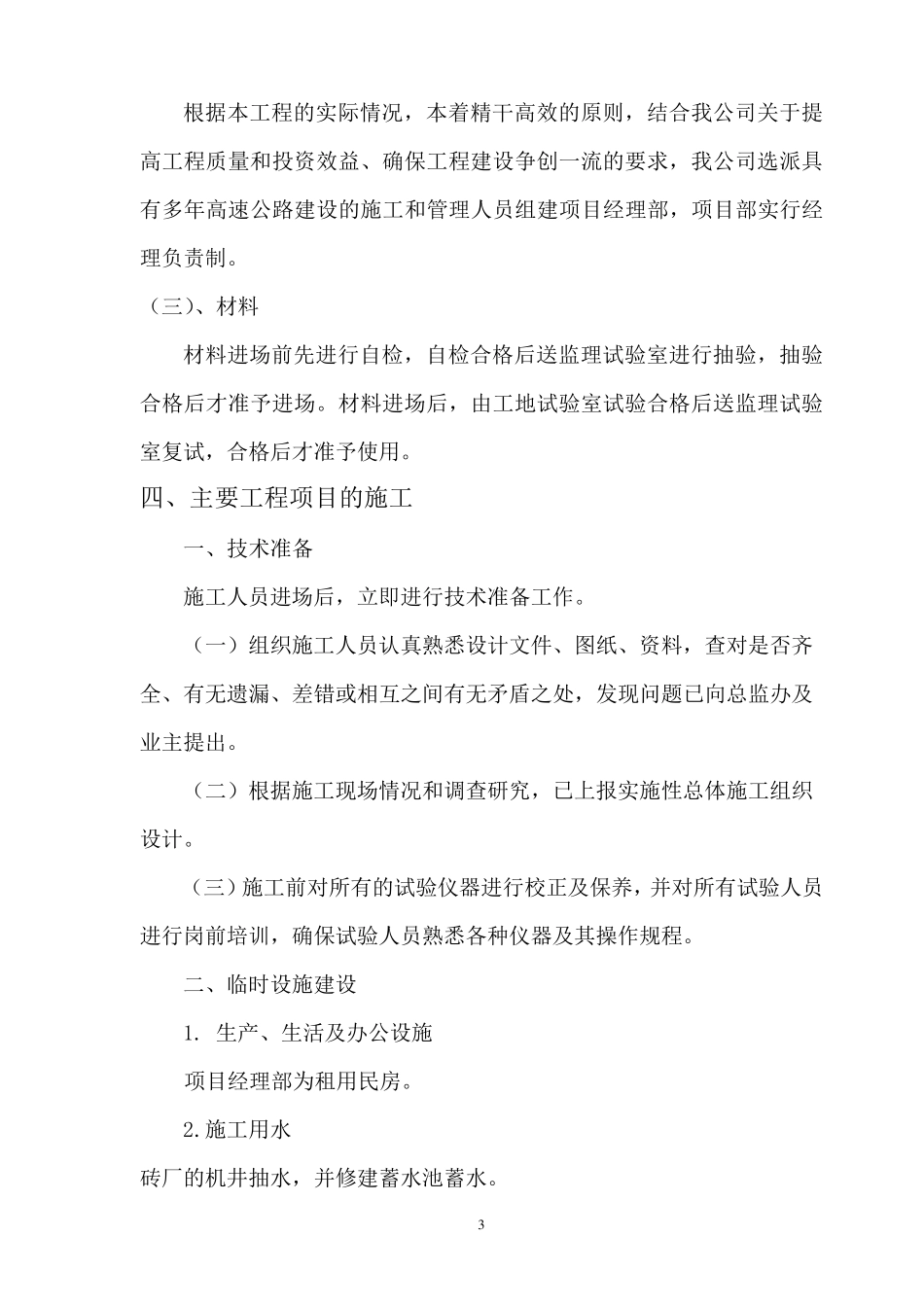

(二)、人员 3 根据本工程的实际情况,本着精干高效的原则,结合我公司关于提高工程质量和投资效益、确保工程建设争创一流的要求,我公司选派具有多年高速公路建设的施工和管理人员组建项目经理部,项目部实行经理负责制
(三)、材料 材料进场前先进行自检,自检合格后送监理试验室进行抽验,抽验合格后才准予进场
材料进场后,由工地试验室试验合格后送监理试验室复试,合格后才准予使用
四、主要工程项目的施工 一、技术准备 施工人员进场后,立即进行技术准备工作
(一)组织施工人员认真熟悉设计文件、图纸、资料,查对是否齐全、有无遗漏、差错或相互之间有无矛盾之处,发现问题已向总监办及业主提出
(二)根据施工现场情况和调查研究,已上报实施性总体施工组织设计
(三)施工前对所有的试验仪器进行校正及保养,并对所有试验人员进行岗前培训,确保试验人
