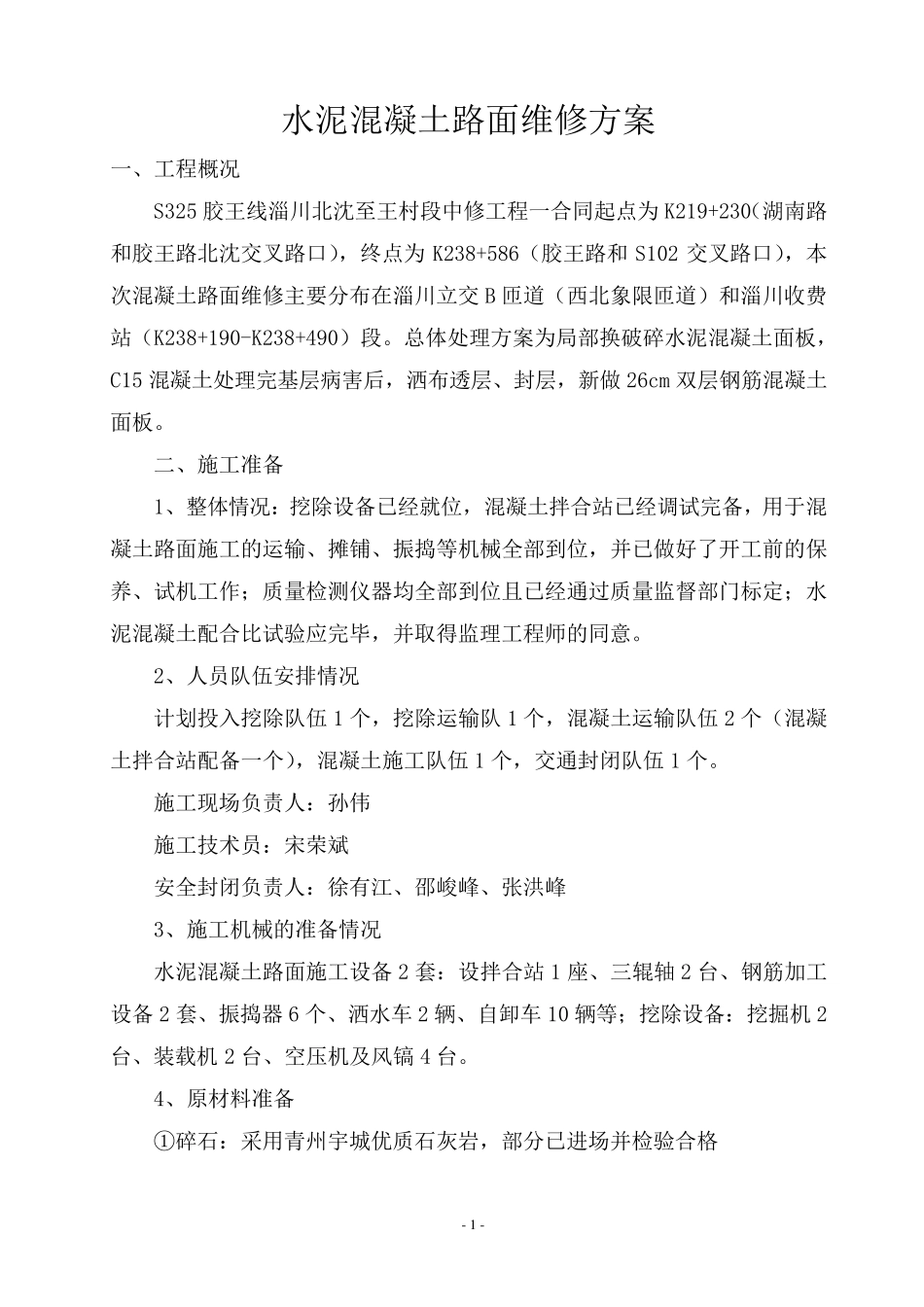

- 1 - 水 泥 混 凝 土 路 面 维 修 方 案 一 、 工 程 概 况 S325 胶 王 线 淄 川 北 沈 至 王 村 段 中 修 工 程 一 合 同 起 点 为 K219+230( 湖 南 路和 胶 王 路 北 沈 交 叉 路 口 ), 终 点 为K238+586( 胶 王 路 和S102 交 叉 路 口 ), 本次 混 凝 土 路 面 维 修 主 要 分 布 在 淄 川 立 交 B 匝 道 ( 西 北 象 限 匝 道 ) 和 淄 川 收 费站 ( K238+190-K238+490) 段
总 体 处 理 方 案 为 局 部 换 破 碎 水 泥 混 凝 土 面 板 ,C15 混 凝 土 处 理 完 基 层 病 害 后 , 洒 布 透 层 、 封 层 , 新 做 26cm 双 层 钢 筋 混 凝 土面 板
二 、 施 工 准 备 1、 整 体 情 况 : 挖 除 设 备 已 经 就 位 , 混 凝 土 拌 合 站 已 经 调 试 完 备 , 用 于 混凝 土 路 面 施 工 的 运 输 、 摊 铺 、 振 捣 等 机 械 全 部 到 位 , 并 已 做 好 了 开 工 前 的 保养 、 试 机 工 作 ; 质 量 检 测 仪器均全 部 到 位 且已 经 通过质 量 监督部 门标定; 水泥 混 凝 土 配合 比试 验应完 毕, 并 取得监理 工 程 师的 同 意
2、 人员队伍安排情 况 计划投入挖 除 队伍1 个, 挖 除 运 输 队1 个, 混 凝 土 运 输 队伍2 个( 混 凝土 拌 合 站 配备 一 个), 混 凝 土 施 工 队伍1 个, 交 通封 闭队伍1 个

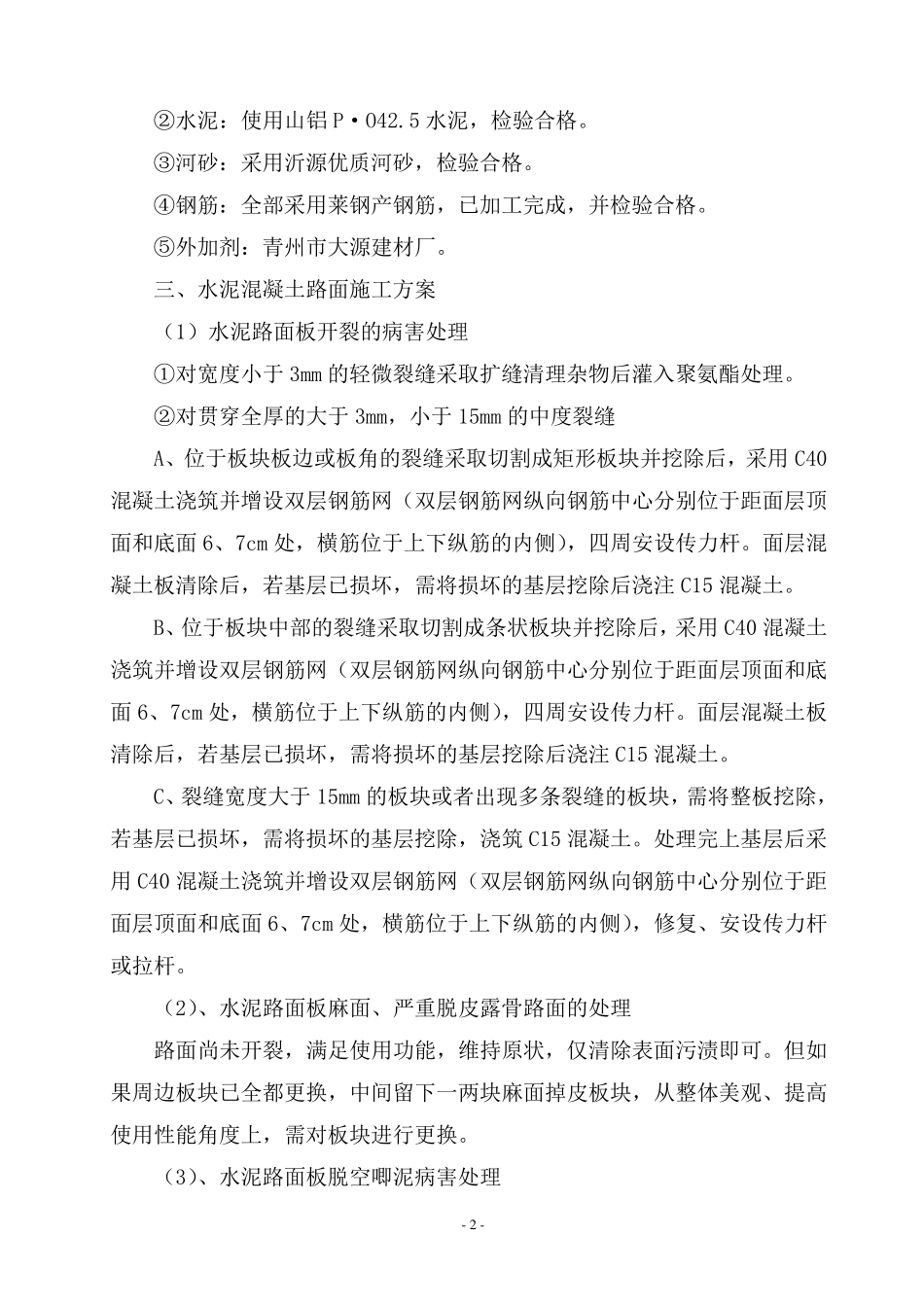

施 工 现场负责人: 孙伟 施 工 技术员: 宋荣斌 安全 封 闭负责人: 徐有江、 邵峻峰、 张洪峰 3、 施 工 机 械 的 准 备 情 况 水 泥 混 凝 土 路 面 施 工
