乌兰坝林场——横河子段 页脚内容 道路面水泥混凝土施工方案 乌兰坝林场——横河子段 页脚内容 道路面水泥混凝土施工方案 一、 编制依据 1、 《公路水泥混凝土路面施工技术规范》JTG F30— 2003 2、 《公路工程质量检验评定标准》JTGF80/1-2004 3、 《公路工程施工安全技术规程》JTJ076/1-95 4、 设计主要依据的规范、规定和标准 二、工程概况 新鑫桥路基全长 2691
195 米,为二级公路,与群英桥交叉以西K0+000~K0+384
9 和 K0+884
9~K2+458
4 路段,路面宽 9 米,路基宽12 米
路面横坡 1
5%,土路肩横坡 3%;与群英桥交叉以东K2+458
4~K3+196
455 路段,路面宽 12 米,路基宽 15 米
5%,土路肩横坡 3%
路面结构为 30cm12%石灰稳定土+18cm 水泥稳定碎石+乳化沥青下封层+24cm 水泥混凝土路面
全线水泥混凝土路面共 26480 ㎡
三、施工准备 1、人员与施工组织 针对本工程工期紧、地方干扰因素多,协调难度大的现状,准备选调一支有丰富施工经验协调能力强,善打硬仗的优秀施工队伍,并配以足够的技术管理人员

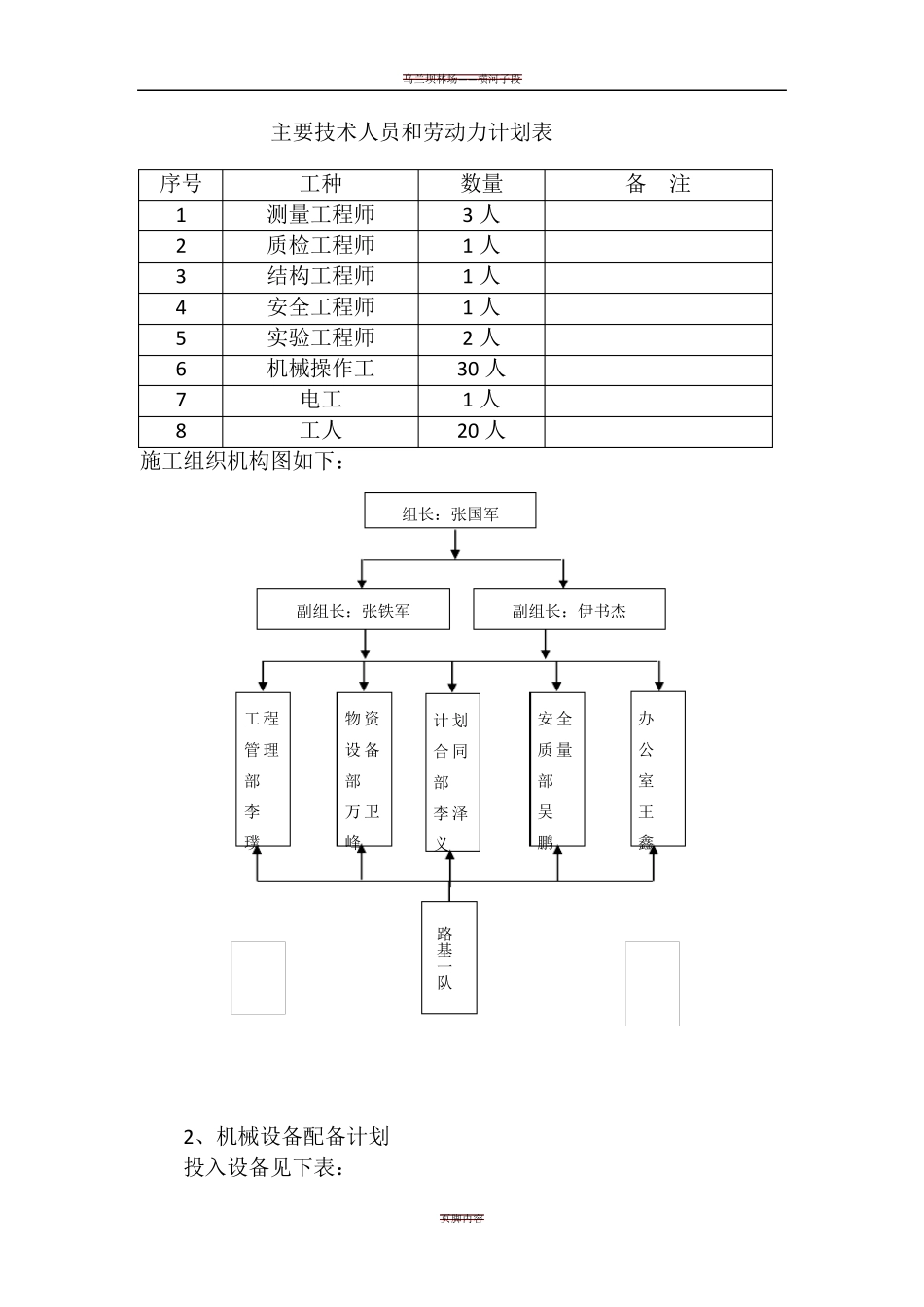

根据工程数量和现场施工条件,我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如 下: 乌兰坝林场——横河子段 页脚内容 主要技术人员和劳动力计划表 序号 工种 数量 备 注 1 测量工程师 3 人 2 质检工程师 1 人 3 结构工程师 1 人 4 安全工程师 1 人 5 实验工程师 2 人 6 机械操作工 30 人 7 电工 1 人 8 工人 20 人 施工组织机构图如下: 2、机械设备配备计划 投入设备见下表: 工程管 理部 李 璞 物 资设 备部 万 卫峰 安全质量部 吴 鹏 办 公 室 王 鑫 副组长:张铁军 副组长:伊书杰
