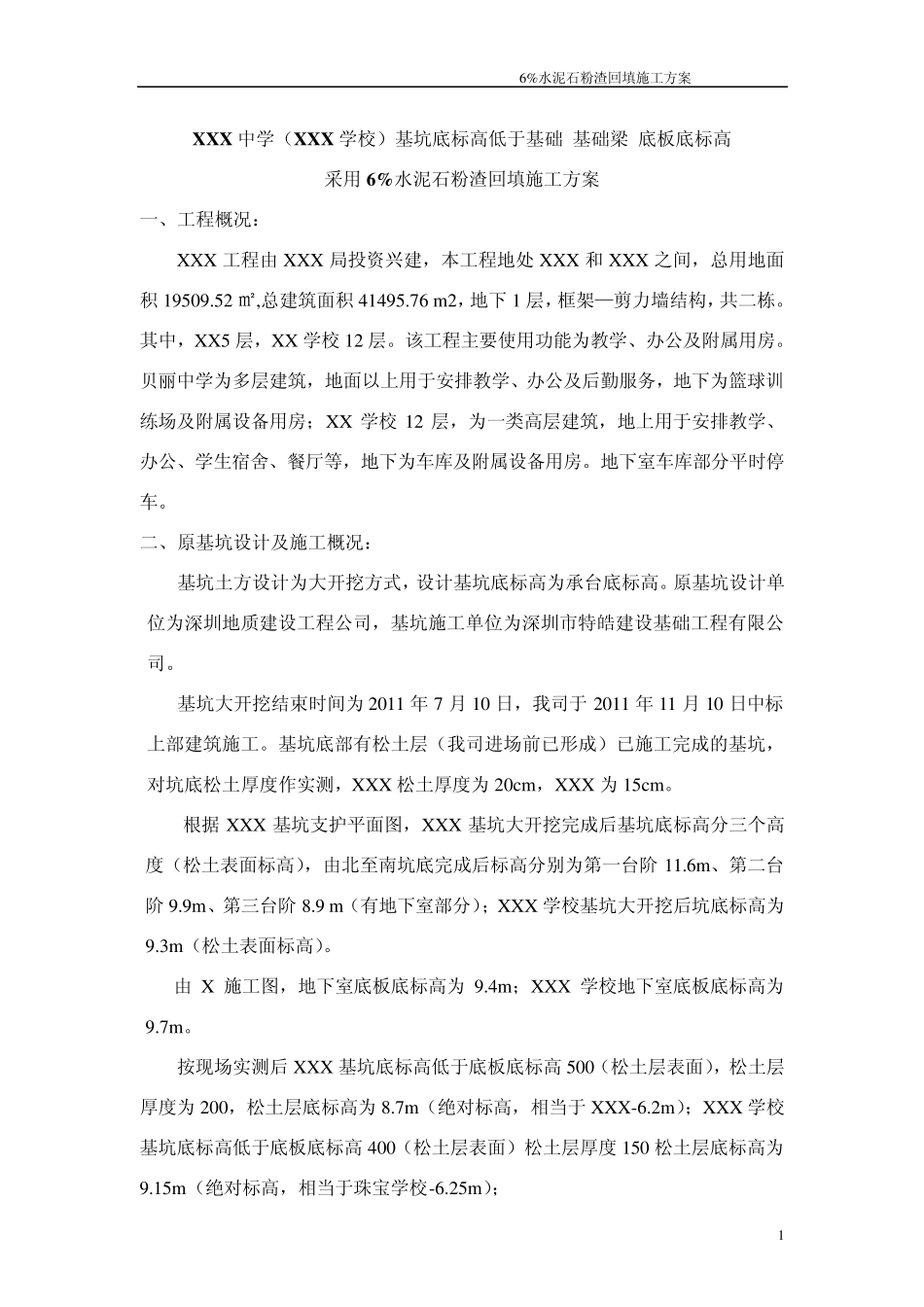

6%水泥石粉渣回填施工方案 1 X X X 中学(X X X 学校)基坑底标高低于基础 基础梁 底板底标高 采用6%水泥石粉渣回填施工方案 一、工程概况: XXX 工程由XXX 局投资兴建,本工程地处XXX 和XXX 之间,总用地面积19509
52 ㎡,总建筑面积41495
76 m 2,地下1 层,框架—剪力墙结构,共二栋
其中,XX5 层,XX 学校12 层
该工程主要使用功能为教学、办公及附属用房
贝丽中学为多层建筑,地面以上用于安排教学、办公及后勤服务,地下为篮球训练场及附属设备用房;XX 学校12 层,为一类高层建筑,地上用于安排教学、办公、学生宿舍、餐厅等,地下为车库及附属设备用房
地下室车库部分平时停车

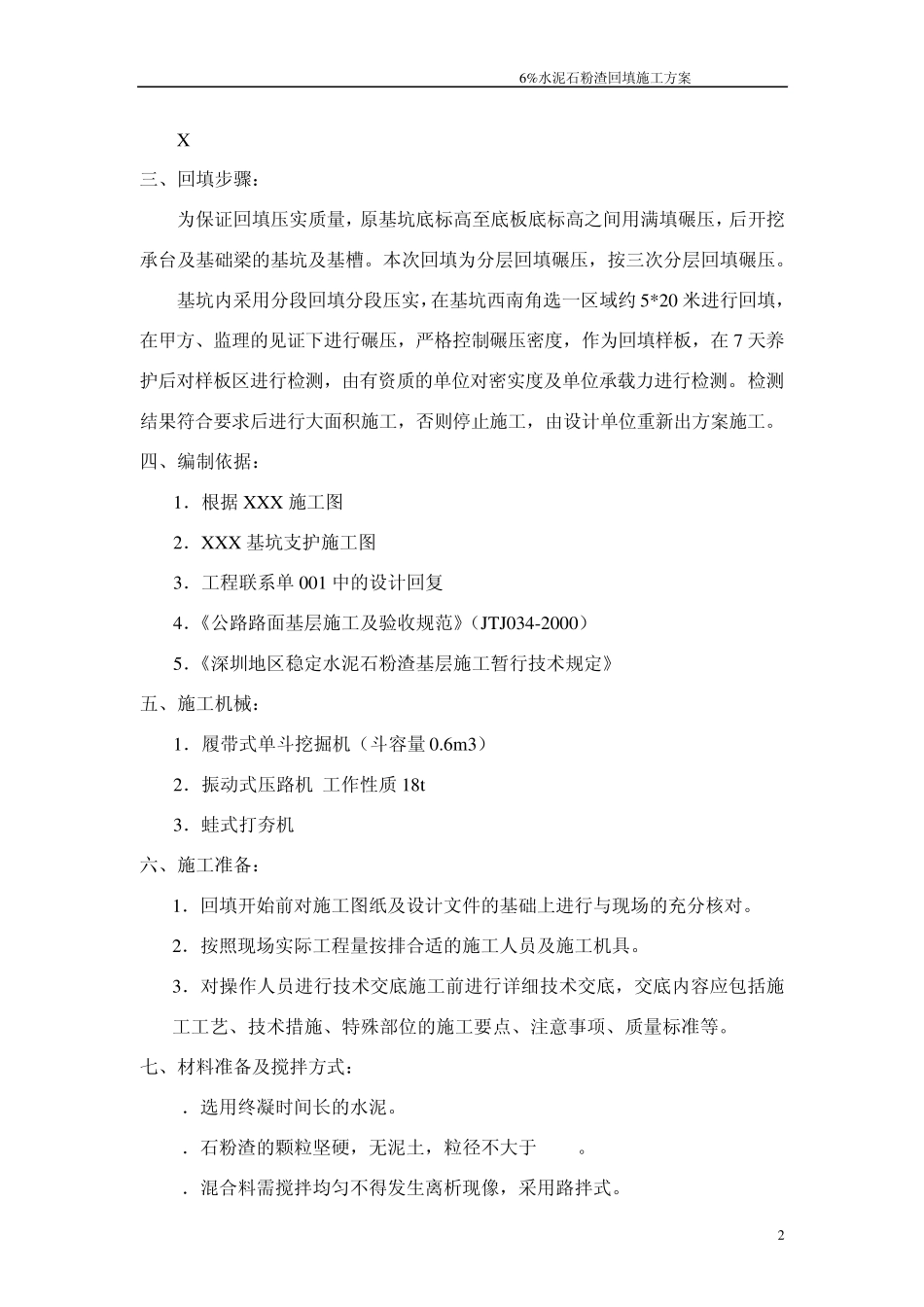

二、原基坑设计及施工概况: 基坑土方设计为大开挖方式,设计基坑底标高为承台底标高

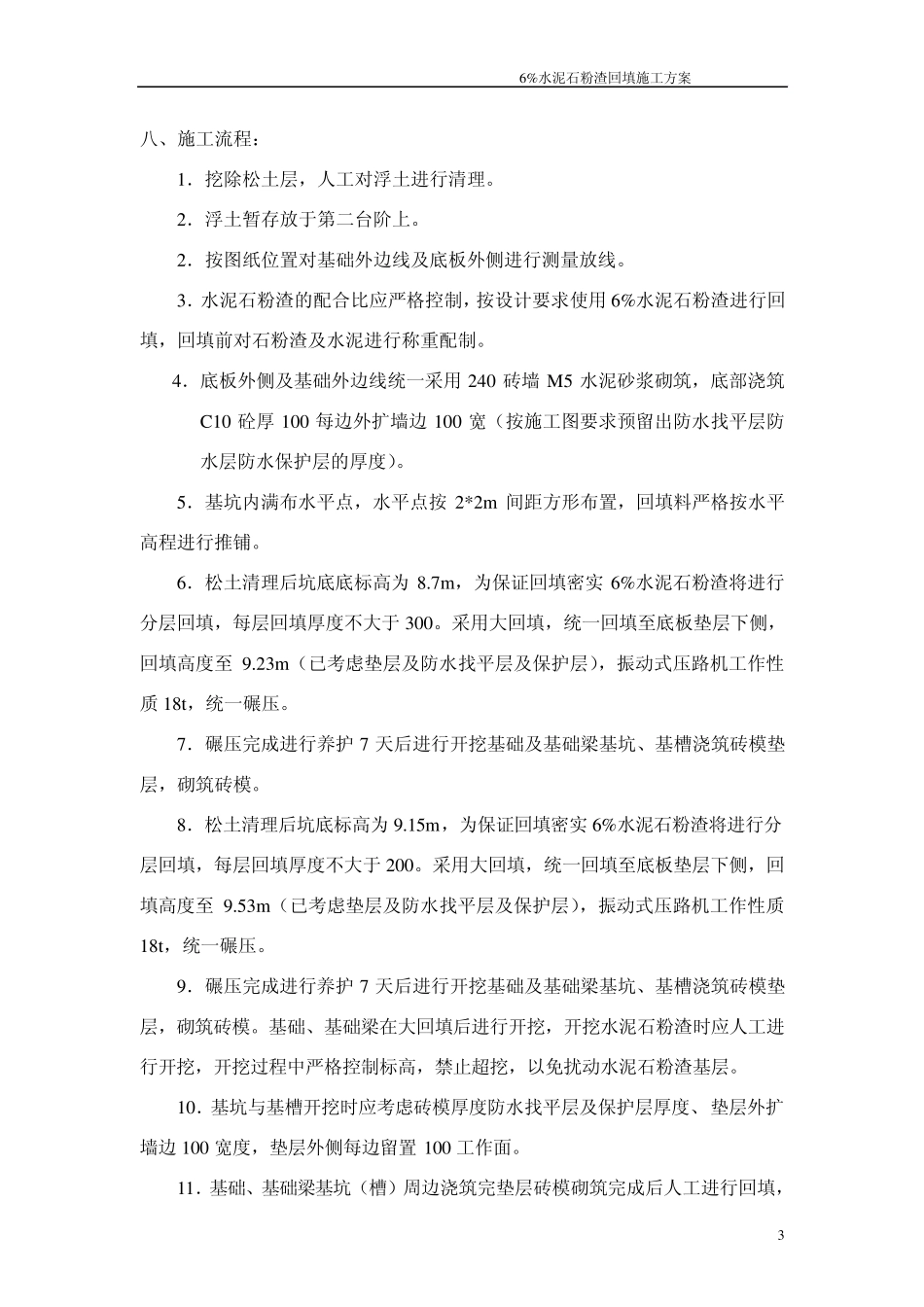

原基坑设计单位为深圳地质建设工程公司,基坑施工单位为深圳市特皓建设基础工程有限公司
基坑大开挖结束时间为 2011 年 7 月 10 日,我司于2011 年 11 月 10 日中标上部建筑施工
基坑底部有松土层(我司进场前已形成)已施工完成的基坑,对坑底松土厚度作实测,XXX 松土厚度为 20cm ,XXX 为 15cm
根据 XXX 基坑支护平面图,XXX 基坑大开挖完成后基坑底标高分三个高度(松土表面标高),由北至南坑底完成后标高分别为第一台阶 11
6m 、第二台阶 9
9m 、第三台阶 8
9 m (有地下室部分);XXX 学校基坑大开挖后坑底标高为9
3m (松土表面标高)
由X 施工图,地下室底板底标高为 9
4m ;XXX 学校地下室底板底标高为9
按现场实测后 XXX 基坑底标高低于底板底标高500(松土层表面),松土层厚度为 200,松土层底标高为 8
7m (绝对标高,相当于XXX-6
2m );XXX 学校基坑底标高低于底板底标高400
