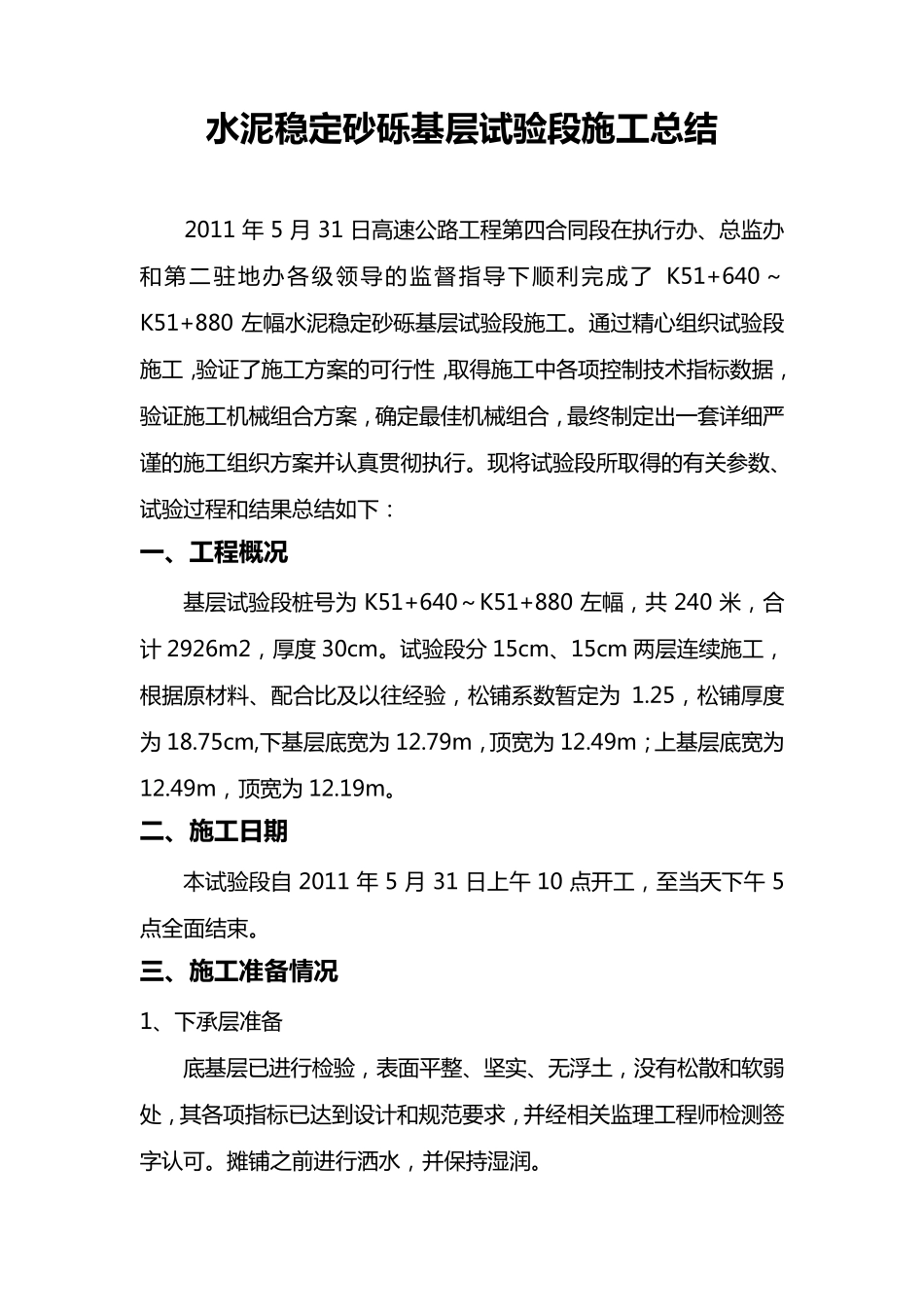

水 泥 稳 定 砂 砾 基 层 试 验 段 施 工 总 结 2011 年5 月31 日 高 速 公 路 工 程 第 四 合 同 段 在 执 行 办 、总监办和第 二驻地办 各级领导的监督指导下顺利完成了 K51+640~K51+880 左幅水泥稳定砂砾基层试验段 施工
通过精心组织试验段施工 ,验证了施工 方案的可行 性,取得施工 中各项控制技术指标数据,验证施工 机械组合 方案,确定最佳机械组合 ,最终制定出一套详细严谨的施工 组织方案并认真贯彻执 行

现将试验段 所取得的有关参数、试验过程 和结果总结如下: 一 、工 程概况 基层试验段 桩号为 K51+640~K51+880 左幅,共 240 米,合计 2926m2,厚度 30cm
试验段 分 15cm、15cm 两层连续施工 ,根据原材料、配合 比及以往经验,松铺系 数暂 定为 1
25,松铺厚度为 18
75cm,下基层底 宽 为 12
79m,顶 宽 为 12
49m; 上 基层底 宽 为12
49m,顶 宽 为 12
二、施 工 日期 本 试验段 自2011 年5 月31 日 上 午10 点 开 工 ,至 当 天 下午5点 全 面 结束
三、施 工 准备情况 1、下承 层准 备 底 基层已 进 行 检 验,表 面 平 整 、坚 实 、无 浮 土 ,没 有松散 和软 弱处 ,其 各项指标已 达 到 设 计和规 范 要 求 ,并经相 关监理 工 程 师 检 测 签字 认可
摊 铺之 前 进 行 洒 水,并保 持 湿 润

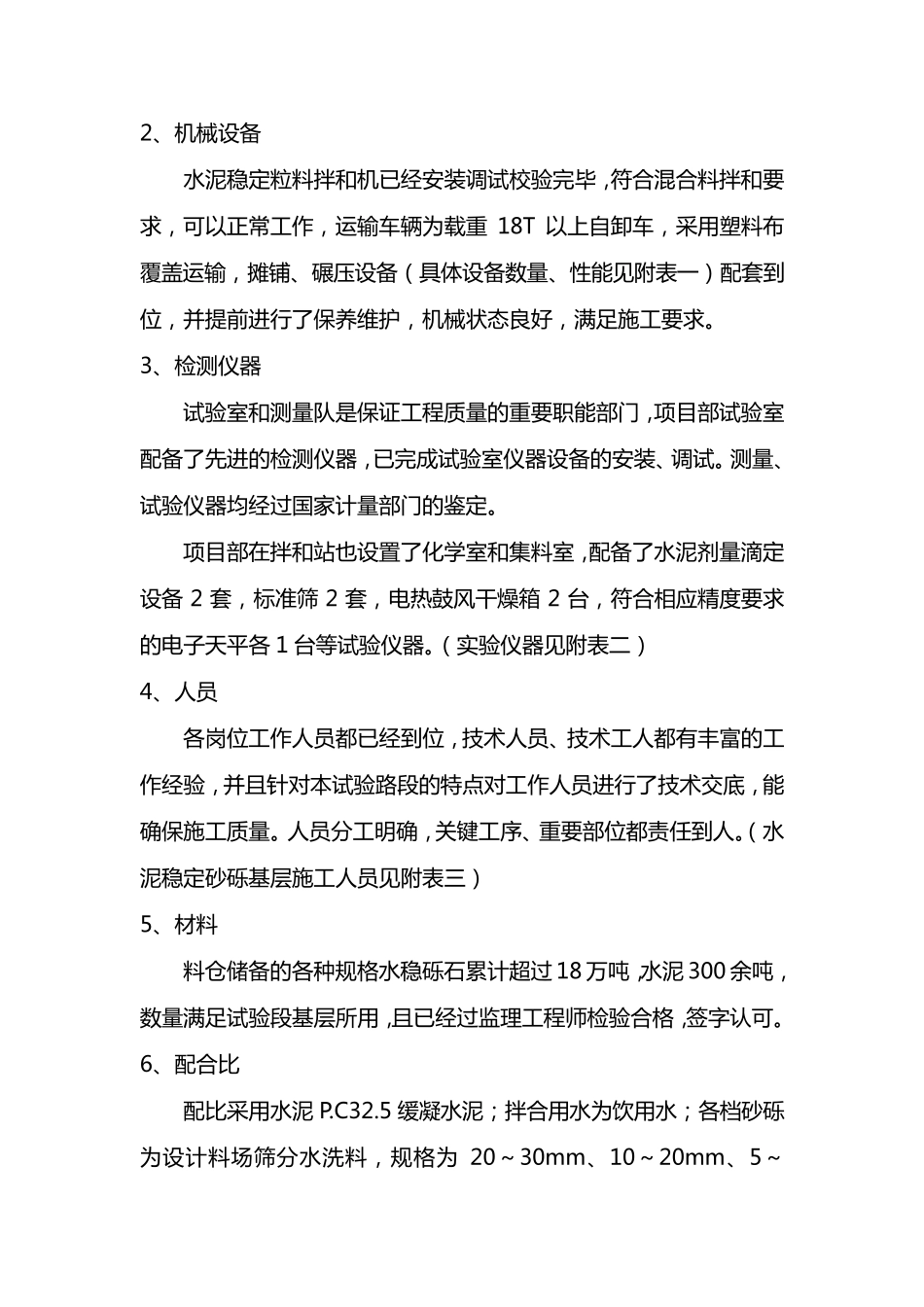

2、机械设备 水泥稳定粒料拌和机已经安装调试校验完毕,符合混合料拌和要求,可以正常工作,运输车辆为载重 18T 以上自卸车,采用塑料布覆盖运输,摊铺、碾压设备(具体设备数量、性能见附表一)配套到位,并提前进行了保养维护,机械状态良好,满足施工要求
3、检测仪器 试验室和测量队
