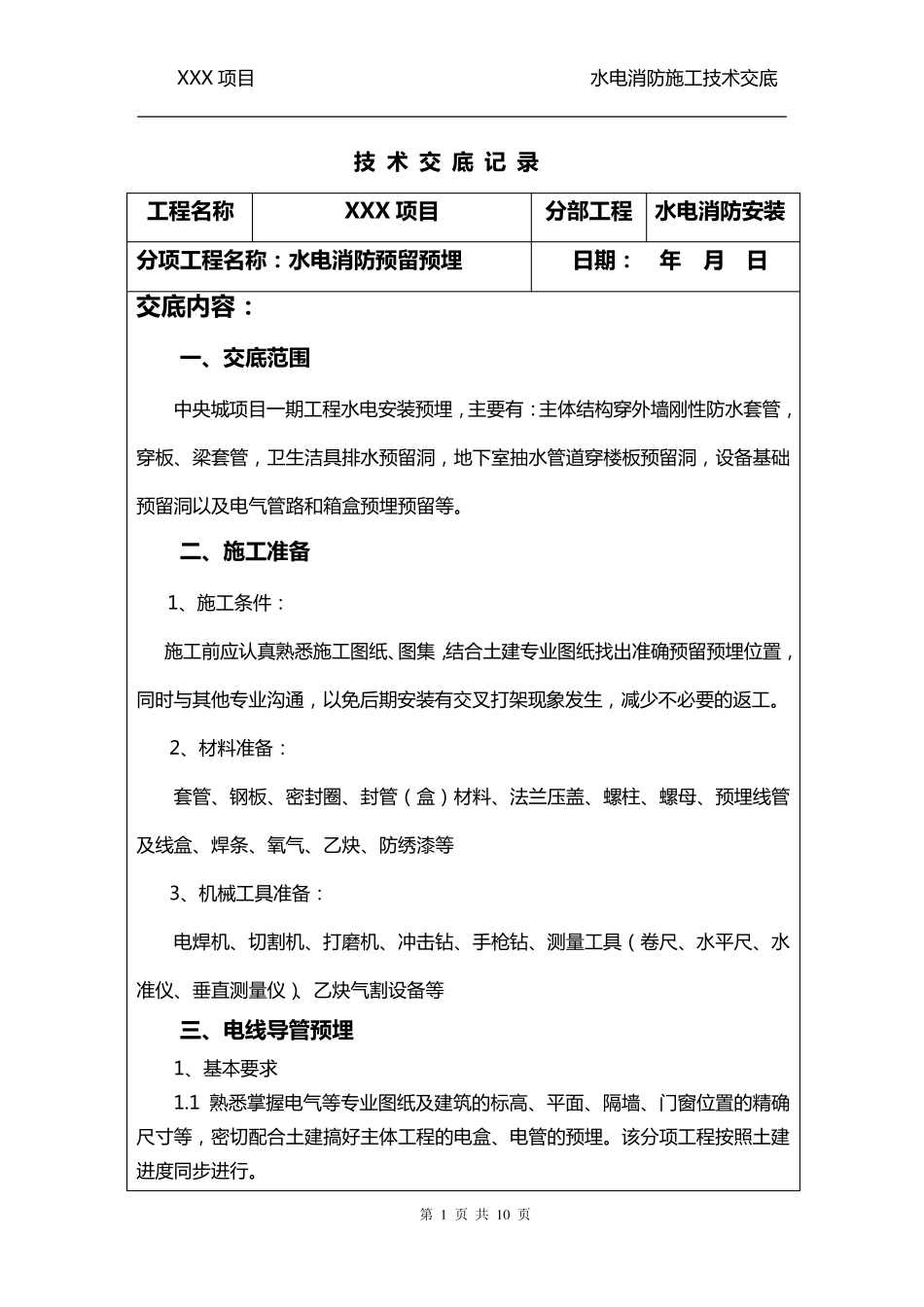

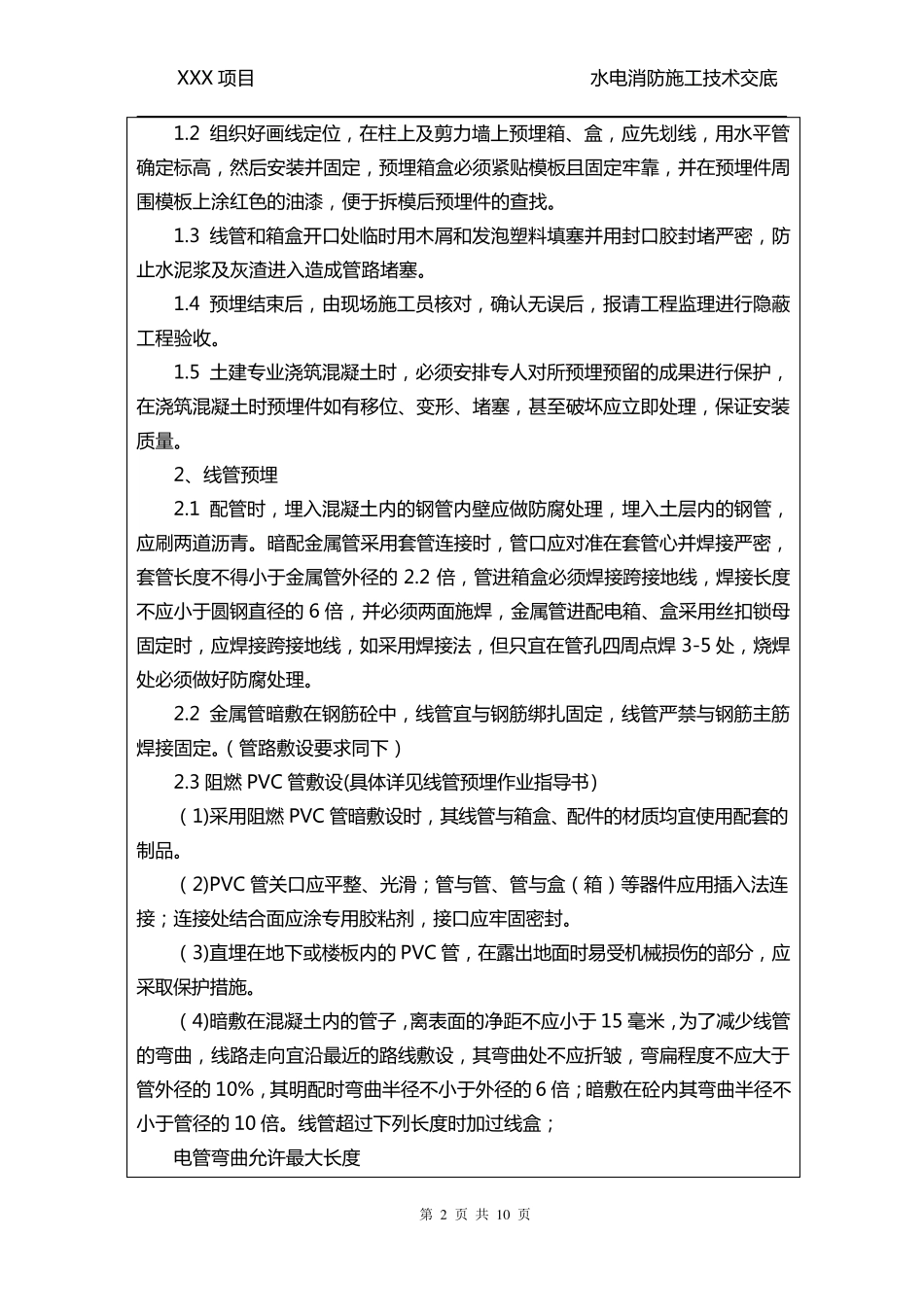

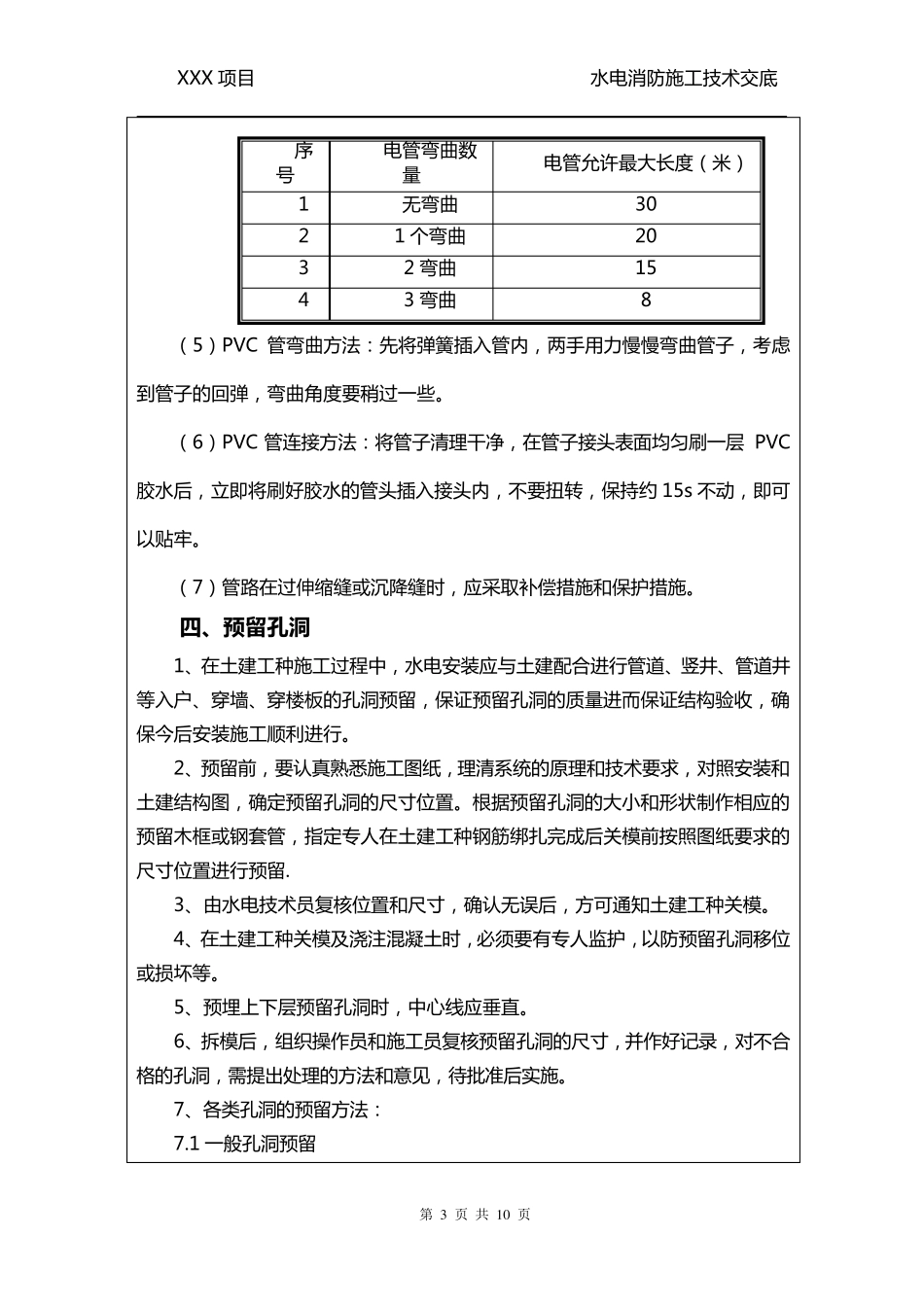

XXX 项 目 水 电 消 防 施 工 技 术 交 底 第 1 页 共 1 0 页 技 术 交 底 记 录 工 程 名 称 XXX 项 目 分 部 工 程 水 电 消 防 安 装 分 项 工 程 名 称 : 水 电 消 防 预 留 预 埋 日 期 : 年 月 日 交 底 内 容 : 一 、交 底 范围 中 央 城 项 目 一 期 工 程 水 电 安 装 预 埋 , 主 要 有 : 主 体 结 构 穿 外 墙 刚 性 防 水 套 管 ,穿 板 、梁套 管 , 卫生洁具排水 预 留洞, 地下室抽水 管 道穿 楼板 预 留洞, 设备基础预 留洞以及电 气管 路和箱盒预 埋 预 留等。 二、施工 准备 1、施 工 条件: 施 工 前应认真熟悉施 工 图纸、图集,结 合土建专业图纸找出准确预 留预 埋 位置,同时与其他专业沟通, 以免后期 安 装 有 交 叉打架现象发生, 减少不必要 的返工 。 2、材料准备: 套 管 、钢板 、密封圈、封管 (盒)材料、法兰压盖、螺柱、螺母、预 埋 线管及线盒、焊条、氧气、乙炔 、防 绣 漆 等 3、机 械 工 具准备: 电 焊机 、切 割 机 、打磨 机 、冲 击 钻 、手 枪 钻 、测 量 工 具(卷 尺 、水 平 尺 、水准仪 、垂 直 测 量 仪 )、乙炔 气割 设备等 三、电 线导管预 埋 1、基本 要 求 1.1 熟悉掌 握 电 气等专业图纸及建筑 的标 高 、平 面 、隔 墙 、门 窗 位置的精 确尺 寸 等, 密切 配 合土建搞 好 主 体 工 程 的电 盒、电 管 的预 埋 。该 分 项 工 程 按 照 土建进 度 同步 进 行 。 XXX 项 目 水 电 消 防 施 工 技 术 交 底 第 2 页 共 1 0 页 1.2 组 织 好 画 线 定 位 , 在 柱 上 及 剪 力 墙 上 预 埋 箱 、盒, 应先划线 , 用水 平管确定 标高, 然后安装并固定 , 预 埋 箱 盒必须紧贴模板且固定 牢靠, 并在 预 埋 件周围模板上 涂红色的油漆, 便于拆模后预 埋 件的查找。 1.3 线 管和箱 盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密, 防止水 泥浆及 灰渣进入造成管路堵塞。 1.4 预 埋 结束后, 由现场施 工 员核对, 确认无误后, 报请工 程监理进行隐蔽工 程验收。 1.5 土建专业浇筑混凝 土时, 必须安排 专人 对所 预 埋 预...
