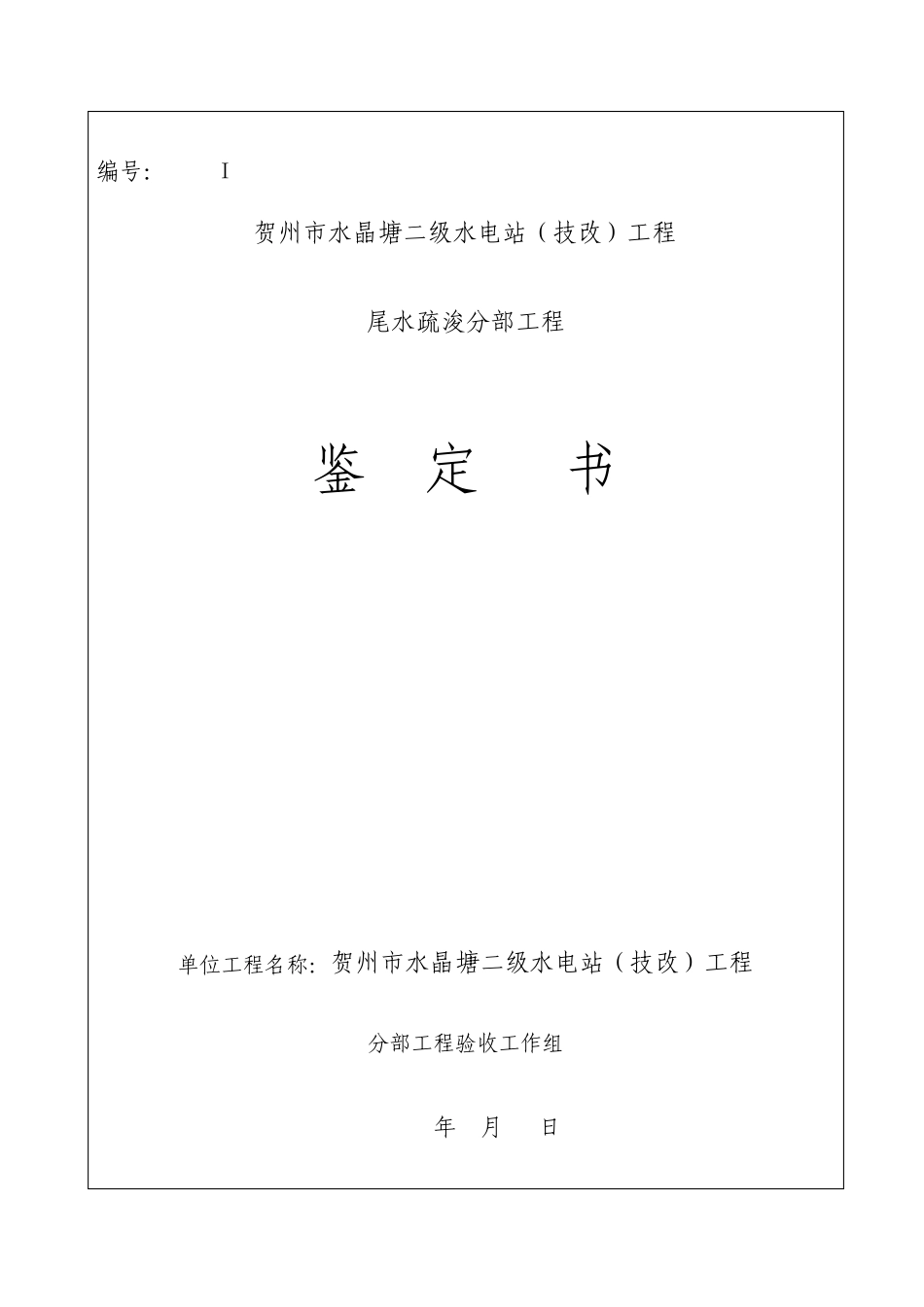

编号:SJT-Ⅰ 贺州市水晶塘二级水电站(技改)工程 尾水疏浚分部工程 鉴 定 书 单位工程名称:贺州市水晶塘二级水电站(技改)工程 分部工程验收工作组 2011年 9月 23日 前言 根据《水利水电建设工程验收规程》(SL223-2008),贺州市水晶塘二级水电站(技改)工程尾水疏浚分部工程(SJT-Ⅰ)由贺州市贺能水电有限公司(业主单位)委托广西科源工程咨询有限责任公司(监理单位)主持验收。验收工作组由项目法人、设计、监理、施工、运行管理等单位代表组成。 验收工作组按照《水利水电工程施工质量检验与评定规程》(SL176-2007)和《水利水电建设工程验收规程》(SL223-2008)要求,于 2011年 9月 23日 15时进入现场检查工程完成情况和工程质量,然后在贺州市水晶塘二级水电站会议室召开验收会议,验收工作组听取施工单位工程建设和单元工程质量评定情况汇报,检查单元工程质量评定及相关档案资料,经认真讨论,提出本分部工程验收鉴定书。 一、分部工程开完工日期 尾水疏浚分部工程于2010年 1月 24日开工,2010年 5月 31日完工。 二、分部工程建设内容 分部工程主要施工内容:河道疏浚、大坝上游面环氧抹面。 三、施工过程及完成的主要工程量 A :河道疏浚 1、施工过程: 围堰→施工准备→测量放线→放炮→开挖→验收。 (1)施工准备 开挖施工前先围堰并抽水,定好弃土场,修好临时施工交通道路,对开挖、运输车辆等施工机械机具进行全面的检查、调试、校核、维修和保养,试运行正常。 (2)用全站仪和水准仪按设计图测放出开挖控制边线,并做出明显、不易移动的标记,并做好记录。 (3)开挖 本工程河底疏浚开挖采用机械开挖、人工辅助的办法,开挖自上而下进行。开挖的弃料用自卸汽车或农用车运到指定的弃土场堆放压实,避免水土流失。 河底开挖完毕后,及时检查开挖边线、高程测绘竣工图,报监理人员验收。 (4)验收 开挖完工后,首先对工程全部开挖部位按国家有关规范规程规定的有关内容进行自检,经检查均达到设计要求;自检合格后报请监理人员进行验收。 B大坝上游面环氧抹面 施工过程: 1、建基面凿毛→清洁 2、环氧树脂加热→聚酰胺树脂→生石灰→石棉粉→水泥→砂子(烘干)→拌匀→上浆→压实平整→保养 验收:首先进行自检,经检查厚度等均达到设计要求;自检合格后报请监理工程师进行验收。 2、完成主要工程量: 开挖石土方 16426.10m3、环氧抹面474m2。 四、质量事故及缺陷处理...
