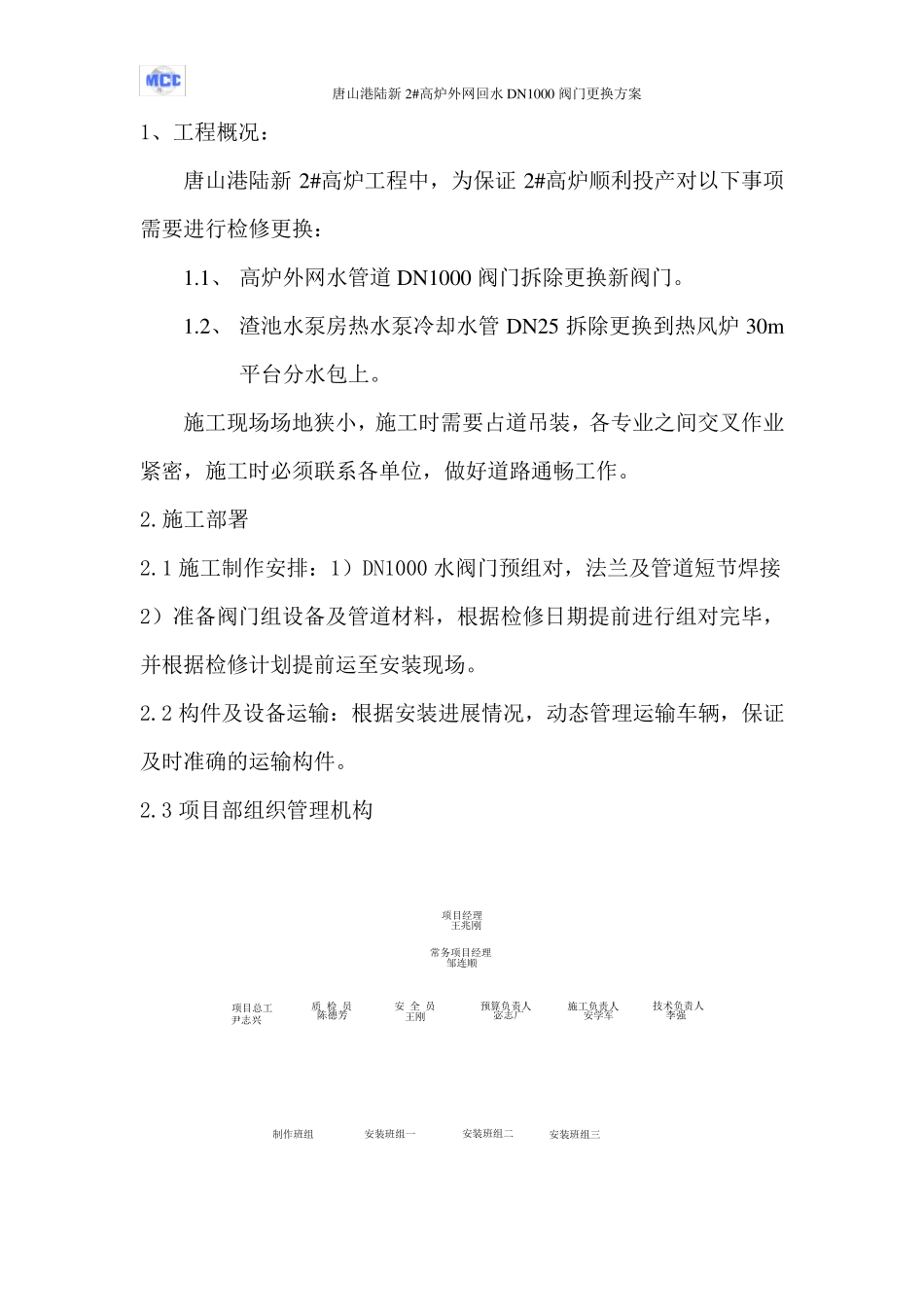

唐山港陆新2#高炉外网回水DN1000 阀门更换方案 1、工程概况: 唐山港陆新2#高炉工程中,为保证 2#高炉顺利投产对以下事项需要进行检修更换: 1
1、 高炉外网水管道 DN1000 阀门拆除更换新阀门
2、 渣池水泵房热水泵冷却水管 DN25 拆除更换到热风炉30m平台分水包上
施工现场场地狭小,施工时需要占道吊装,各专业之间交叉作业紧密,施工时必须联系各单位,做好道路通畅工作
施工部署 2
1 施工制作安排:1)DN1000 水阀门预组对,法兰及管道短节焊接 2)准备阀门组设备及管道材料,根据检修日期提前进行组对完毕,并根据检修计划提前运至安装现场
2 构件及设备运输:根据安装进展情况,动态管理运输车辆,保证及时准确的运输构件
3 项目部组织管理机构 项目经理王兆刚项目总工尹志兴常务项目经理邹连顺质 检 员陈德芳安 全 员王刚预算负 责 人宓 志广施工负 责 人安学 军技 术 负 责 人李 强制作班 组安装班 组一安装班 组二安装班 组三 唐山港陆新2#高炉外网回水D N 1000 阀门更换方案 2

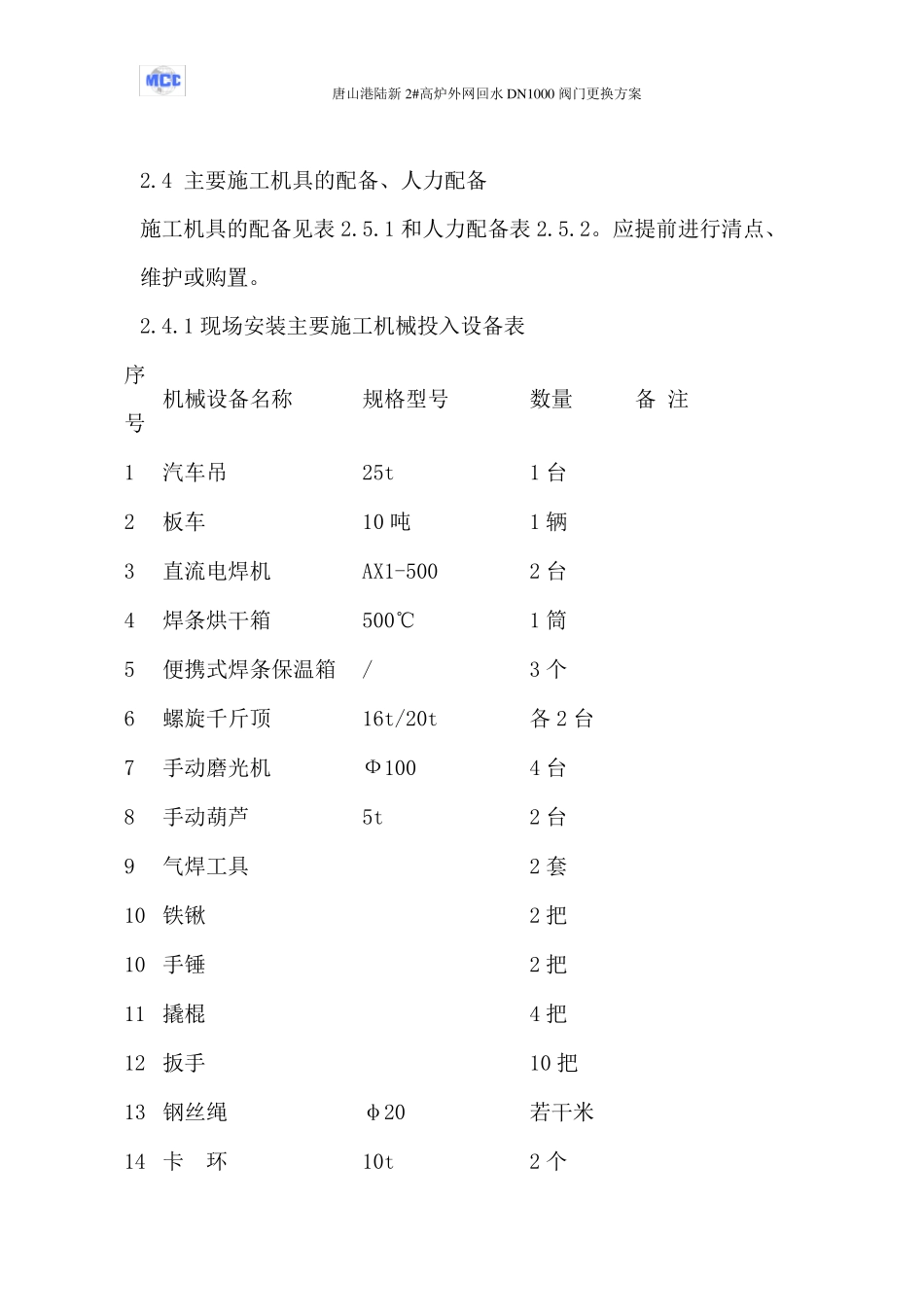

4 主要施工机具的配备、人力配备 施工机具的配备见表2
1 和人力配备表2

应提前进行清点、维护或购置
1 现场安装主要施工机械投入设备表 序号 机械设备名称 规格型号 数量 备 注 1 汽车吊 25t 1 台 2 板车 10 吨 1 辆 3 直流电焊机 AX1-500 2 台 4 焊条烘干箱 500℃ 1 筒 5 便携式焊条保温箱 / 3 个 6 螺旋千斤顶 16t/20t 各2 台 7 手动磨光机 Ф100 4 台 8 手动葫芦 5t 2 台 9 气焊工具 2 套 10 铁锹 2 把 10 手锤 2 把 11 撬棍 4 把 12 扳手 10 把 13 钢丝绳 φ20 若干米 14 卡 环 10t 2 个 唐山港陆新2
