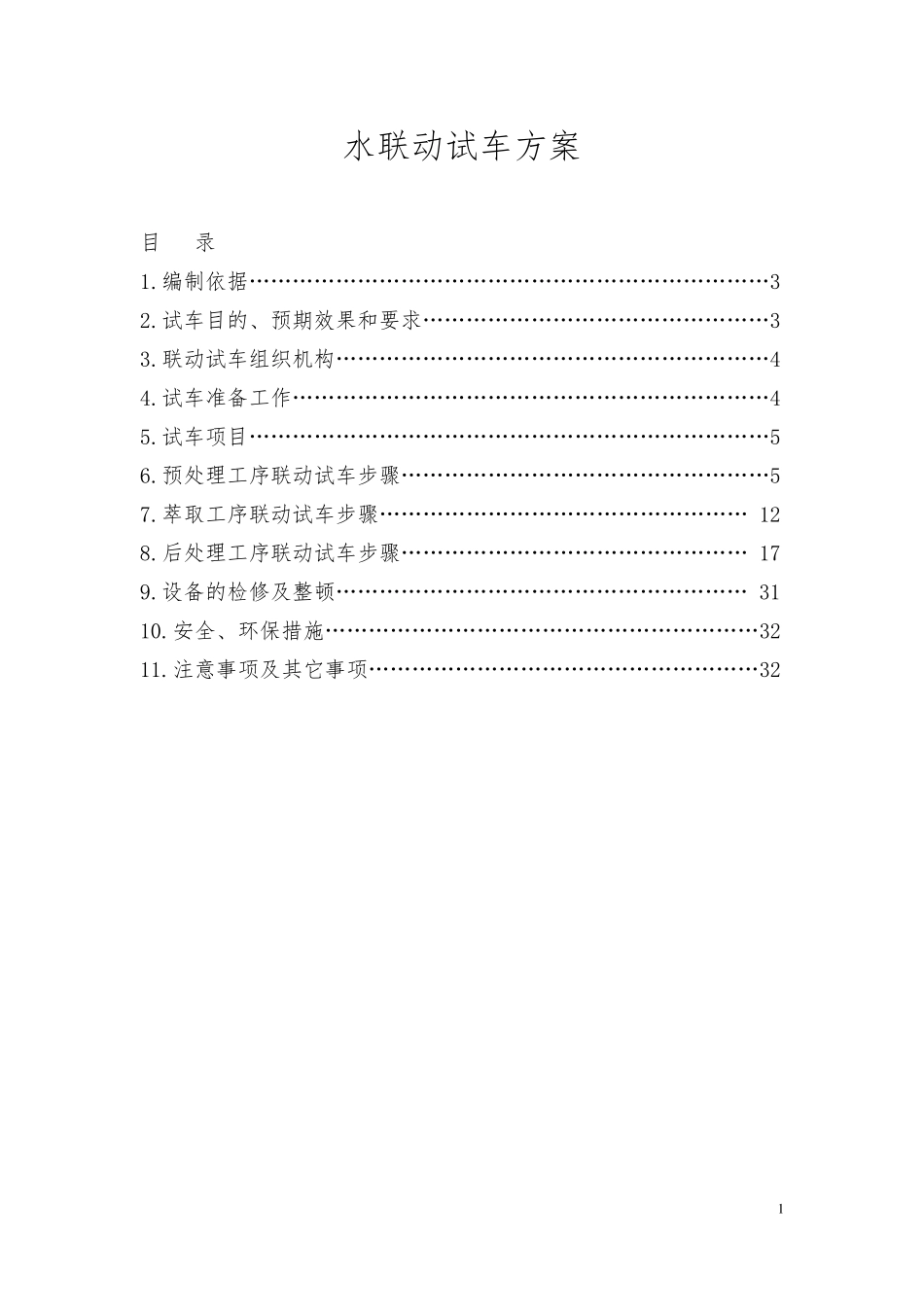

1 水联动试车方案 目 录 1.编制依据………………………………………………………………3 2.试车目的、预期效果和要求…………………………………………3 3.联动试车组织机构……………………………………………………4 4.试车准备工作…………………………………………………………4 5.试车项目………………………………………………………………5 6.预处理工序联动试车步骤……………………………………………5 7.萃取工序联动试车步骤…………………………………………… 12 8.后处理工序联动试车步骤………………………………………… 17 9.设备的检修及整顿………………………………………………… 31 10.安全、环保措施……………………………………………………32 11.注意事项及其它事项………………………………………………32 2 1.编制依据 1.1 《化学工业大、中型装置试车工作规范》,HGJ231-91 1.2 《化工装置实用操作技术指南》,化学工业出版社出版 1.3 《福建省安全生产条例》 2. 水联动试车目的、预期效果和要求 2.1 试车目的 当装置的设备、工艺管线、电气、仪表等安装调试、试压、试漏、吹扫、气密试验进行完全且合格后,就应该对系统进行带负荷的联动试车,联动试车的目的是打通流程,调试仪表,检验 FCS 工作状态,锻炼操作工,暴露装置中存在的问题并及时改进,取得各方面操作的第一手资料,验证系统的安全性、完整性。 2.1.1 水联动试车是以水为介质,模拟化工试车程序,对生产工艺流程和设备、管道、阀门、仪表、自控系统等进行一次全面检查,消除系统存在的缺陷和隐患,也是对装置的设计和安装质量进行全面检查。 2.1.2 对操作人员进行一次全面的训练和熟悉操作,提高操作人员的技术水平,为投料试生产创造条件。 2.1.3 调校仪表及自控系统运行正常 是水联动的一项 重 要工作。每 一个 检测 点 及每 一个 调节 系统必 须 经 操作人员逐 一验收 ,完全调校合格 才 能 结 束 水联动试车工作。 2.1.4 通过 水联动试车,彻 底 清 洗 出系统的脏 物 、杂 物 。防 止 杂 物 在试生产过 程中堵 塞 设备、管道、阀门、仪表元 件或 损 坏 机 泵 。 2.1.5 检验工艺水、蒸 汽 、循 环 水、脱 盐 水、热 水、工厂 空 气、压缩空 气、电力 电气设备等的供 应和运行情 况 。 2.2 试车预期效果 2.2.1 以水为介质,按 照 PID 图...
