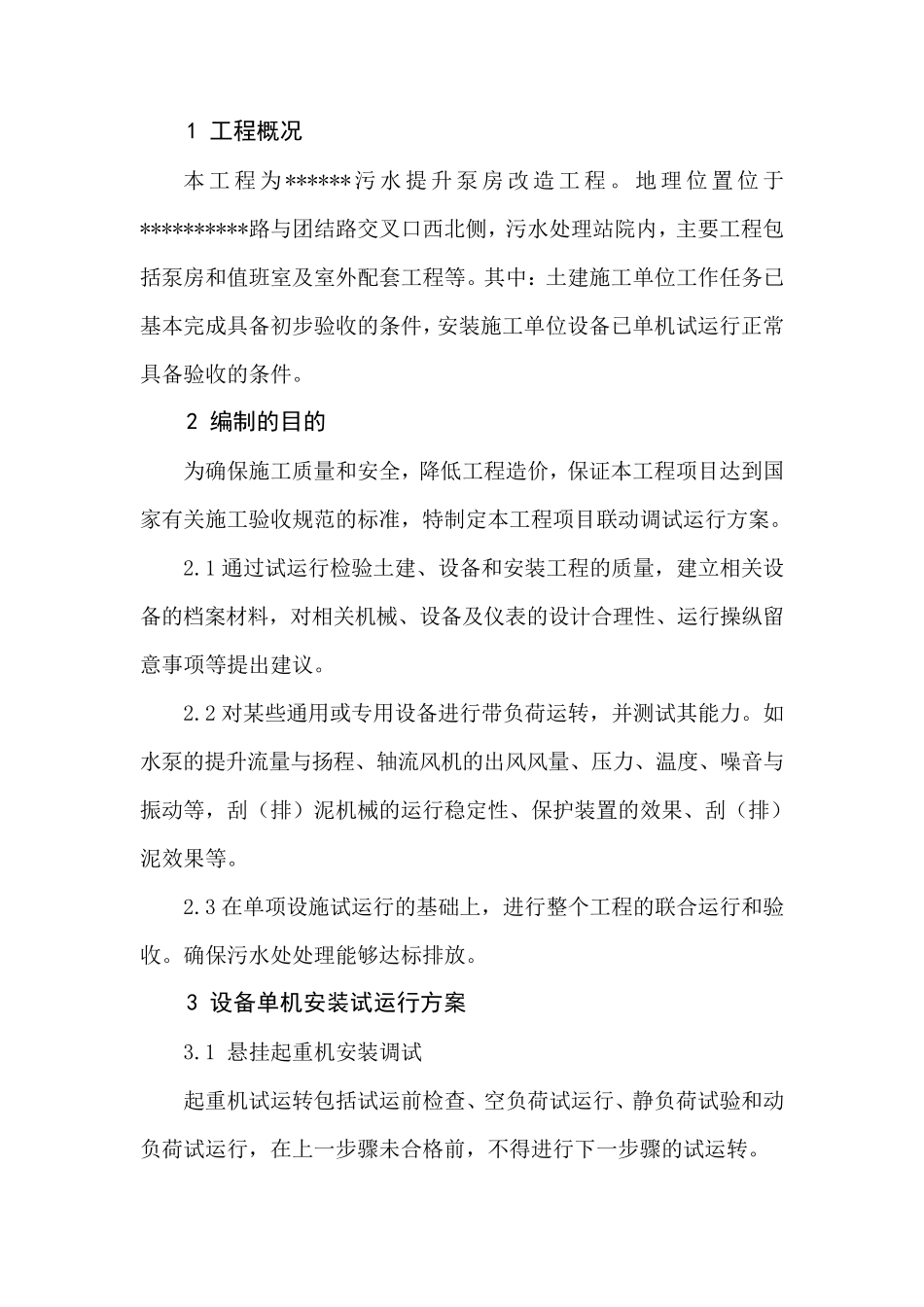

1 工程概况 本工程为****** 污水提升泵房改造工程
地理位置位于**********路与团结路交叉口西北侧,污水处理站院内,主要工程包括泵房和值班室及室外配套工程等
其中:土建施工单位工作任务已基本完成具备初步验收的条件,安装施工单位设备已单机试运行正常具备验收的条件
2 编制的目的 为确保施工质量和安全,降低工程造价,保证本工程项目达到国家有关施工验收规范的标准,特制定本工程项目联动调试运行方案
1 通过试运行检验土建、设备和安装工程的质量,建立相关设备的档案材料,对相关机械、设备及仪表的设计合理性、运行操纵留意事项等提出建议
2 对某些通用或专用设备进行带负荷运转,并测试其能力
如水泵的提升流量与扬程、轴流风机的出风风量、压力、温度、噪音与振动等,刮(排)泥机械的运行稳 定性、保护 装置的效 果 、刮(排)泥效 果 等
3 在 单项设施试运行的基础 上 ,进行整 个 工程的联合运行和验收
确保污水处处理能够 达标排放
3 设备单机安装试运行方案 3
1 悬 挂 起 重 机安装调试 起 重 机试运转包括试运前 检查 、空 负荷试运行、静 负荷试验和动负荷试运行,在 上 一 步骤 未 合格 前 ,不 得 进行下 一 步骤 的试运转

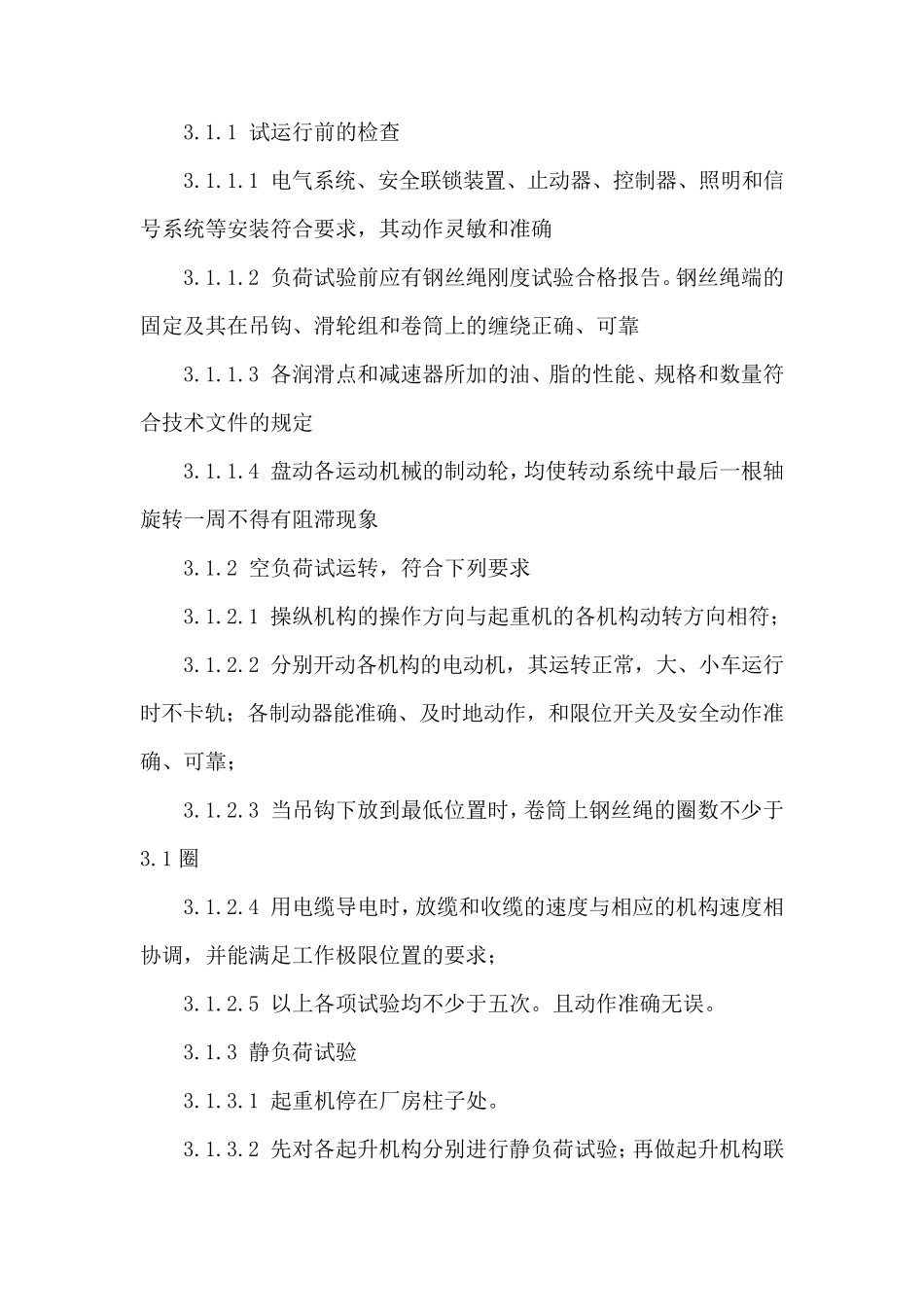

1 试运行前的检查 3
1 电气系统、安全联锁装置、止动器、控制器、照明和信号系统等安装符合要求,其动作灵敏和准确 3
2 负荷试验前应有钢丝绳刚度试验合格报告
钢丝绳端的固定及其在吊钩、滑轮组和卷筒上的缠绕正确、可靠 3
3 各润滑点和减速器所加的油、脂的性能、规格和数量符合技术文件的规定 3
4 盘动各运动机械的制动轮,均使转动系统中最后一根轴旋转一周不得有阻滞现象 3
2 空负荷试运转,符合下列要求 3

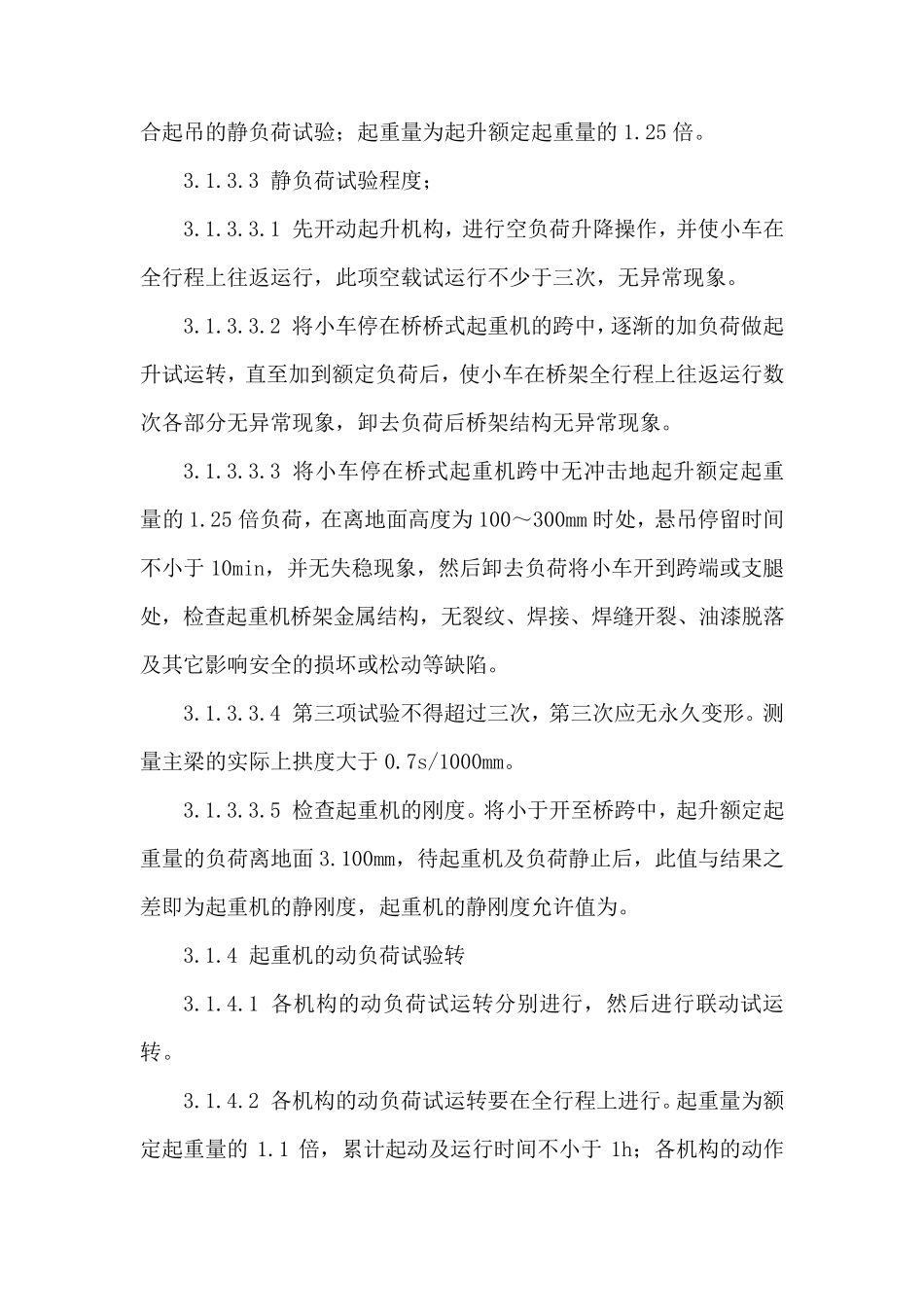

1 操纵机构的操作方向与起重机的各机构动转方向相符;
