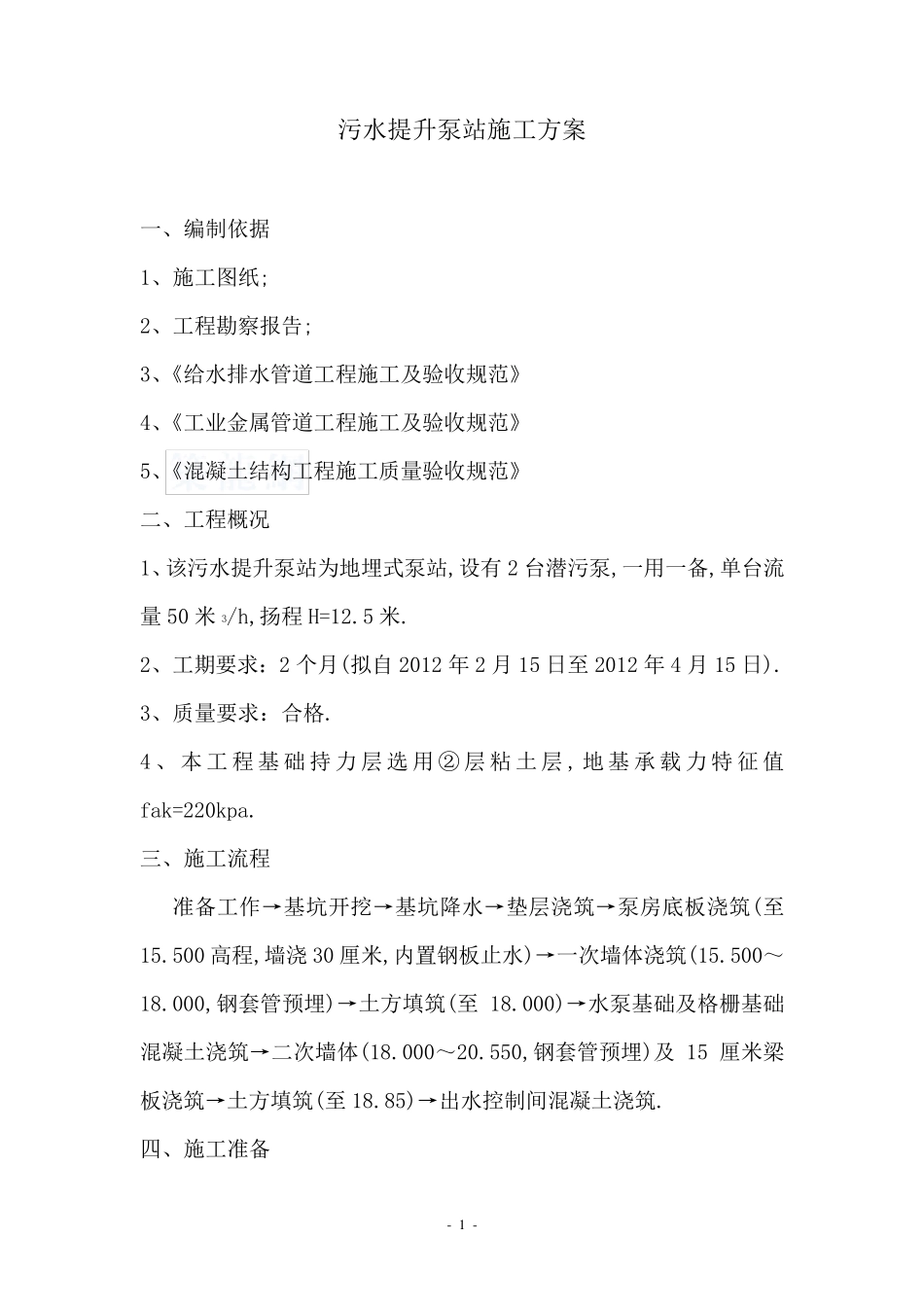

- 1 - 污水提升泵站施工方案 一、编制依据 1、施工图纸; 2、工程勘察报告; 3、《给水排水管道工程施工及验收规范》 4、《工业金属管道工程施工及验收规范》 5、《混凝土结构工程施工质量验收规范》 二、工程概况 1、该污水提升泵站为地埋式泵站,设有2 台潜污泵,一用一备,单台流量50 米3/h,扬程H=12
2、工期要求:2 个月(拟自2012 年2 月15 日至2012 年4 月15 日)
3、质量要求:合格
4 、本工程基础持力层选用②层粘土层, 地基承载力特征值fak=220kpa
三、施工流程 准备工作→基坑开挖→基坑降水→垫层浇筑→泵房底板浇筑(至15
500 高程,墙浇 30 厘米,内置钢板止水)→一次墙体浇筑(15
500~18
000,钢套管预埋)→土方填筑(至18
000)→水泵基础及格栅基础混凝土浇筑→二次墙体(18
000~20
550,钢套管预埋)及15 厘米梁板浇筑→土方填筑(至18
85)→出水控制间混凝土浇筑
四、施工准备 - 2 - 1、 技 术 准 备 1
1、 熟 悉 和 审 查 施 工 图 纸 ; 1
2、 准 备 与 本 工 程 有 关 的 规 范 、 图 集 ; 1
3、 测 量 人 员 根 据 建 设 单 位 提 供 的 水 准 高 程 及 坐 标 位 置 ,做 好 工 程控 制 网 桩 的 测 量 定 位 ,同 时 做 好 定 位 桩 的 闭 合 复 测 工 作 ,并 做 好 标识 加 以 保 护
2、 现 场 准 备 按 设 计 范 围 及 泵 站 外 地 面 高 程 进 行 场 地 平 整
施 工 用 水 、 用 电 参见 胜 利 东 路 施 工 组 织 设 计
五 、 主 要 项 目 施 工 方 法 5
1 测 量 方 案 1、 编 制 依 据 (1)施 工 图 纸 及 招 标 文 件
