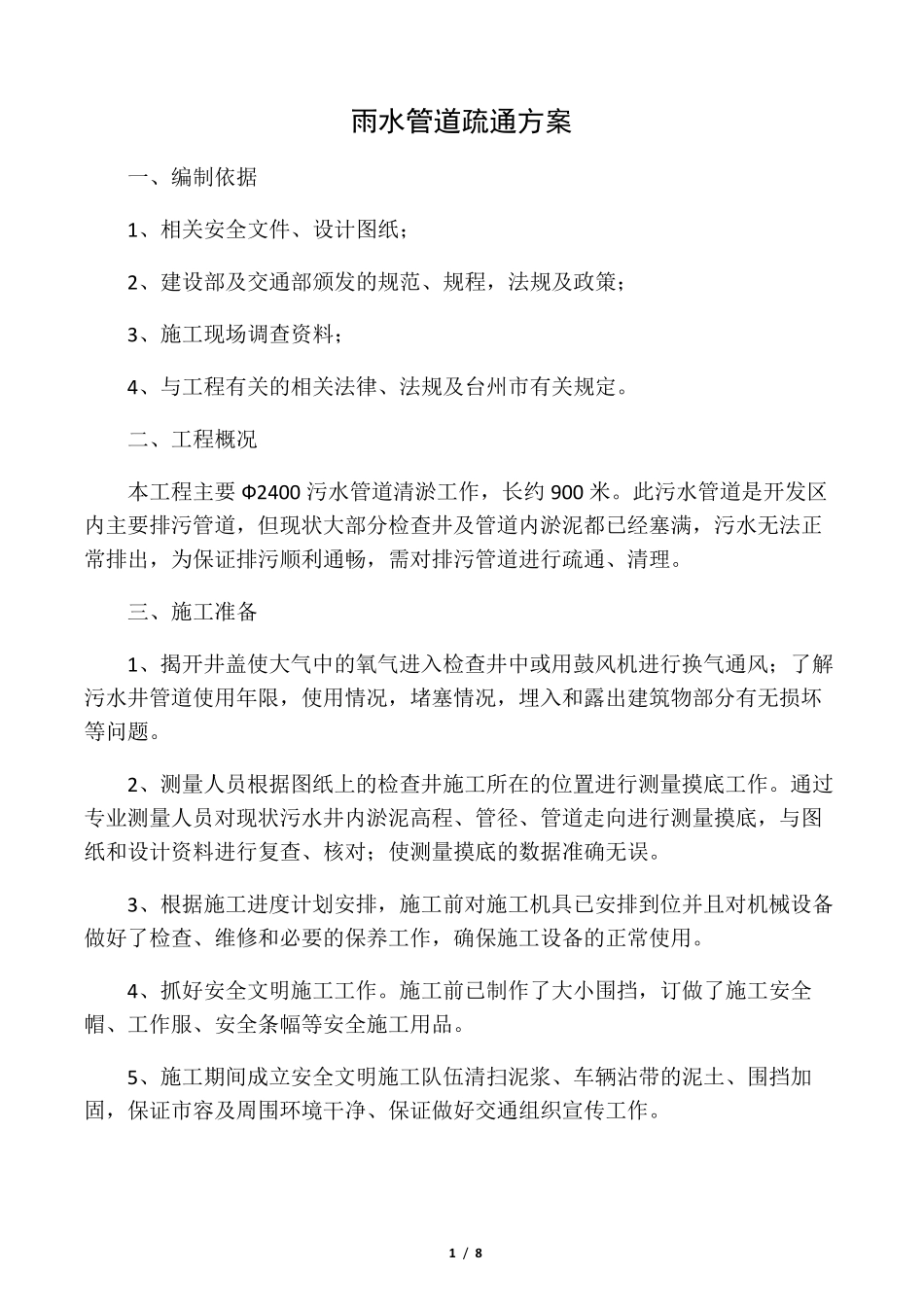

1 / 8 雨水管道疏通方案 一、编制依据 1、相关安全文件、设计图纸; 2、建设部及交通部颁发的规范、规程,法规及政策; 3、施工现场调查资料; 4、与工程有关的相关法律、法规及台州市有关规定
二、工程概况 本工程主要 Ф 2400 污水管道清淤工作,长约 900 米
此污水管道是开发区内主要排污管道,但现状大部分检查井及管道内淤泥都已经塞满,污水无法正常排出,为保证排污顺利通畅,需对排污管道进行疏通、清理
三、施工准备 1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题
2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作
通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误
3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用
4、抓好安全文明施工工作
施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作

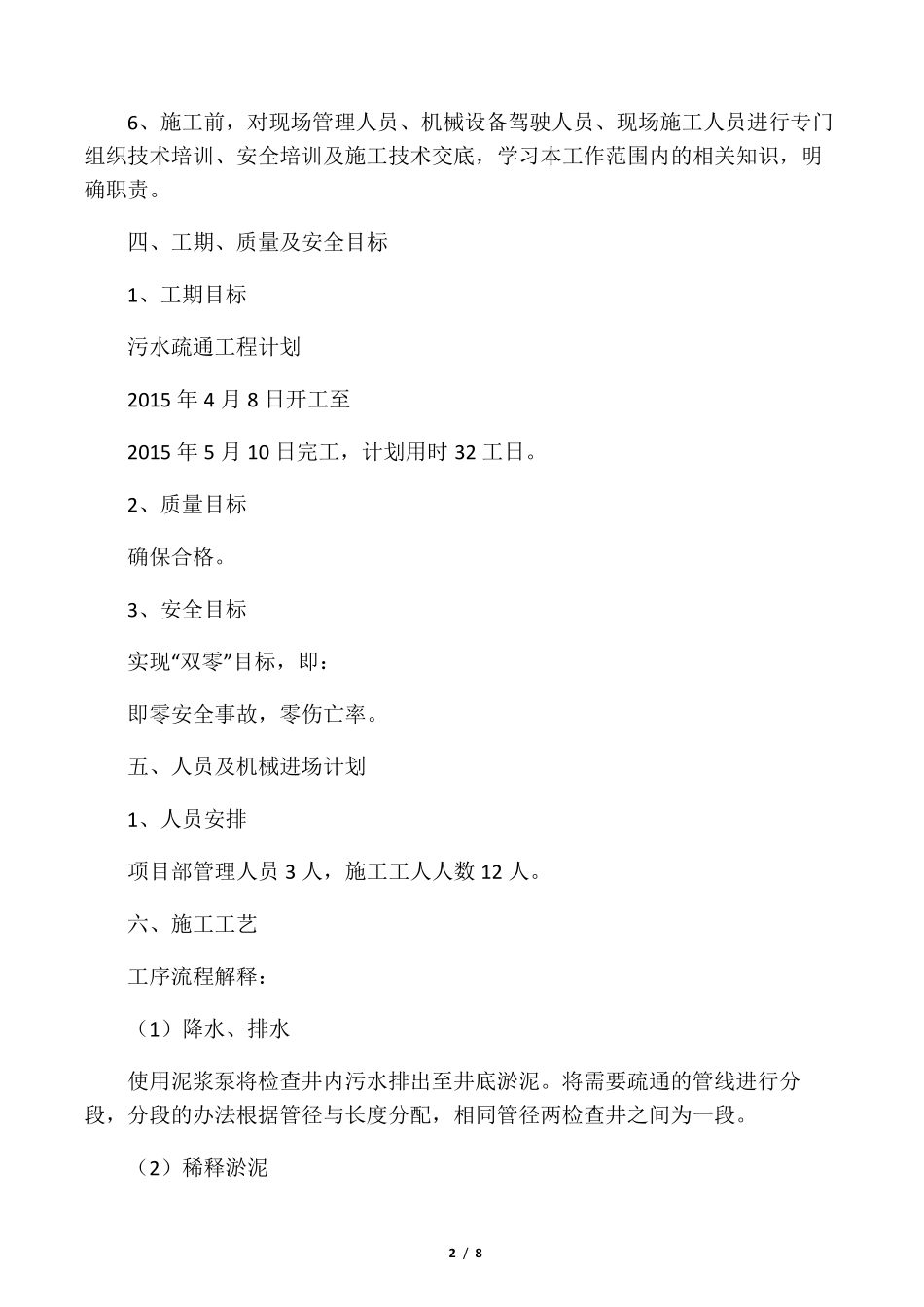

2 / 8 6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责
四、工期、质量及安全目标 1、工期目标 污水疏通工程计划 2015 年 4 月 8 日开工至 2015 年 5 月 10 日完工,计划用时 32 工日
2、质量目标 确保合格
3、安全目标 实现“双零”目标,即: 即零安全事故,零伤亡率

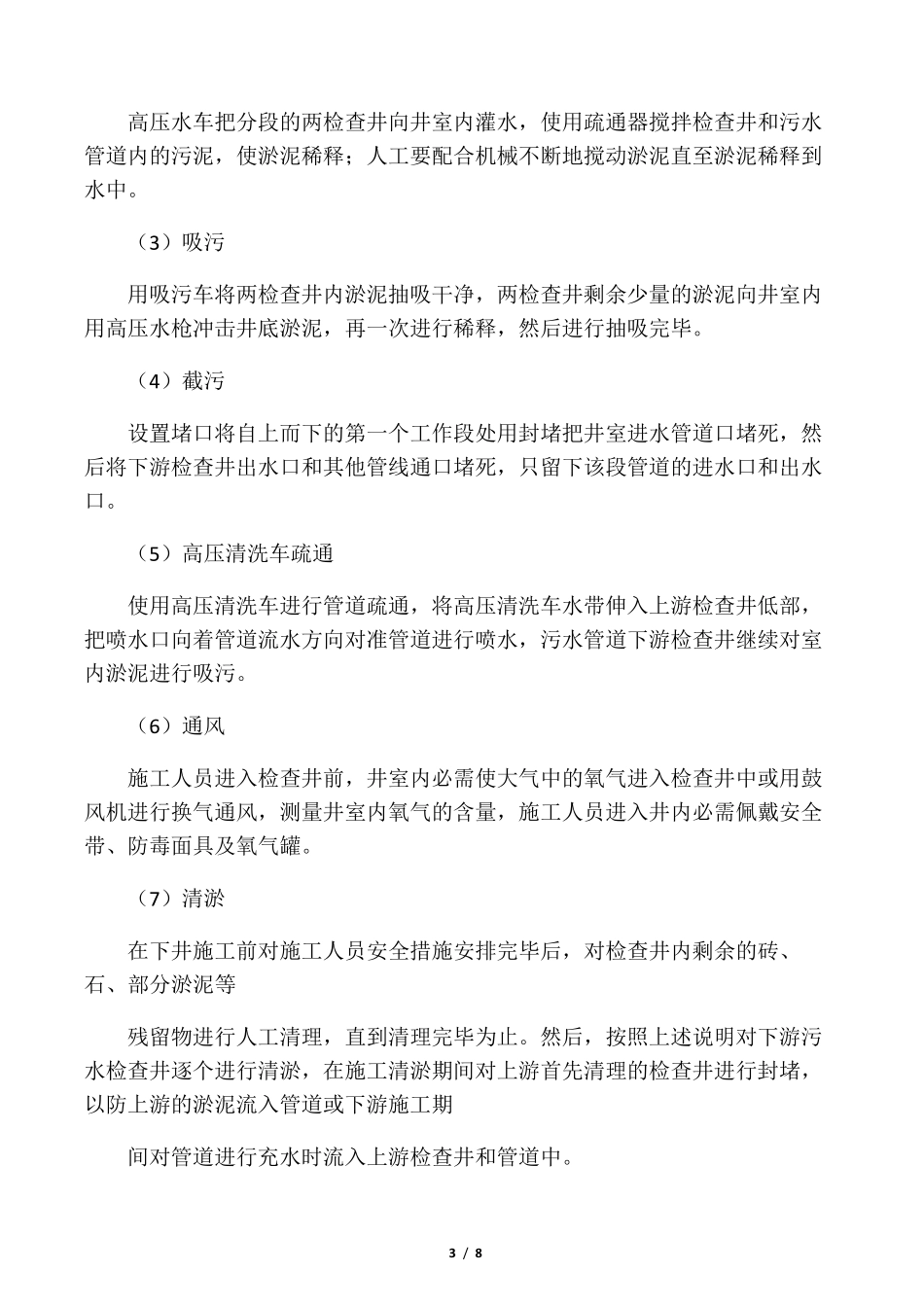

五、人员及机械进场计划 1、人员安排 项目部管理人员 3 人,施工工人人数 12 人
