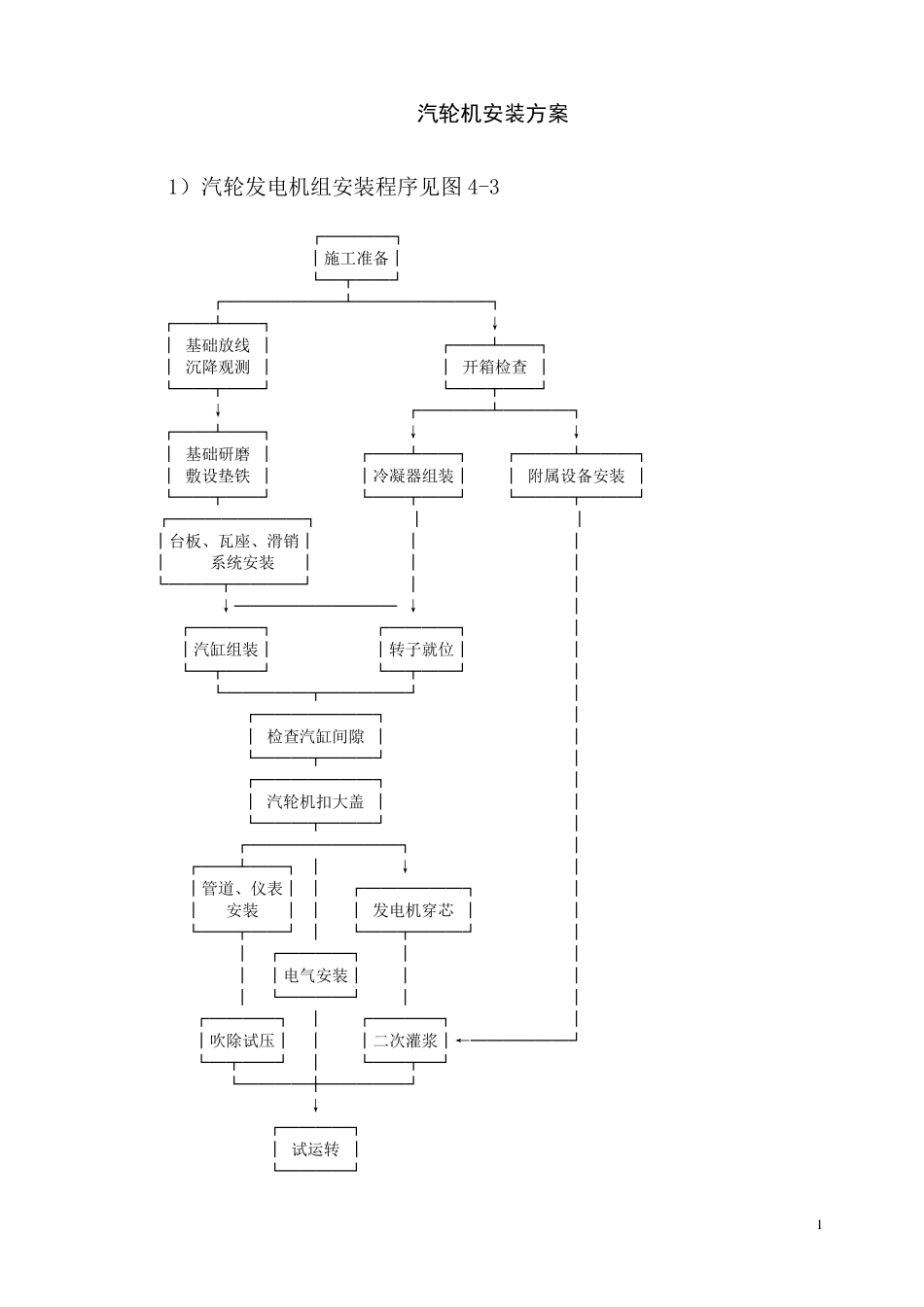

1 汽轮机安装方案 1) 汽轮发电机组安装程序见图4-3 ┌────┐ │施工准备│ └─┬──┘ ┌───────┴────────┐ ┌──┴──┐ ↓ │ 基础放线 │ ┌──┴──┐ │ 沉降观测 │ │ 开箱检查 │ └──┬──┘ └──┬──┘ ↓ ┌────┴────┐ ┌──┴──┐ ↓ ↓ │ 基础研磨 │ ┌──┴──┐ ┌───┴───┐ │ 敷设垫铁 │ │冷凝器组装│ │ 附属设备安装 │ └──┬──┘ └──┬──┘ └───┬───┘ ┌────────┐ │ │ │台板、瓦座、滑销│ │ │ │ 系统安装 │ │ │ └───┬────┘ │ │ ↓────────── ↓ │ ┌────┐ ┌────┐ │ │汽缸组装│ │转子就位│ │ └─┬──┘ └─┬──┘ │ └─────┬─────┘ │ ┌───────┐ │ │ 检查汽缸间隙 │ │ └───┬───┘ │ ┌───────┐ │ │ 汽轮机扣大盖 │ │ └───┬───┘ │ ┌─────────┐ │ ┌──┴──┐ │ ↓ │ │管道、仪表│ │ ┌──────┐ │ │ 安装 │ │ │ 发电机穿芯 │ │ └──┬──┘ │ └──┬───┘ │ │ ┌────┐ │ │ │ │电气安装│ │ │ │ └────┘ │ │ ┌────┐ │ ┌────┐ │ │吹除试压│ │ │二次灌浆│←──────┘ └─┬──┘ │ └──┬─┘ └────┼─────┘ ↓ ┌────┐ │ 试运转 │ └────┘ 2 汽轮发电机组安装程序图 图4-3 2) 基础验收、放线与沉降观测 ① 土建应提供的技术文件 a

主要设备基础及构筑物的有关验收记录
混凝土标号及强度试验记录
建筑物和基础上的基准线与基准点
沉降观测记录
② 基础应具备的
