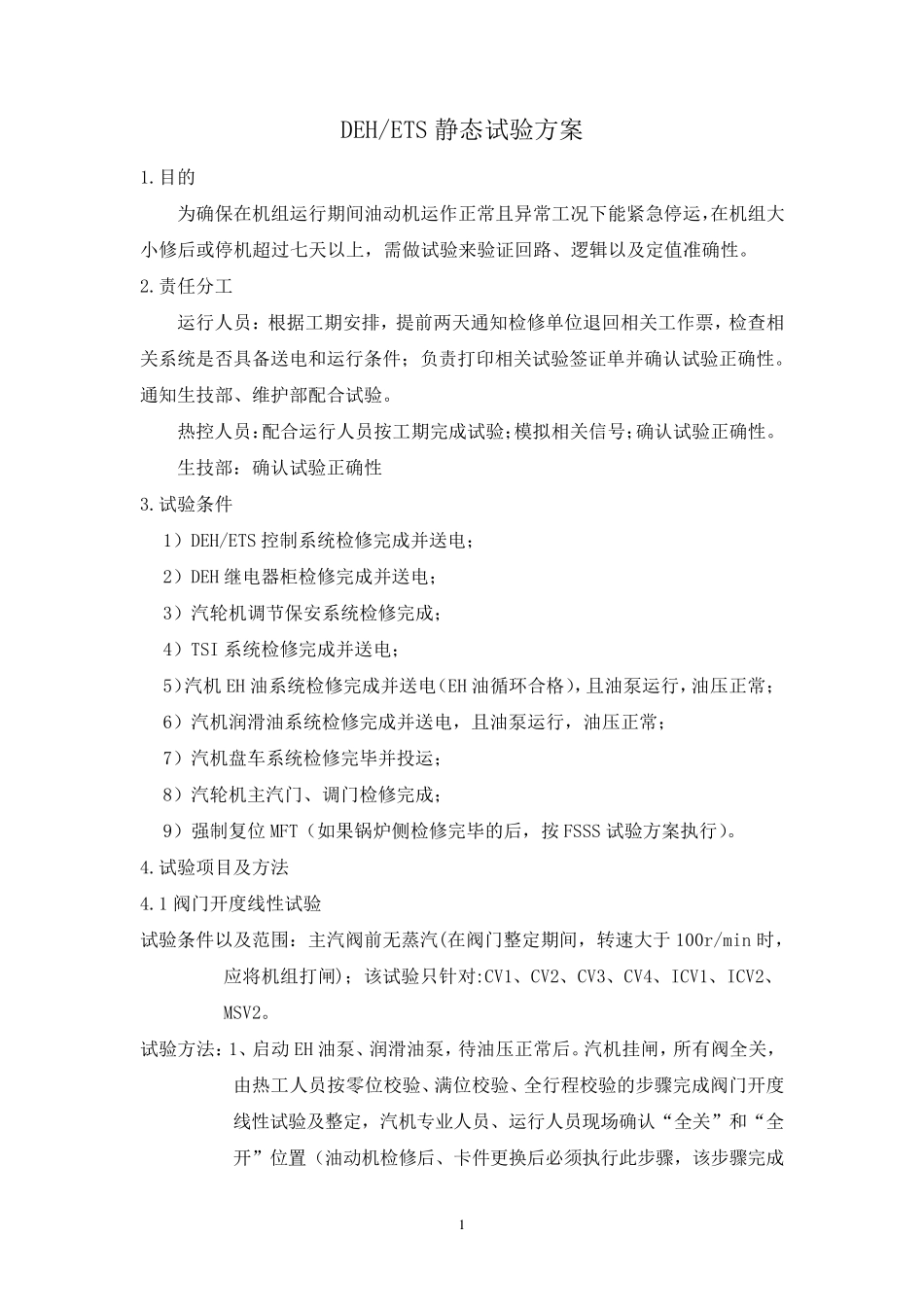

1 DEH/ETS 静 态 试 验 方 案 1.目 的 为 确 保 在 机 组 运 行 期 间 油 动 机 运 作 正 常 且 异 常 工 况 下 能 紧 急 停 运 ,在 机 组 大小 修 后 或 停 机 超 过 七 天 以 上 , 需 做 试 验 来 验 证 回 路 、 逻 辑 以 及 定 值 准 确 性 。 2.责 任 分 工 运 行 人 员 : 根 据 工 期 安 排 , 提 前 两 天 通 知 检 修 单 位 退 回 相 关 工 作 票 , 检 查 相关 系 统 是 否 具 备 送 电 和 运 行 条 件 ; 负 责 打 印 相 关 试 验 签 证 单 并 确 认 试 验 正 确 性 。通 知 生 技 部 、 维 护 部 配 合 试 验 。 热 控 人 员 :配 合 运 行 人 员 按 工 期 完 成 试 验 ;模 拟 相 关 信 号 ;确 认 试 验 正 确 性 。 生 技 部 : 确 认 试 验 正 确 性 3.试 验 条 件 1) DEH/ETS 控 制 系 统 检 修 完 成 并 送 电 ; 2) DEH 继 电 器 柜 检 修 完 成 并 送 电 ; 3) 汽 轮 机 调 节 保 安 系 统 检 修 完 成 ; 4) TSI 系 统 检 修 完 成 并 送 电 ; 5)汽 机 EH 油 系 统 检 修 完 成 并 送 电( EH 油 循 环 合 格), 且 油 泵运 行 ,油 压正 常 ; 6) 汽 机 润滑油 系 统 检 修 完 成 并 送 电 , 且 油 泵运 行 , 油 压正 常 ; 7) 汽 机 盘车系 统 检 修 完 毕并 投运 ; 8) 汽 轮 机 主汽 门、 调 门检 修 完 成 ; 9) 强制 复位 MFT( 如果锅炉侧检 修 完 毕的 后 , 按 FSSS 试 验 方 案 执行 )。 4.试 验 项目 及 方 法 4.1 阀门开度线性 试 验 试 验 条 件 以 及 范围: 主汽 阀前 无蒸汽 (在 阀门整定 期 间 , 转速大 于100r/min 时,应将机 组 打 闸); 该试 验 只针对:CV1、 CV2、 CV3、 CV4、 ICV1、 ICV2、MSV2。 试 验 方 法: 1、 启动 EH 油 泵、 润滑油 泵, 待油 压正 常 后 。 汽 机 挂闸, 所有阀全关 ,由热 工 人 员 按 零位 校验 、 满位 校验 、 全行 程校验 的 步骤完 成 阀门开度线性 试 验 及 整定 , 汽 机 专业人 ...
