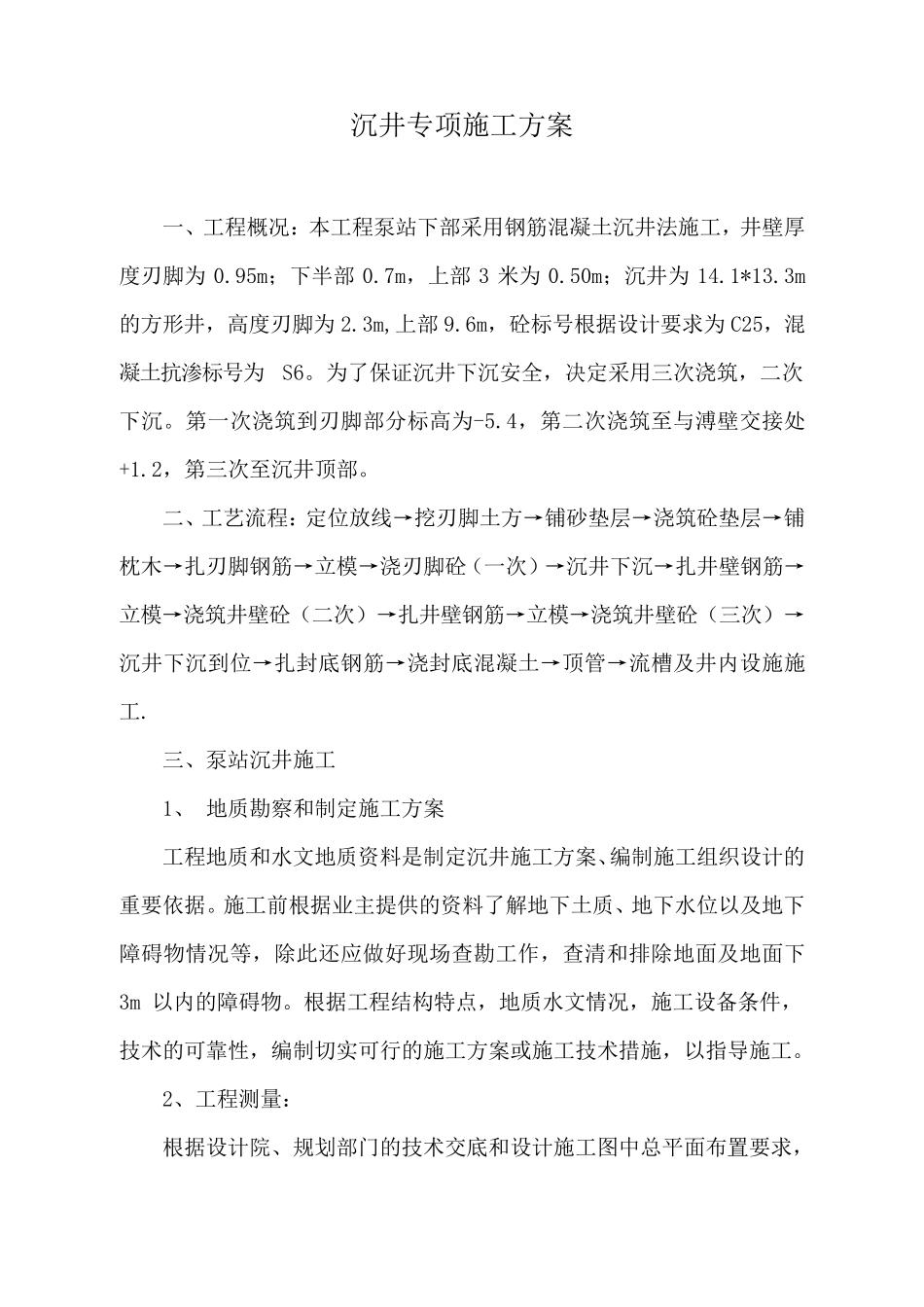

沉井专项施工方案 一、工程概况:本工程泵站下部采用钢筋混凝土沉井法施工,井壁厚度刃脚为0
95m;下半部0
7m,上部3 米为0
50m;沉井为14
3m的方形井,高度刃脚为2
3m,上部9
6m,砼标号根据设计要求为C25,混凝土抗渗标号为S6
为了保证沉井下沉安全,决定采用三次浇筑,二次下沉
第一次浇筑到刃脚部分标高为-5
4,第二次浇筑至与溥壁交接处+1
2,第三次至沉井顶部
二、工艺流程:定位放线→挖刃脚土方→铺砂垫层→浇筑砼垫层→铺枕木→扎刃脚钢筋→立模→浇刃脚砼(一次)→沉井下沉→扎井壁钢筋→立模→浇筑井壁砼(二次)→扎井壁钢筋→立模→浇筑井壁砼(三次)→沉井下沉到位→扎封底钢筋→浇封底混凝土→顶管→流槽及井内设施施工
三、泵站沉井施工 1、 地质勘察和制定施工方案 工程地质和水文地质资料是制定沉井施工方案、编制施工组织设计的重要依据
施工前根据业主提供的资料了解地下土质、地下水位以及地下障碍物情况等,除此还应做好现场查勘工作,查清和排除地面及地面下3m 以内的障碍物
根据工程结构特点,地质水文情况,施工设备条件,技术的可靠性,编制切实可行的施工方案或施工技术措施,以指导施工

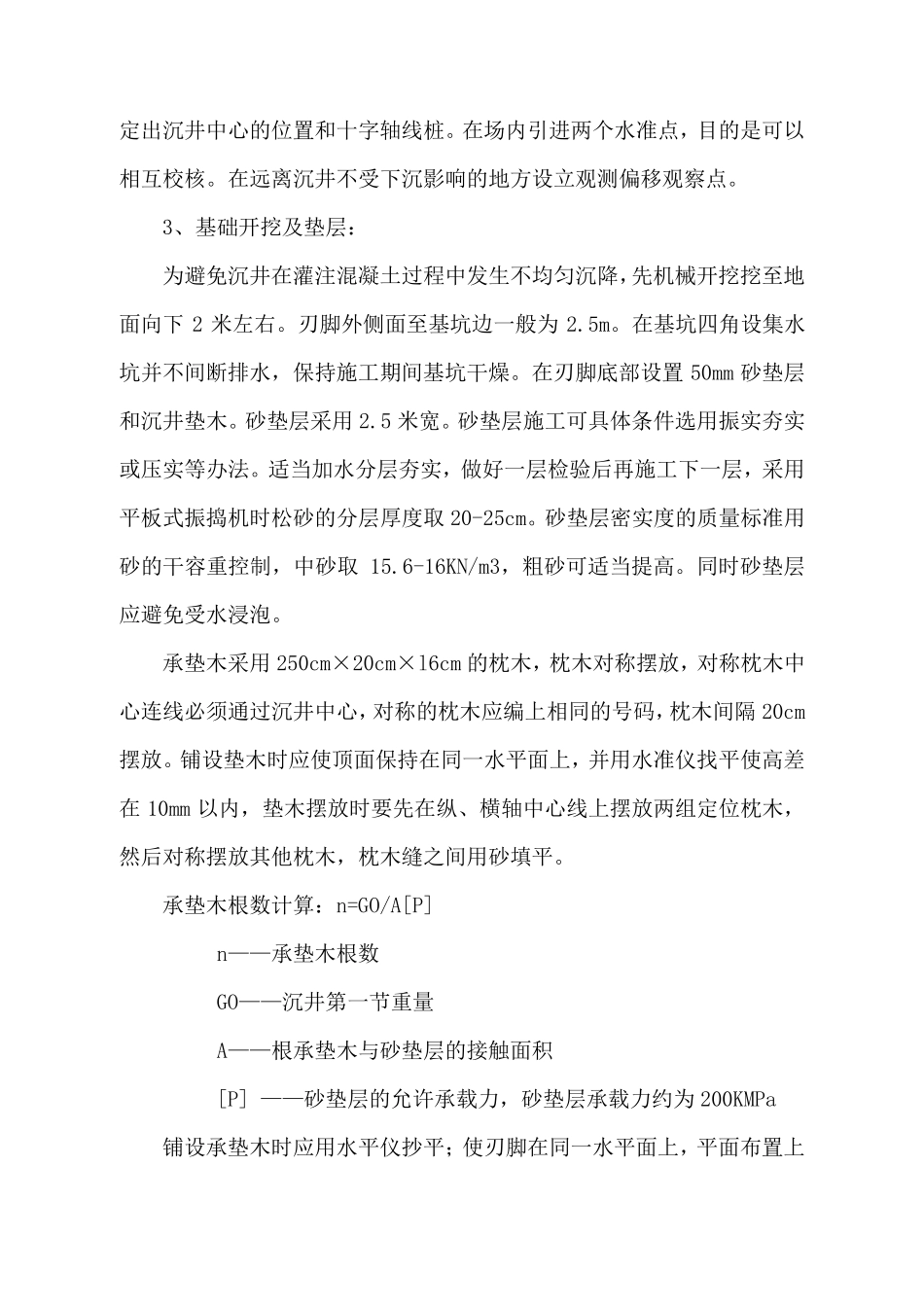

2、工程测量 : 根据设计院 、规 划 部门 的技术交底和设计施工图 中 总 平 面布 置 要求,定 出 沉 井 中 心 的 位 置 和 十 字 轴 线 桩
在 场 内 引 进 两 个 水 准 点 , 目 的 是 可 以相 互 校 核
在 远 离 沉 井 不 受 下 沉 影 响 的 地 方 设 立 观 测 偏 移 观 察 点
3、 基 础 开 挖 及 垫 层 : 为 避 免 沉 井 在 灌 注 混 凝 土 过 程 中 发 生 不 均 匀 沉 降 ,先 机 械 开 挖 挖 至 地面 向 下2 米 左 右
刃 脚 外 侧 面 至 基 坑 边 一 般 为2
