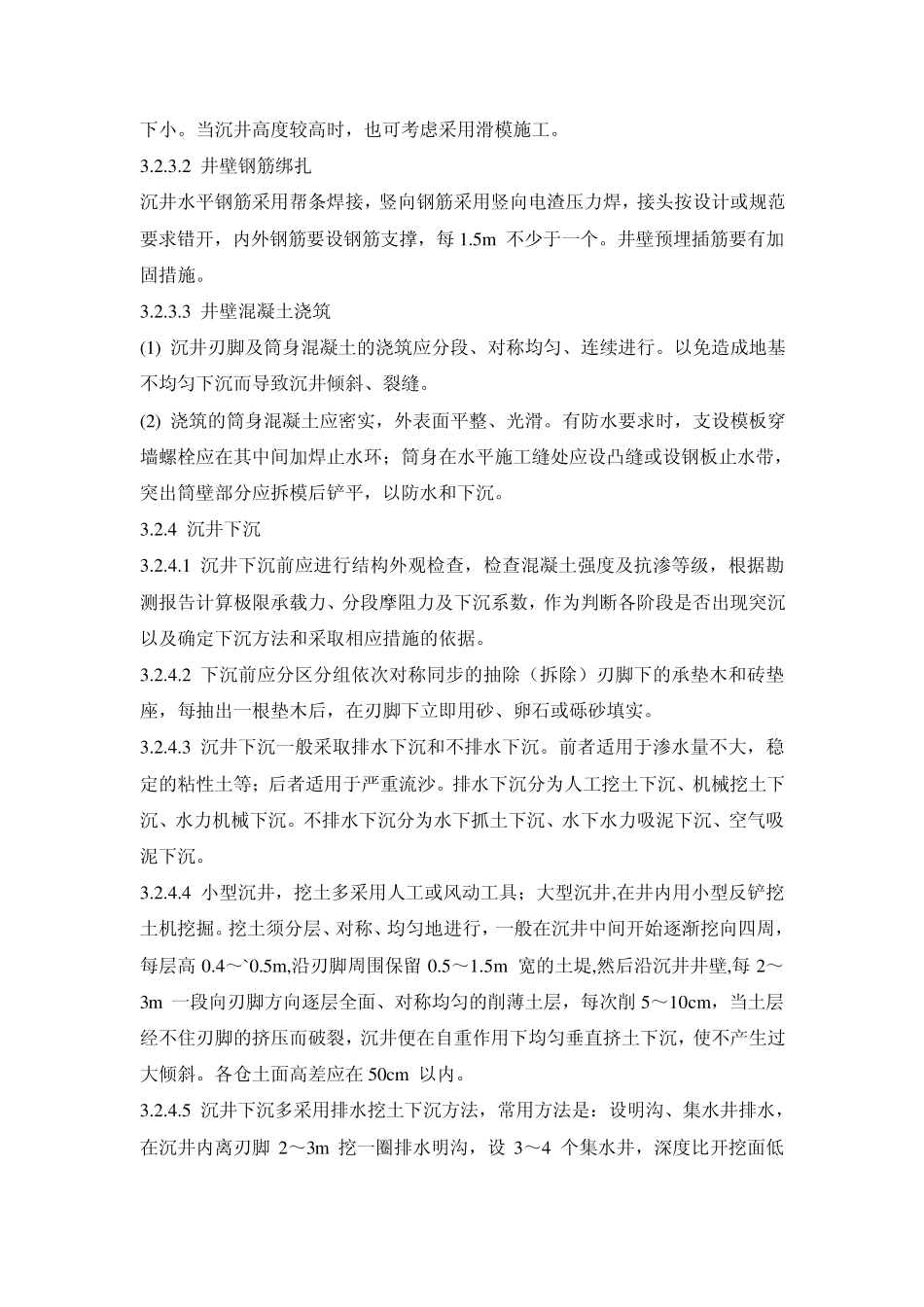

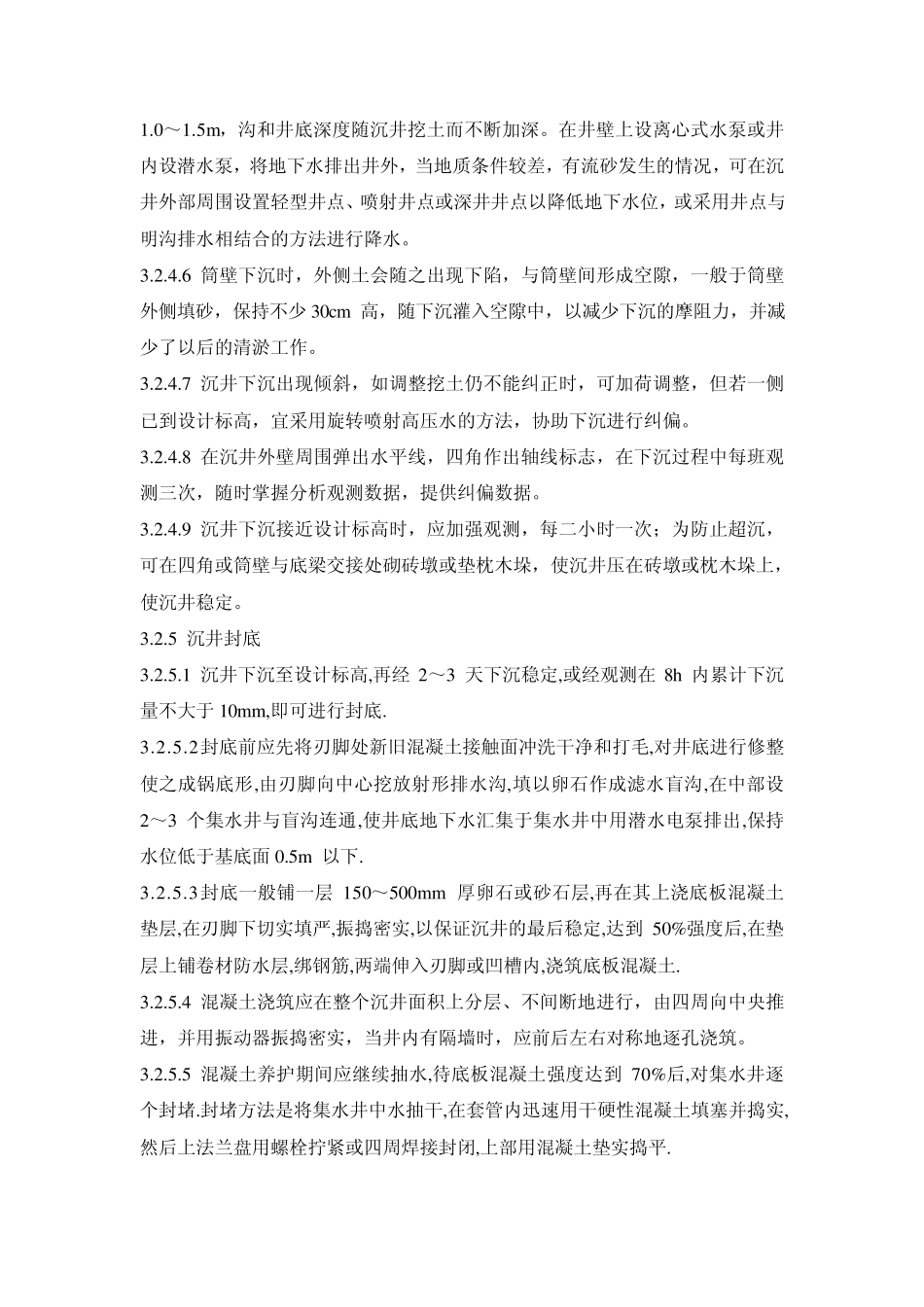

施工工艺 3.1 工艺流程 3.2 操作工艺 3.2.1 垫层施工 3.2.1.1 砂垫层施工 在松软地基上进行沉井制作,为防止由于地基不均匀沉降引起井身裂缝,应先对地基进行处理,处理方法一般采用砂、砂砾、级配砂石等垫层,用打夯机或振动器等振捣密实。如沉井在有水地段预制,可用人工筑岛制作沉井,岛面应高出施工期水位 0.5m 以上,四周留出护道,护道宽度:当有围堰时,不得少于1.5m ;当无围堰时,不得少于2.0m ,筑岛材料应用低压缩性材料如:中砂、粗砂、砾石等,水位较高时也用沙袋堆积,砂垫层应采用环刀法或贯 入度测定法进行质量检验。 3.2.1.2 承垫木垫层施工:沉井制作时,应根据沉井制作高度、结构自重、地基承载力确定沉井制作采取有承垫木或无承垫木施工方法。有承垫木施工:垫木采用标准枕木,垫木数量根据计算确定。无承垫木施工:采用混凝土垫层,垫层厚度、宽度通过计算确定。 3.2.2 刃脚支设 沉井下部刃脚的支设,可视沉井的重量、施工载荷和地基承载力情况而定,一般采用土模、砖胎模、枕木垫架法。其作用是:使地基均匀承受沉井重量,避免刃脚在混凝土浇灌过程中突然下沉而破坏;保持沉井位置不倾斜,便于下沉调整。刃脚的支设刚度,要根据沉井一次浇筑高度和地基承载力,经验算而定。 3.2.3 井壁制作 按沉井施工流程工艺,沉井制作分一次制作一次下沉;分节制作,一次下沉;或分次制作交替下沉。通常沉井高度大于12m 时,宜分节制作;在沉井下沉过程各阶段间隔时间交替加高井壁。 3.2.3.1 井壁模板支设 井壁模板采用钢组合式定型模板或大模板组装而成,内外脚手架与模板系统要分离,各自成系统,以免由于下沉造成破坏。模板加固采用对拉螺栓加焊止水片。混凝土壁施工缝埋设钢板止水带,井壁模板在支设过程中要注意收口,以免上大下小。当沉井高度较高时,也可考虑采用滑模施工。 3.2.3.2 井壁钢筋绑扎 沉井水平钢筋采用帮条焊接,竖向钢筋采用竖向电渣压力焊,接头按设计或规范要求错开,内外钢筋要设钢筋支撑,每1.5m 不少于一个。井壁预埋插筋要有加固措施。 3.2.3.3 井壁混凝土浇筑 (1) 沉井刃脚及筒身混凝土的浇筑应分段、对称均匀、连续进行。以免造成地基不均匀下沉而导致沉井倾斜、裂缝。 (2) 浇筑的筒身混凝土应密实,外表面平整、光滑。有防水要求时,支设模板穿墙螺栓应在其中间加焊止水环;筒身在水平施工缝处应设凸缝或设钢板止水带,突出筒壁部分应拆模后铲平,以防水和下沉。 3.2.4...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沉井施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
