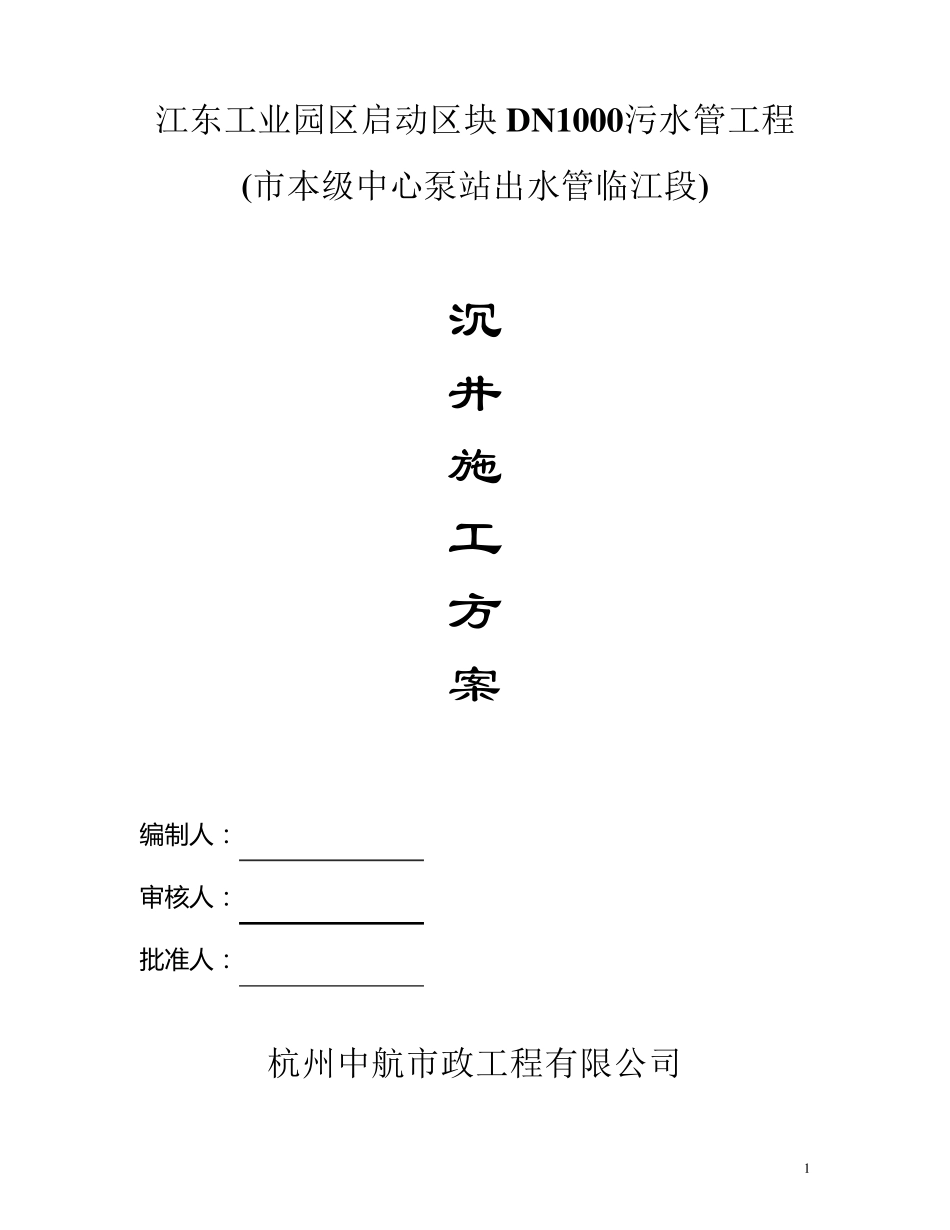

1 江东工业园区启动区块 D N 1000污水管工程 (市本级中心泵站出水管临江段) 沉 井 施 工 方 案 编 制 人: 审核人: 批准人: 杭州中航市政工程有限公司 2 二〇一〇年六月 沉井施工方案 一、 工程概况 江东工业园区启动区块 DN1000 污水管工程(市本级中心泵站出水管临江段),管线管径为 DN1000,全长约 5
38 公里,途中倒虹管 5 座,穿世纪大道顶管 1 处,检查井12 座,阀门井4 座
管道主要采用承插式预应力钢筋砼管 DN1000、橡胶圈柔性接口
倒虹管采用钢管,管径为 DN1000
转弯处设砼支墩,检查井、阀门井均为钢筋砼检查井
顶管工程主要为穿越世纪大道、顶管长度为 90
采用先顶 DN1200钢套管,然后再推入 DN1000 钢管,钢管均采用 Q235 钢制作,壁厚为12mm
顶管一边设工作井,一边设接受井,井体均用C25 防水混凝土,抗渗标号为S6,底板下封底混凝土用 C20 素混凝土
由于供水管及周边电缆阻挡,工作井为尽量减少开挖范围,同时为防止流砂,采用沉井法施工
在施工阶段井点降水的底下水位标高要严格控制,控制在底板底-1
0 米以下,严防漂浮事故, 二、 工程特点 地质结 构 复 杂 ,埋 置 深 、工作场 地位于世纪大道,地下管线及构 筑 物 众 多 ,施工难 度较 大,工期 较 紧 ,整 个 工程包 括 准 备 工作要求 在90 天 内 完 成
为保 证 工程顺 利 进 行 ,应考 虑 各 种 不 利 因 素条 件 下工程施工时如 工作面 通 风 、排 水的技 术 措 施和 各 种 事故如 管道及竖 井补 3 漏 、 工 作 面 塌 方 处 理 方 法 , 制 订 合 理 技 术 措 施 , 精 心 组 织 施 工 ,以 确 保 优 质 、 高 速 、 顺 利 完 成 施 工 任 务

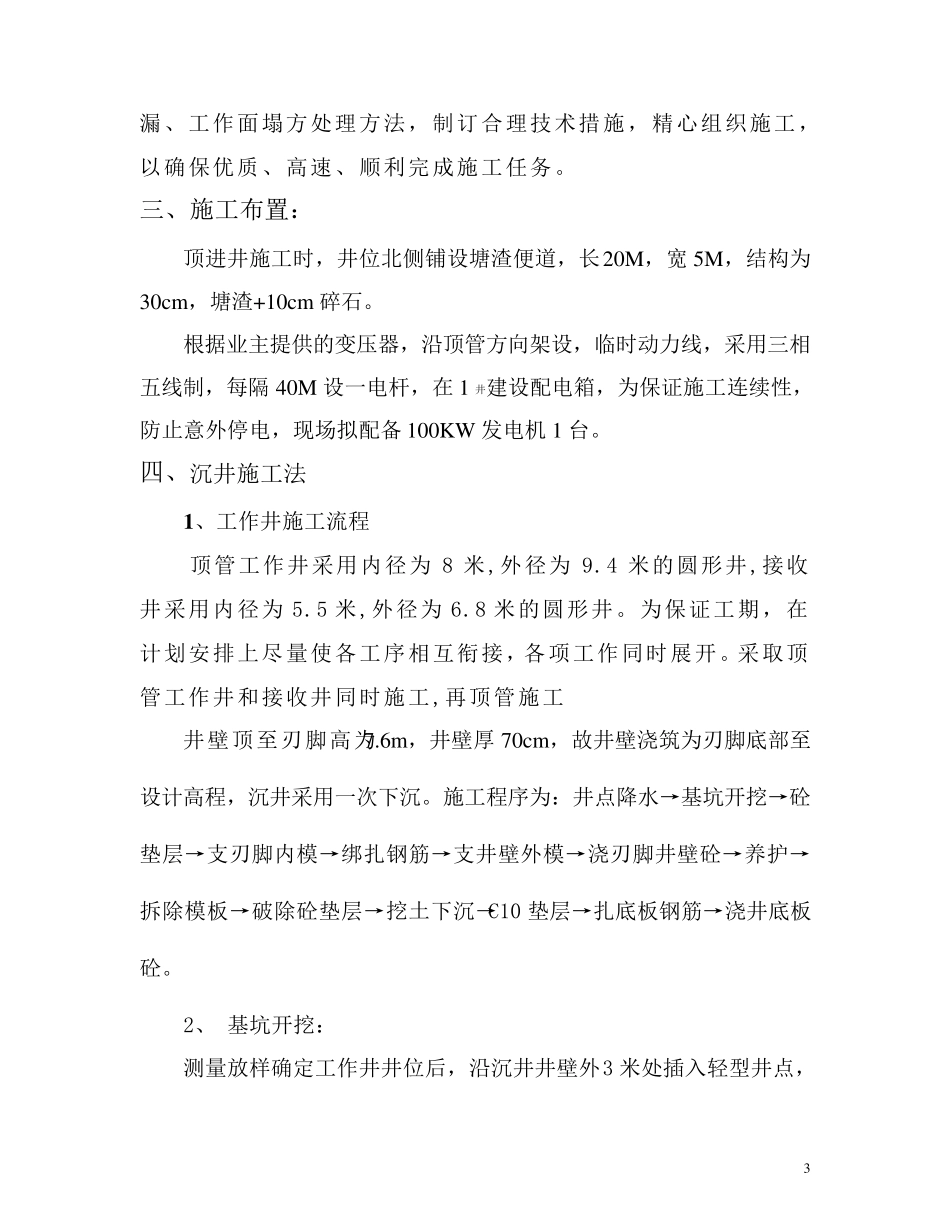

三 、 施 工
