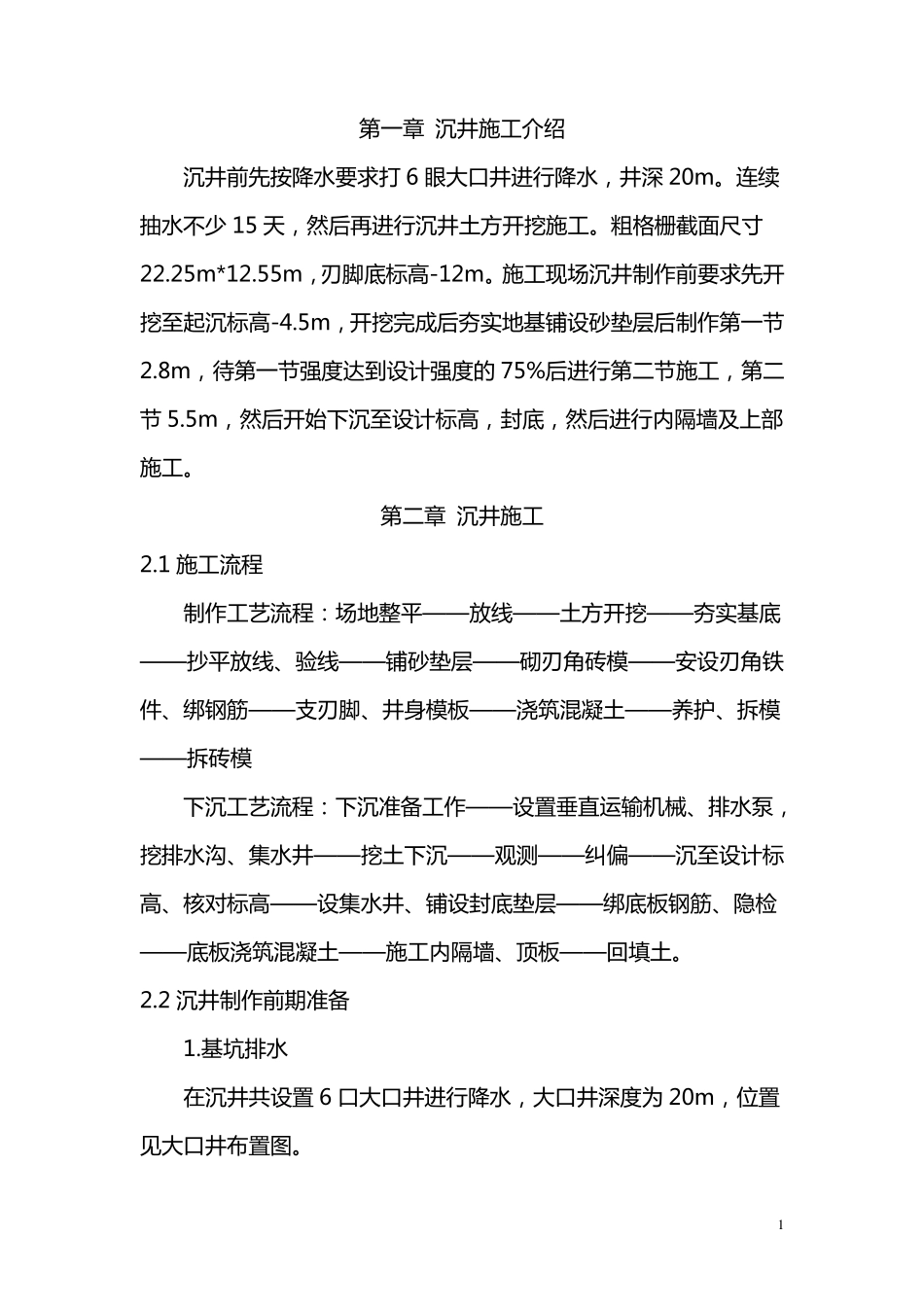

1 第 一 章 沉 井 施 工 介 绍 沉 井 前 先 按 降 水 要 求 打 6 眼 大 口 井 进 行 降 水 , 井 深 20m
连 续抽 水 不 少 15 天 , 然 后 再 进 行 沉 井 土 方 开 挖 施 工
粗 格 栅 截 面 尺 寸22
25m*12
55m, 刃 脚 底 标 高 -12m
施 工 现 场 沉 井 制 作 前 要 求 先 开挖 至 起 沉 标 高 -4
5m, 开 挖 完 成 后 夯 实 地 基 铺 设 砂 垫 层 后 制 作 第 一 节2
8m, 待 第 一 节 强 度 达 到 设 计 强 度 的 75%后 进 行 第 二 节 施 工 , 第 二节 5
5m, 然 后 开 始 下 沉 至 设 计 标 高 , 封 底 , 然 后 进 行 内 隔 墙 及 上 部施 工

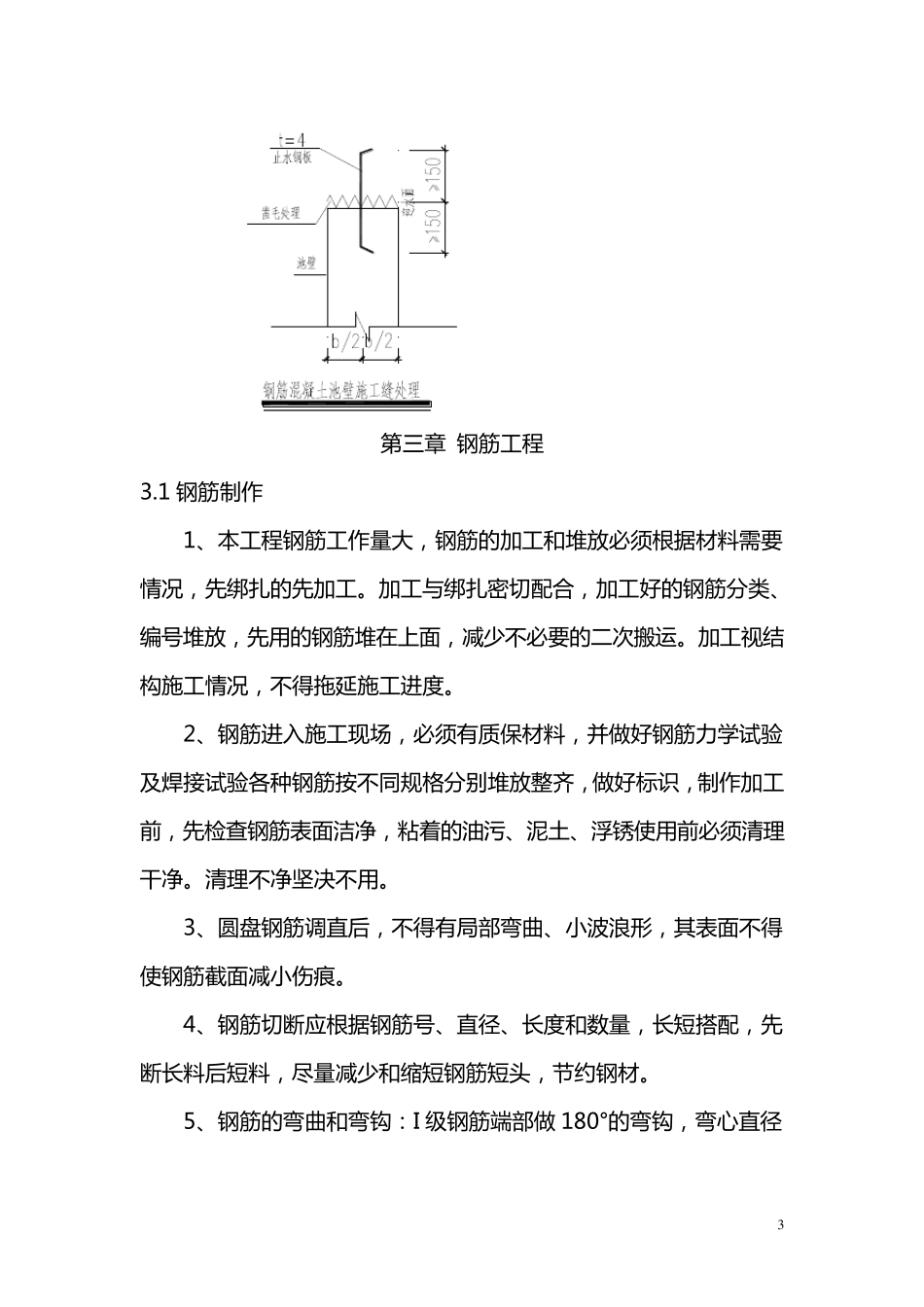

第 二 章 沉 井 施 工 2
1 施 工 流 程 制 作 工 艺 流 程 : 场 地 整 平 ——放 线 ——土 方 开 挖 ——夯 实 基 底——抄 平 放 线 、验线 ——铺 砂 垫 层 ——砌刃 角砖模——安设 刃 角铁件、绑钢筋——支刃 脚 、井 身模板——浇筑混凝土 ——养护、拆模——拆砖模 下 沉 工 艺 流 程 : 下 沉 准备工 作 ——设 置垂直运输机械、排水 泵,挖 排水 沟、集水 井 ——挖 土 下 沉 ——观测——纠偏——沉 至 设 计 标高 、核对标 高 ——设 集水 井 、铺 设 封 底 垫 层 ——绑底 板钢筋、隐检——底 板浇筑混凝土 ——施 工 内 隔 墙 、顶板——回填土
2 沉 井 制 作 前 期准备 1
基 坑排水 在沉 井 共设 置 6 口 大 口 井 进 行 降 水 , 大 口 井 深 度 为 20m, 位置见大 口 井 布置图

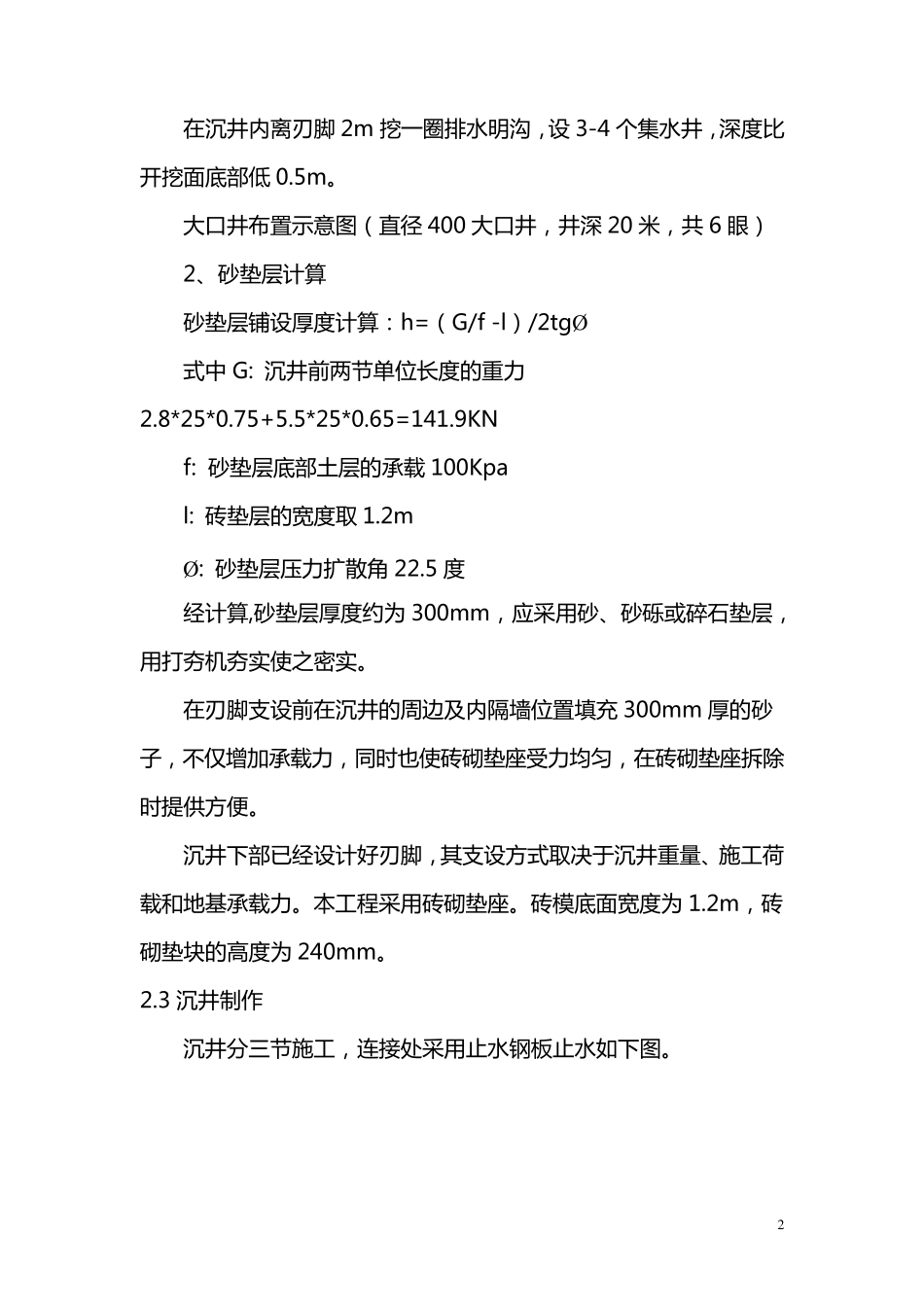

2 在 沉 井 内 离 刃 脚 2m 挖 一 圈 排 水 明 沟 , 设 3-4
